Uzyskanie Pozwolenia na budowę
06.08.2024
Rozpoczęcie prac budowlanych
21.10.2024
Planowany koniec
inwestycji
31.12.2026
12.12.2025

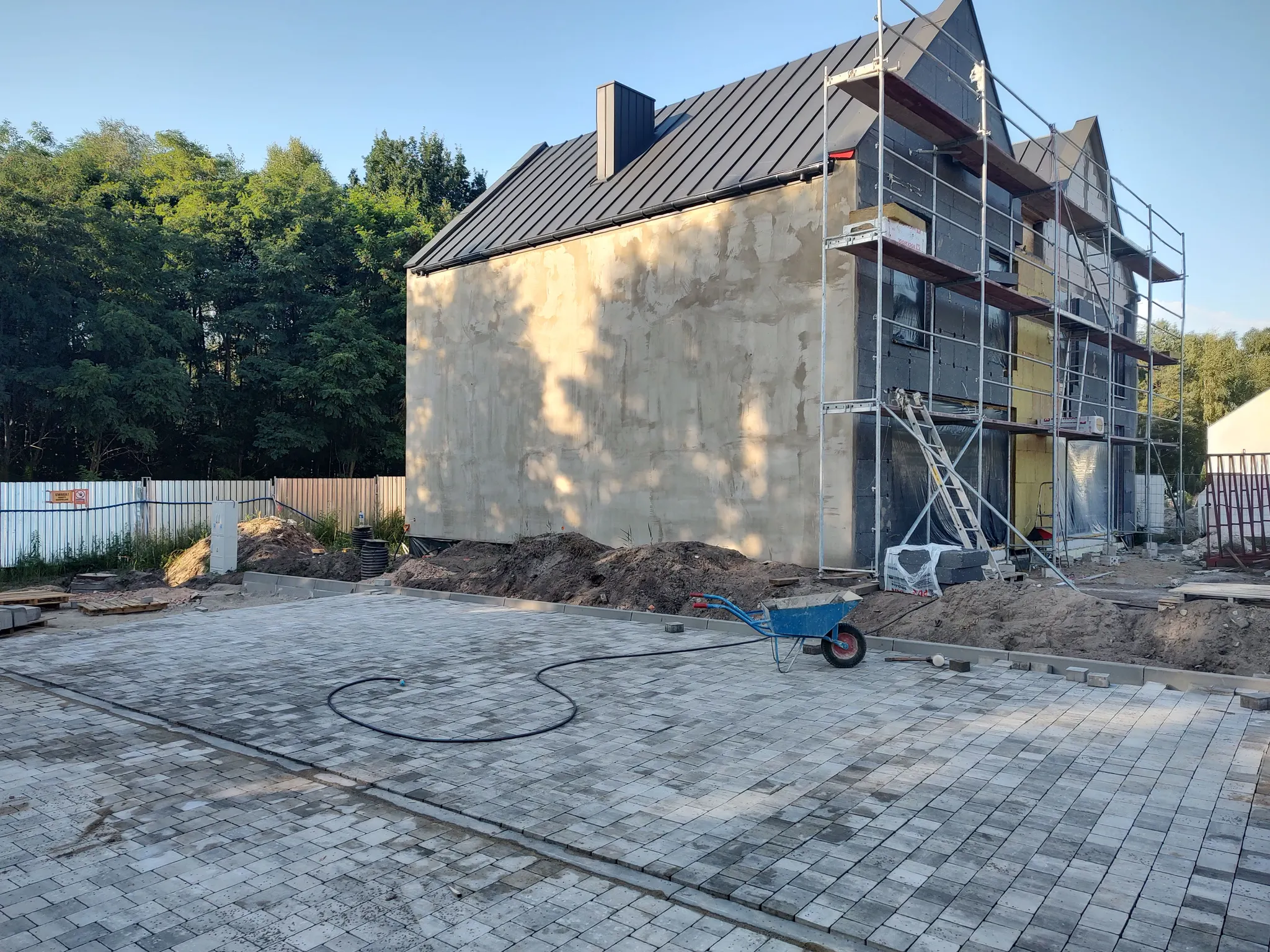

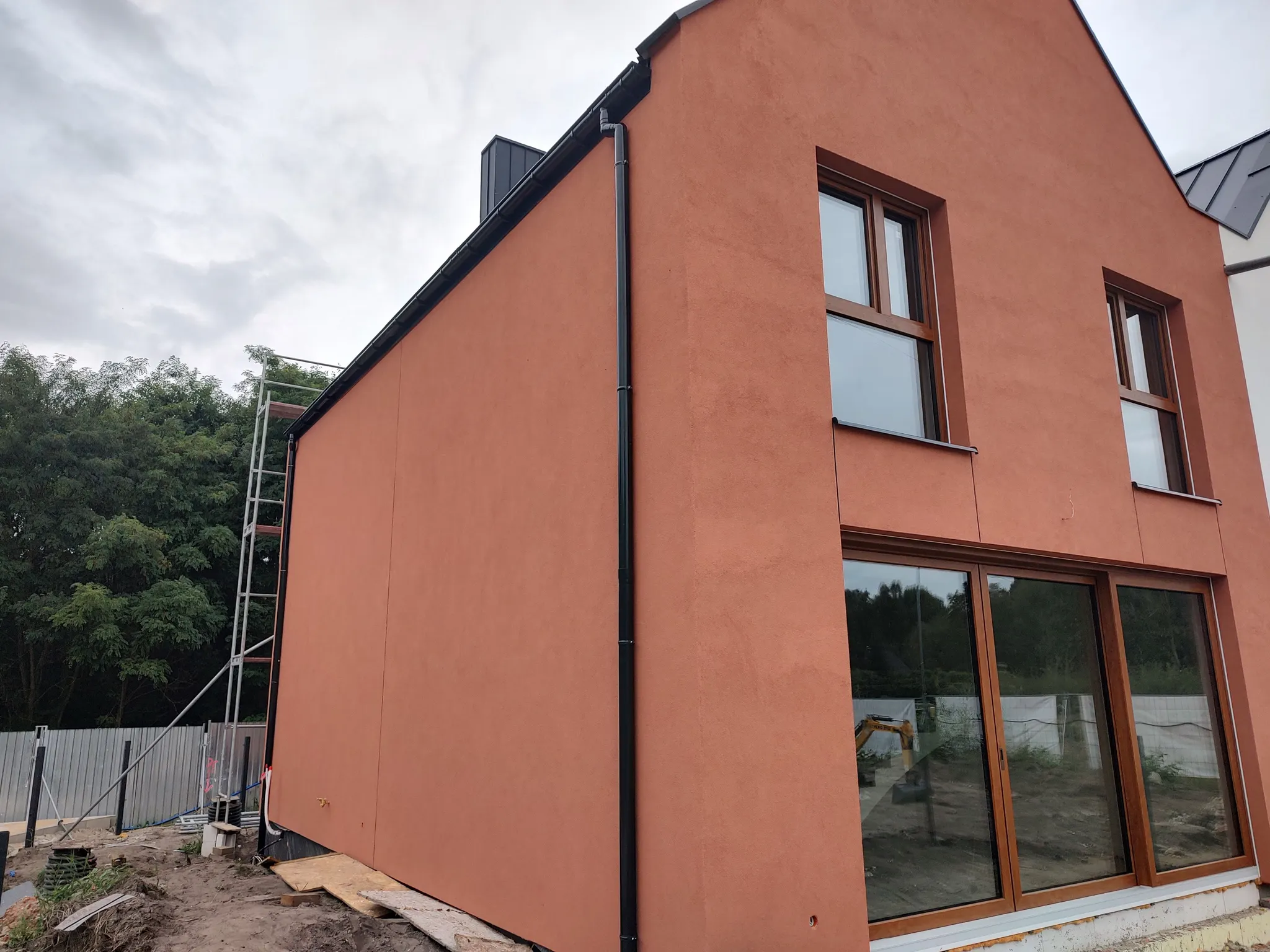

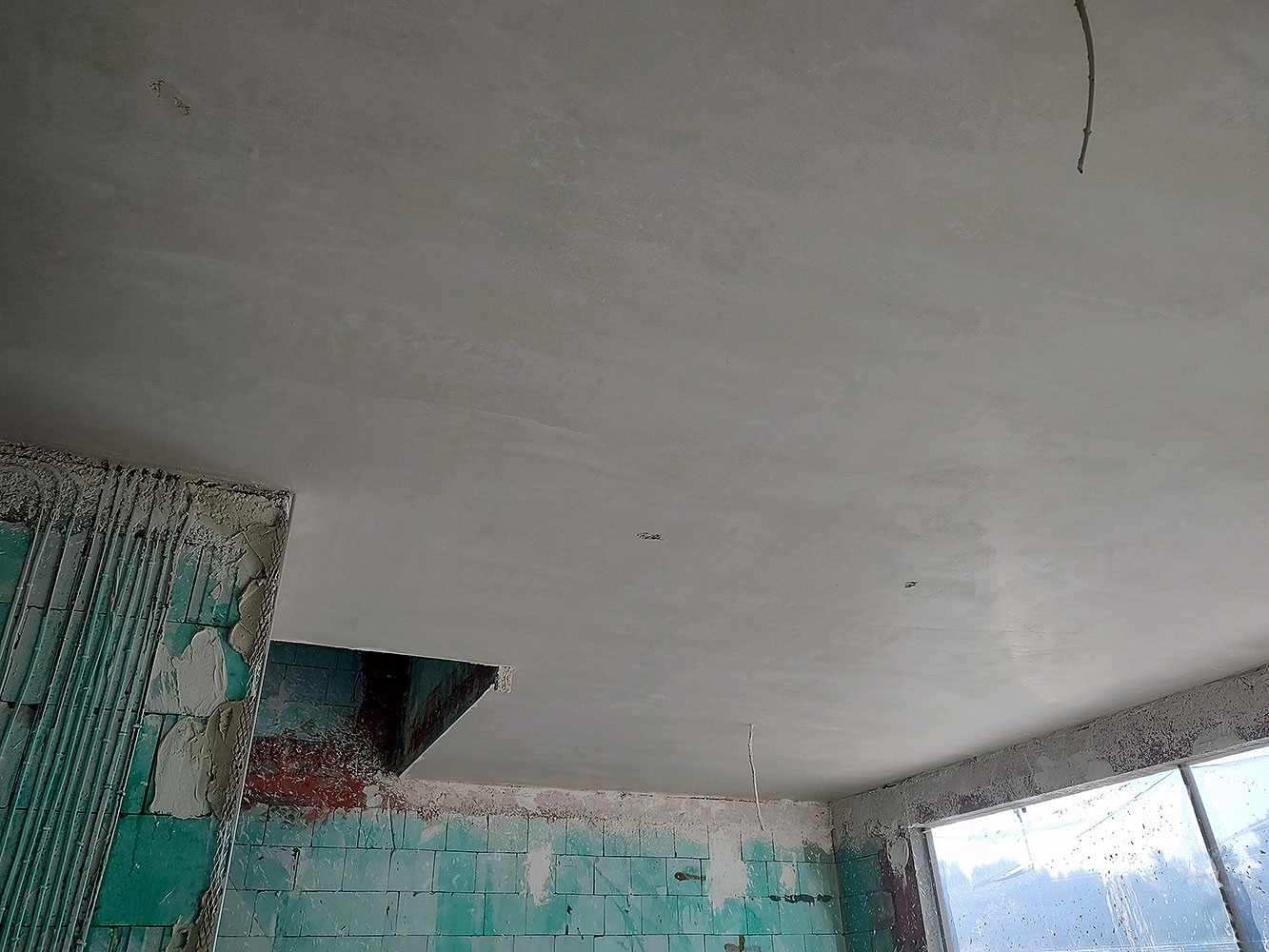

- Ostatnie szlify budynków Etapu I

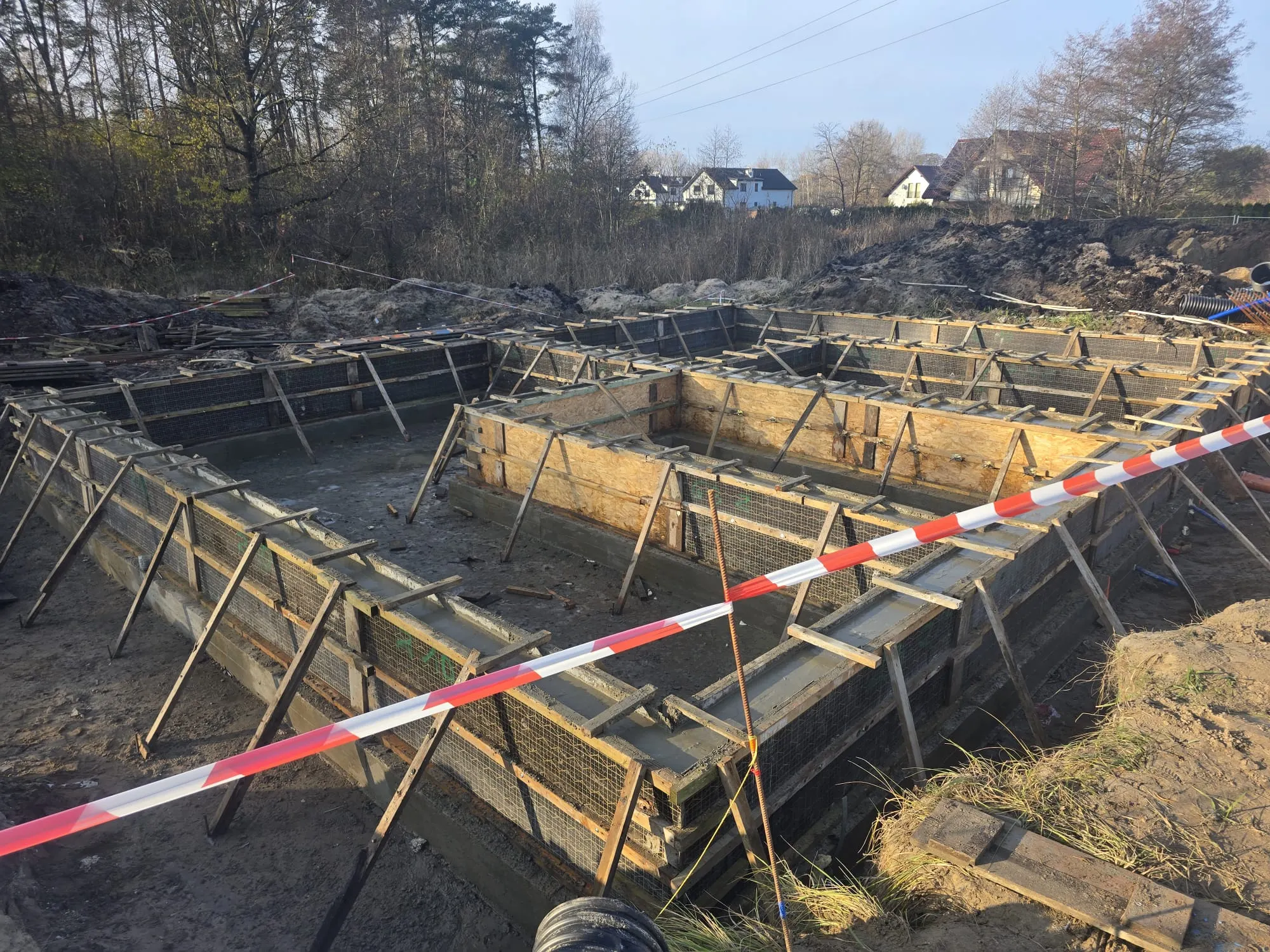

- Prace fundamentowe dla Etapu III

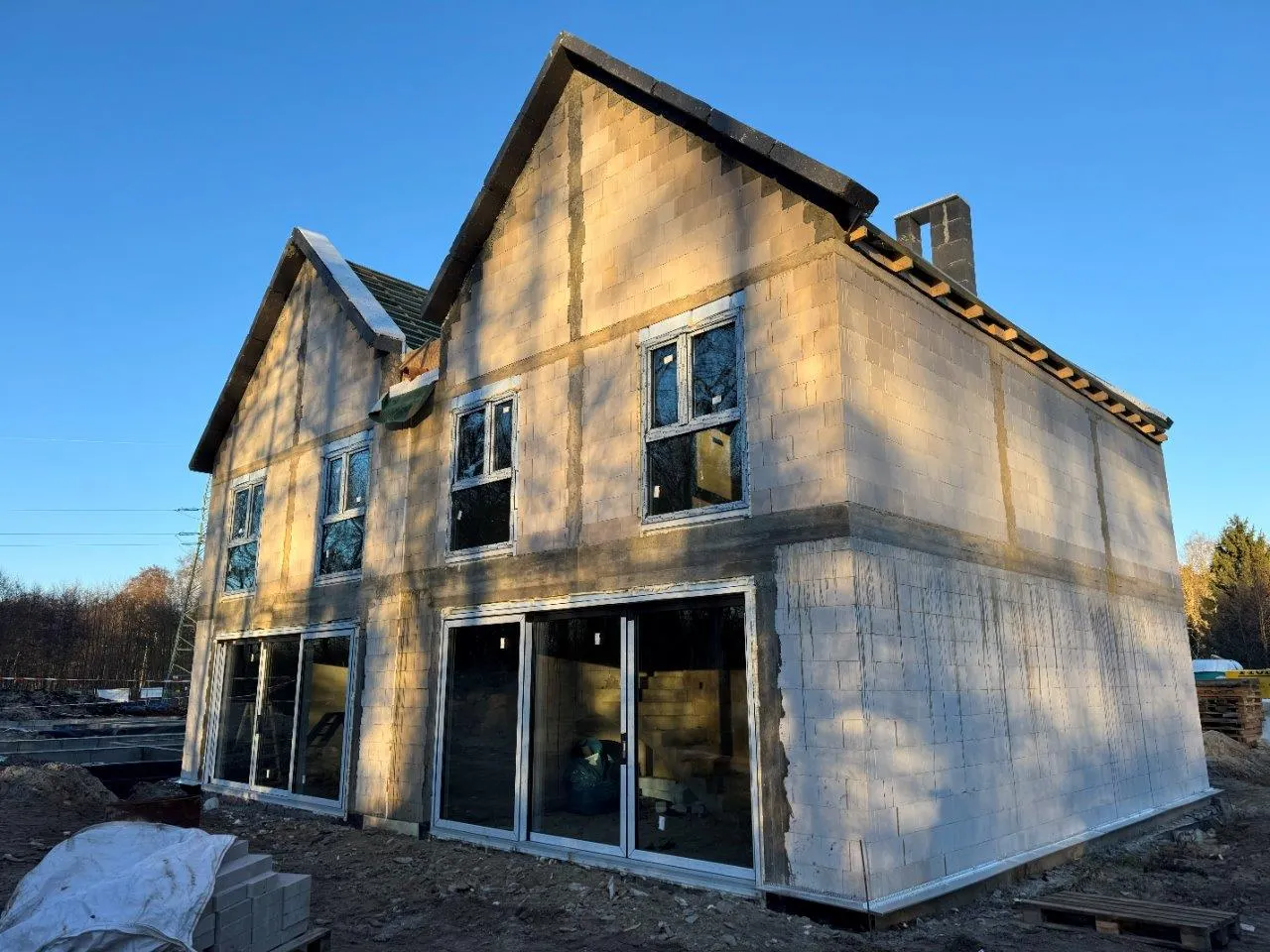

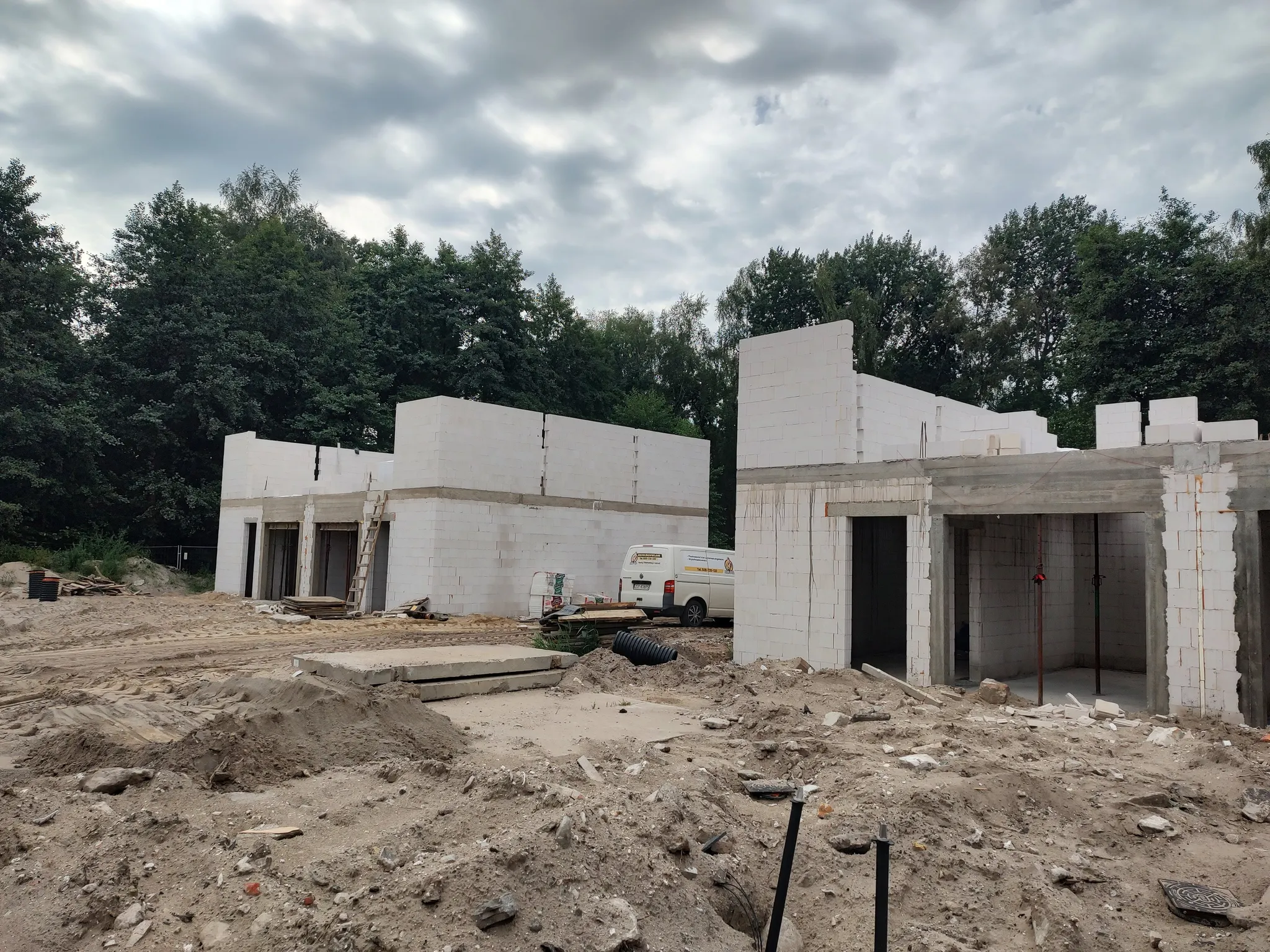

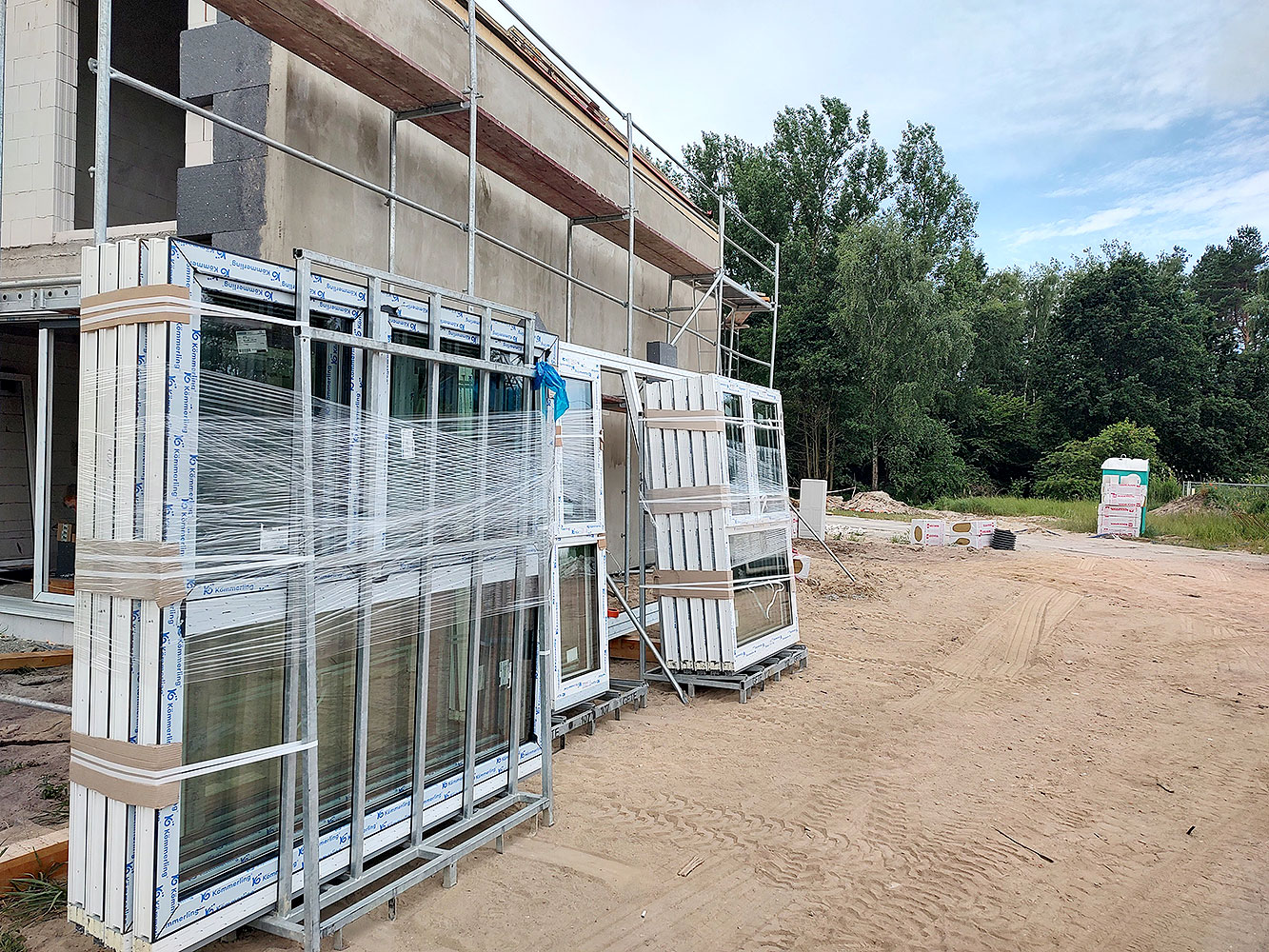

- Montaż okien dla Etapu II

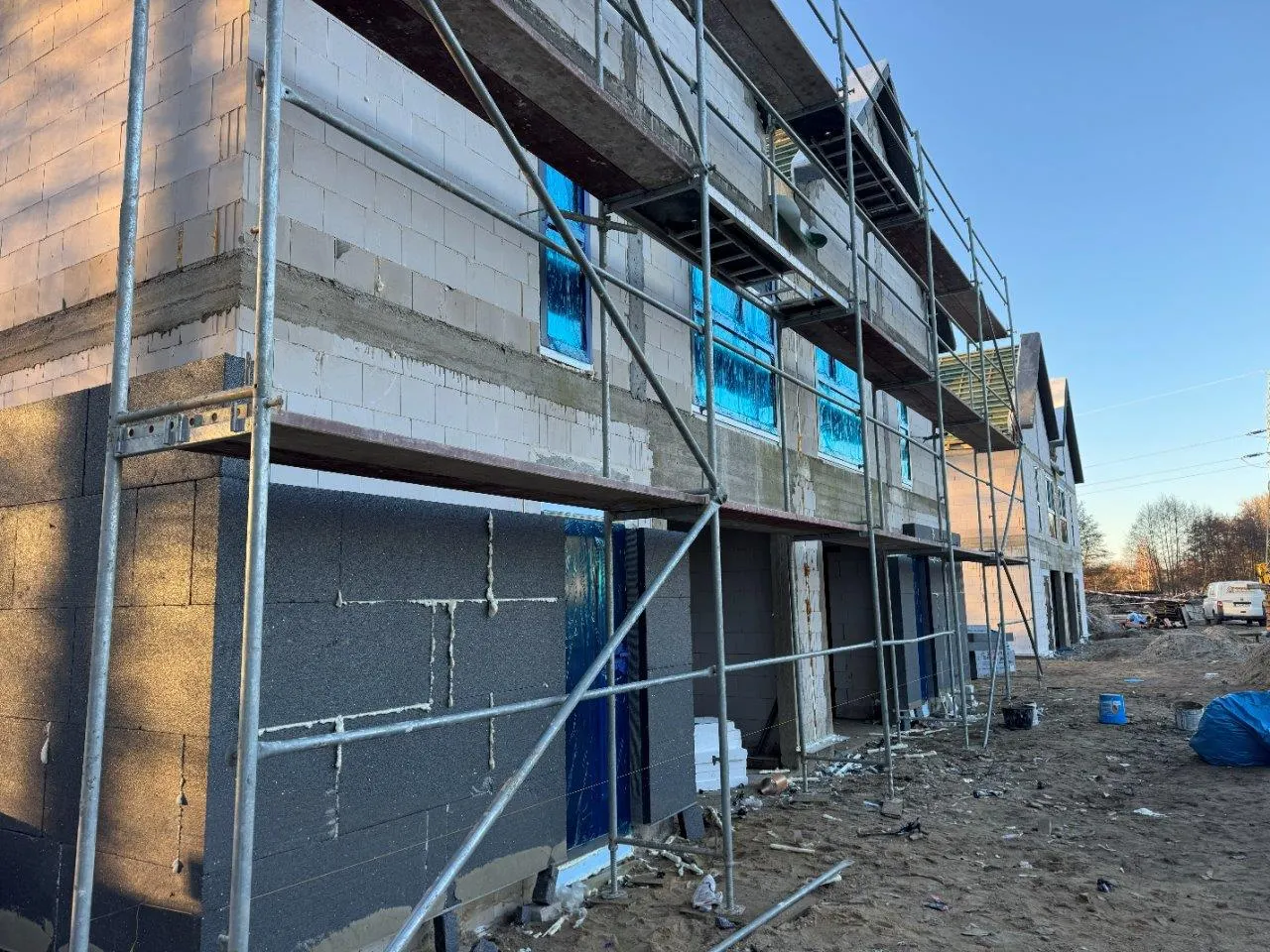

- Prace elewacyjne Etapu II

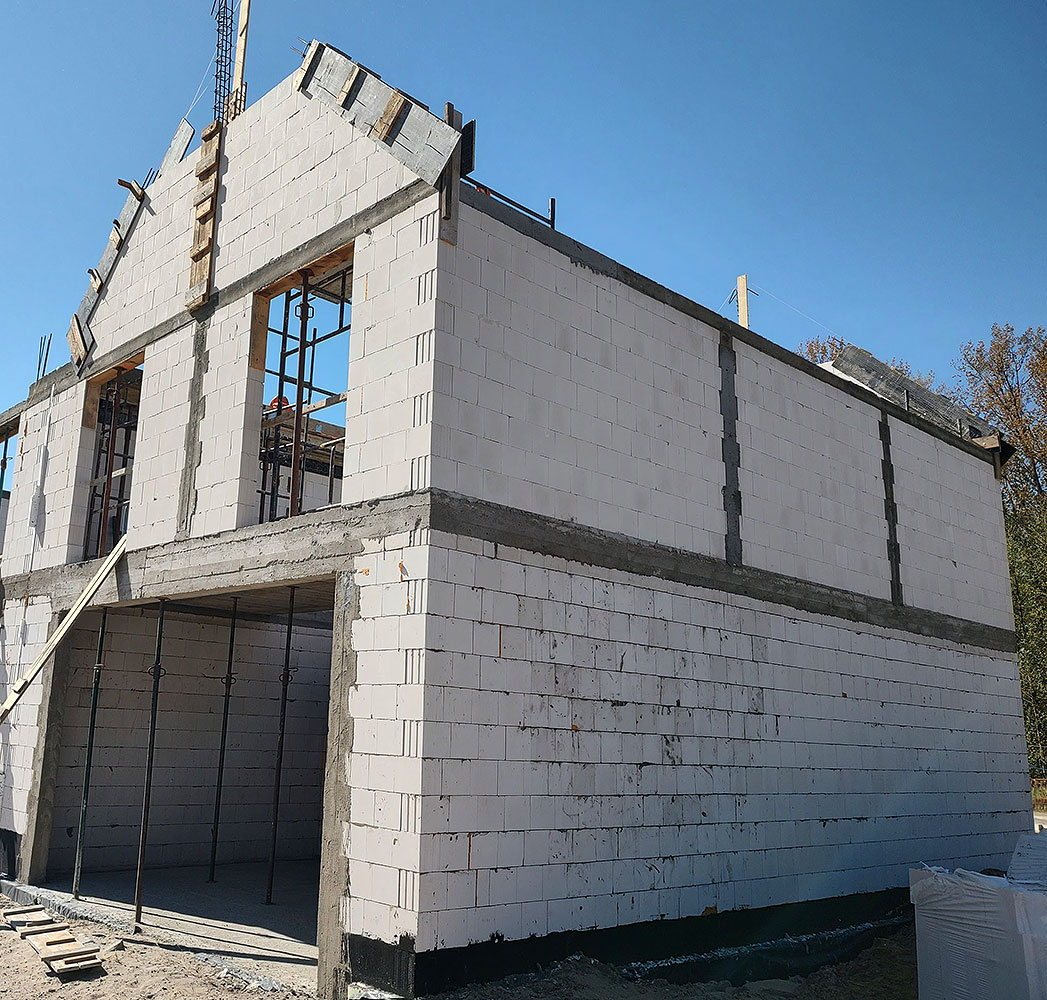

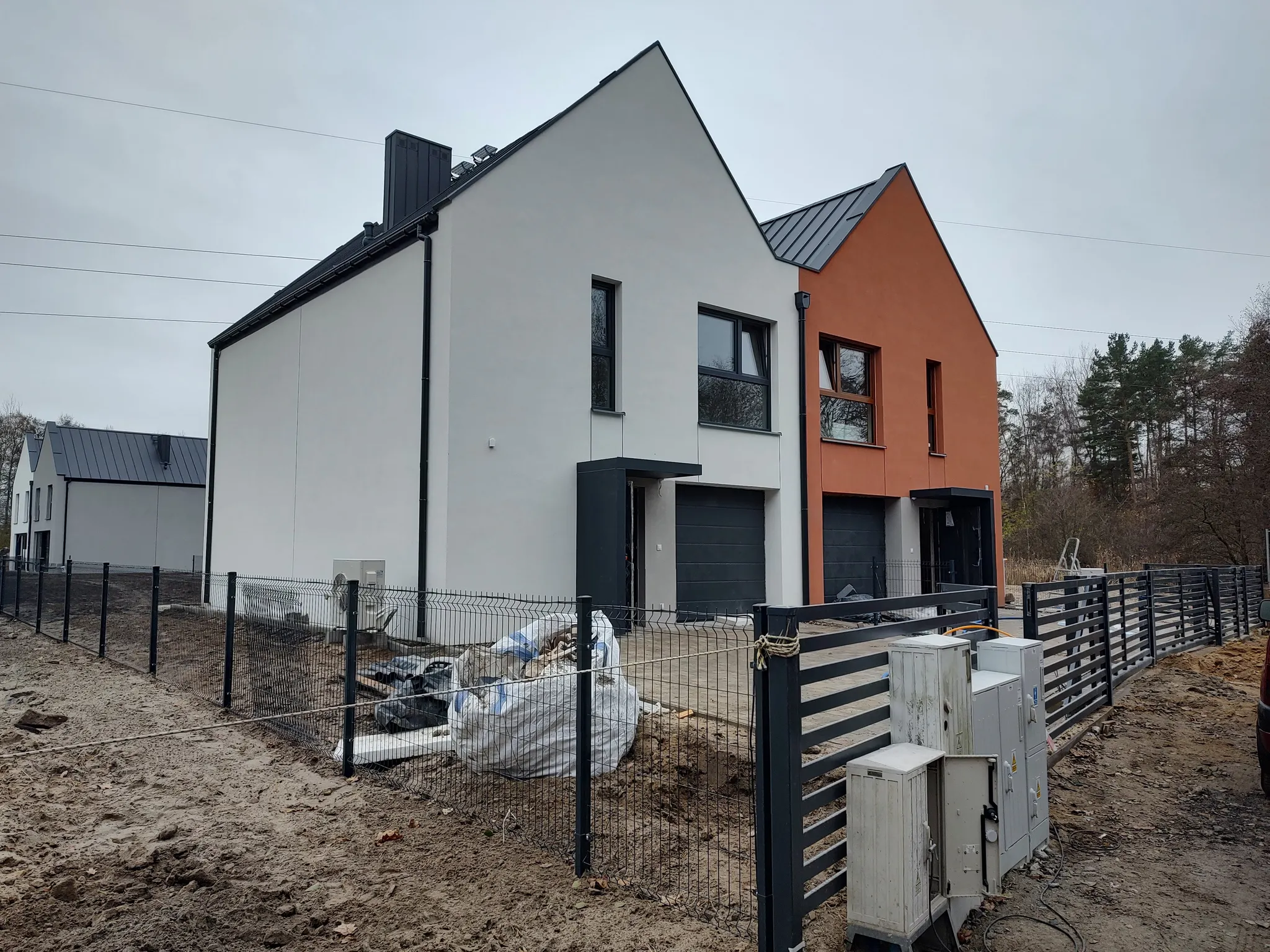

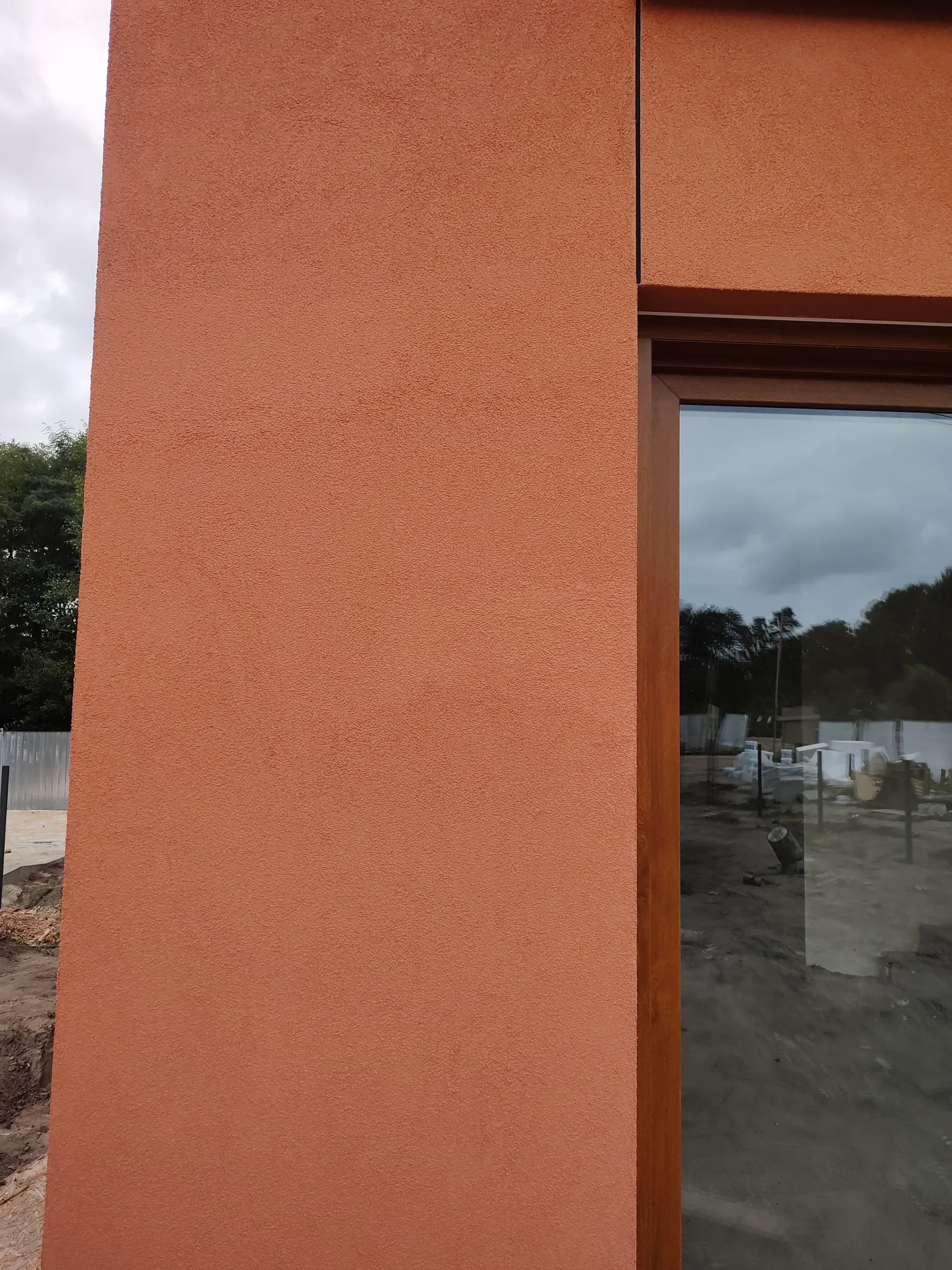

28.11.2025

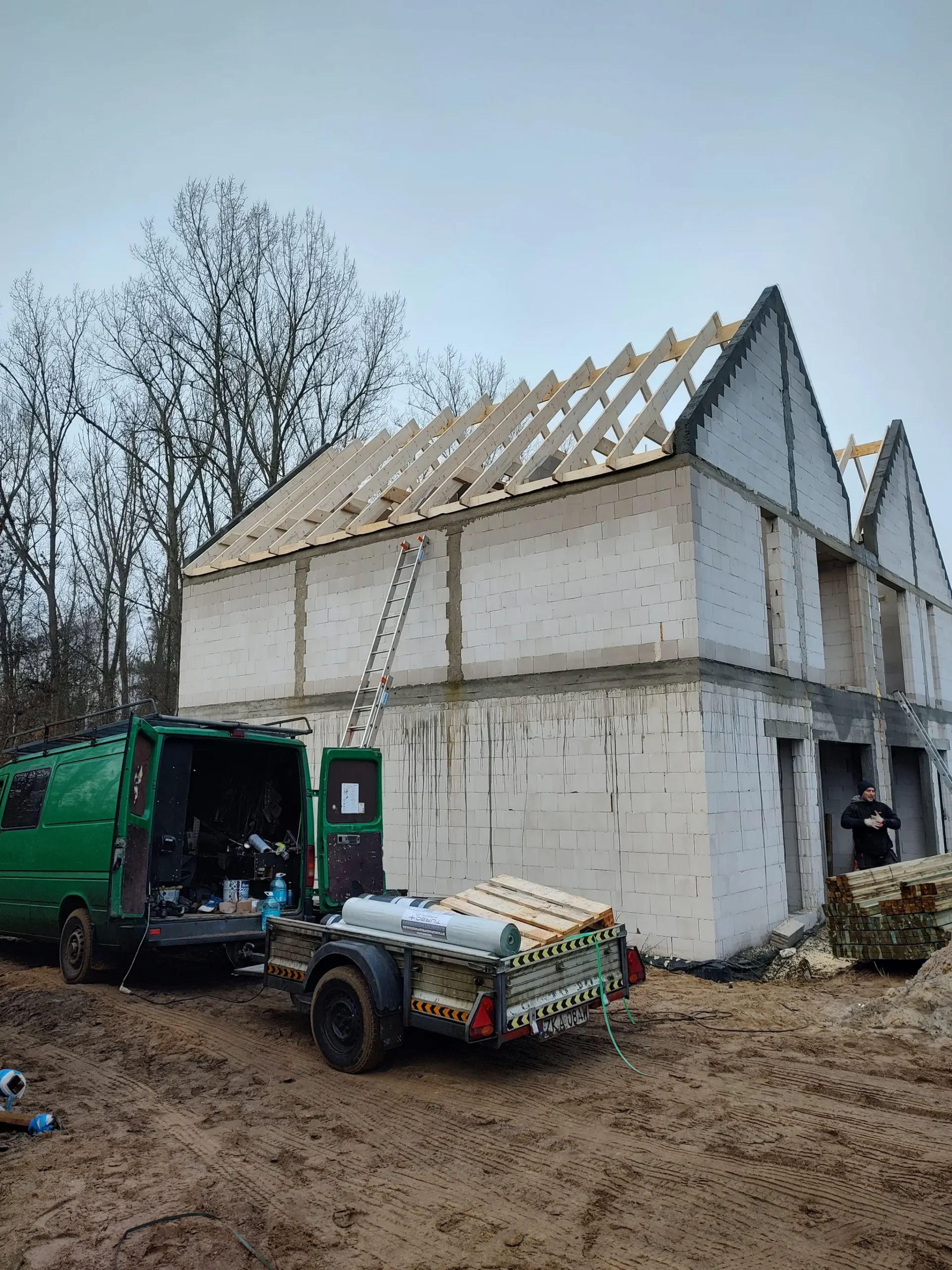

- Montaż zewnętrznych jednostek Pomp Ciepła
- Uruchomienie instalacji CO

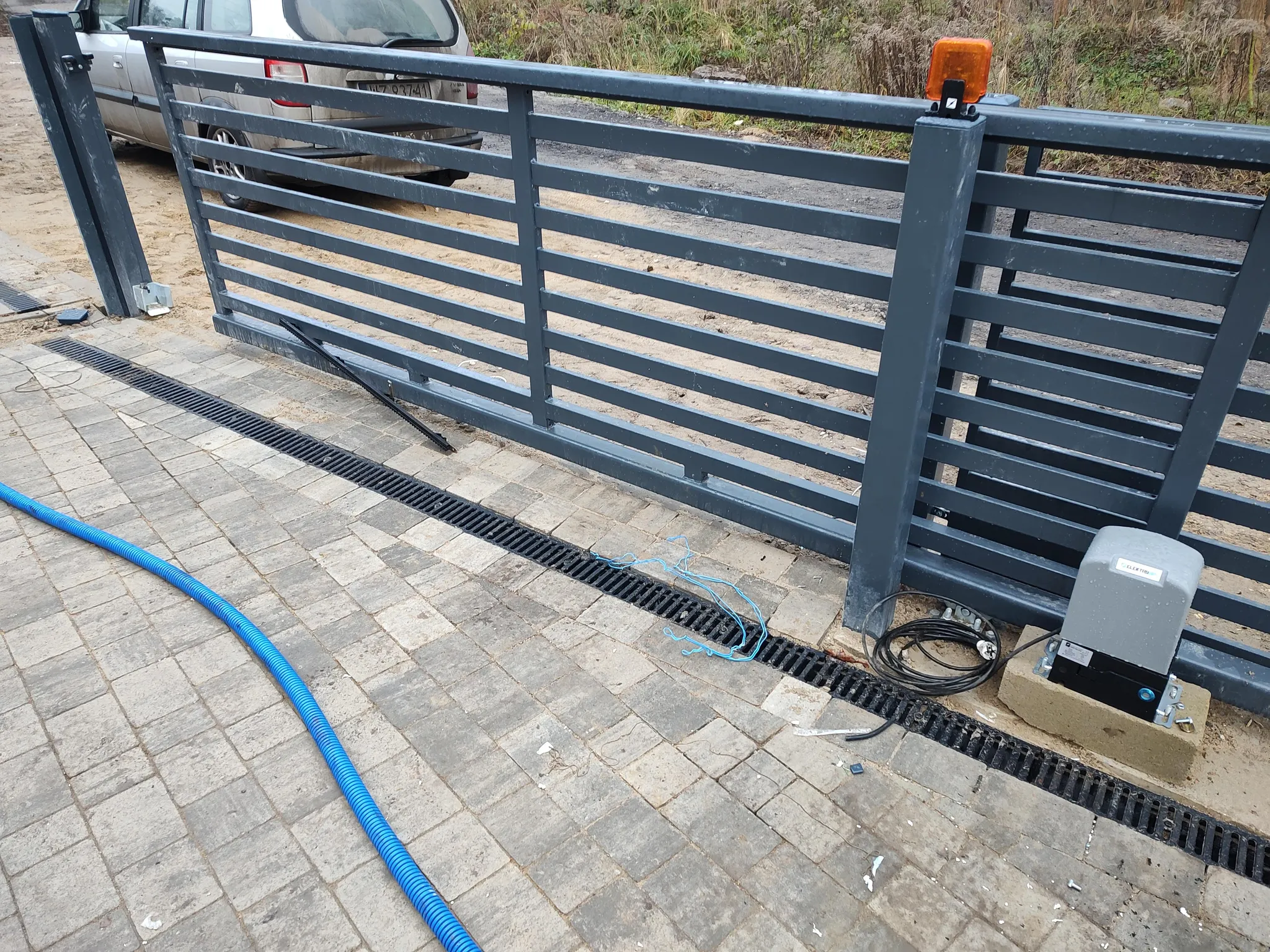

- Zagospodarowanie terenu – ogrodzenie + bramy
- Montaż elementów dekoracyjnych

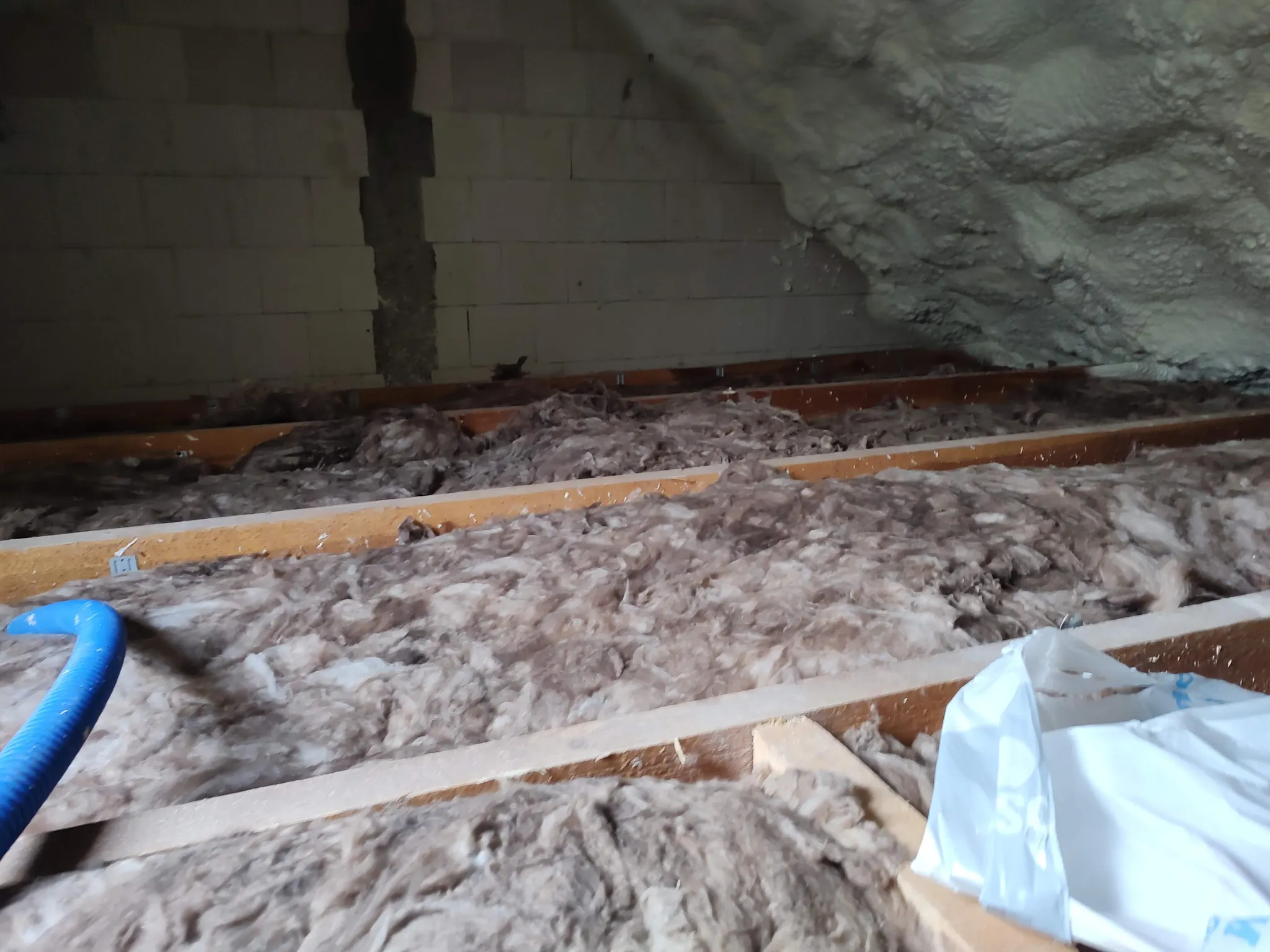

- Rozłożenie wełny na strychu nieużytkowym
- Prace fundamentowe dla Etapu III
- Konstrukcja oraz membrana dachu dla Etapu II

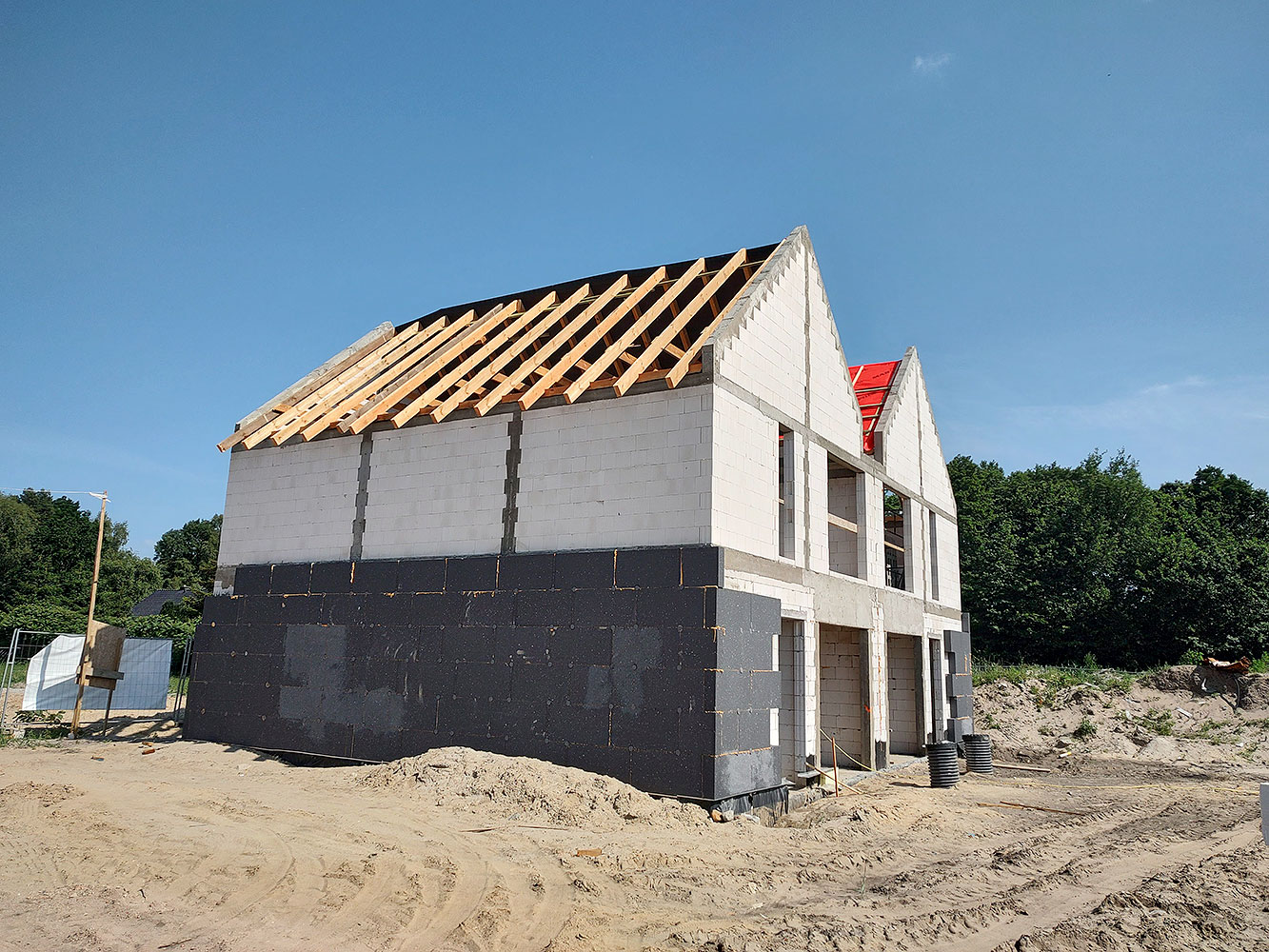

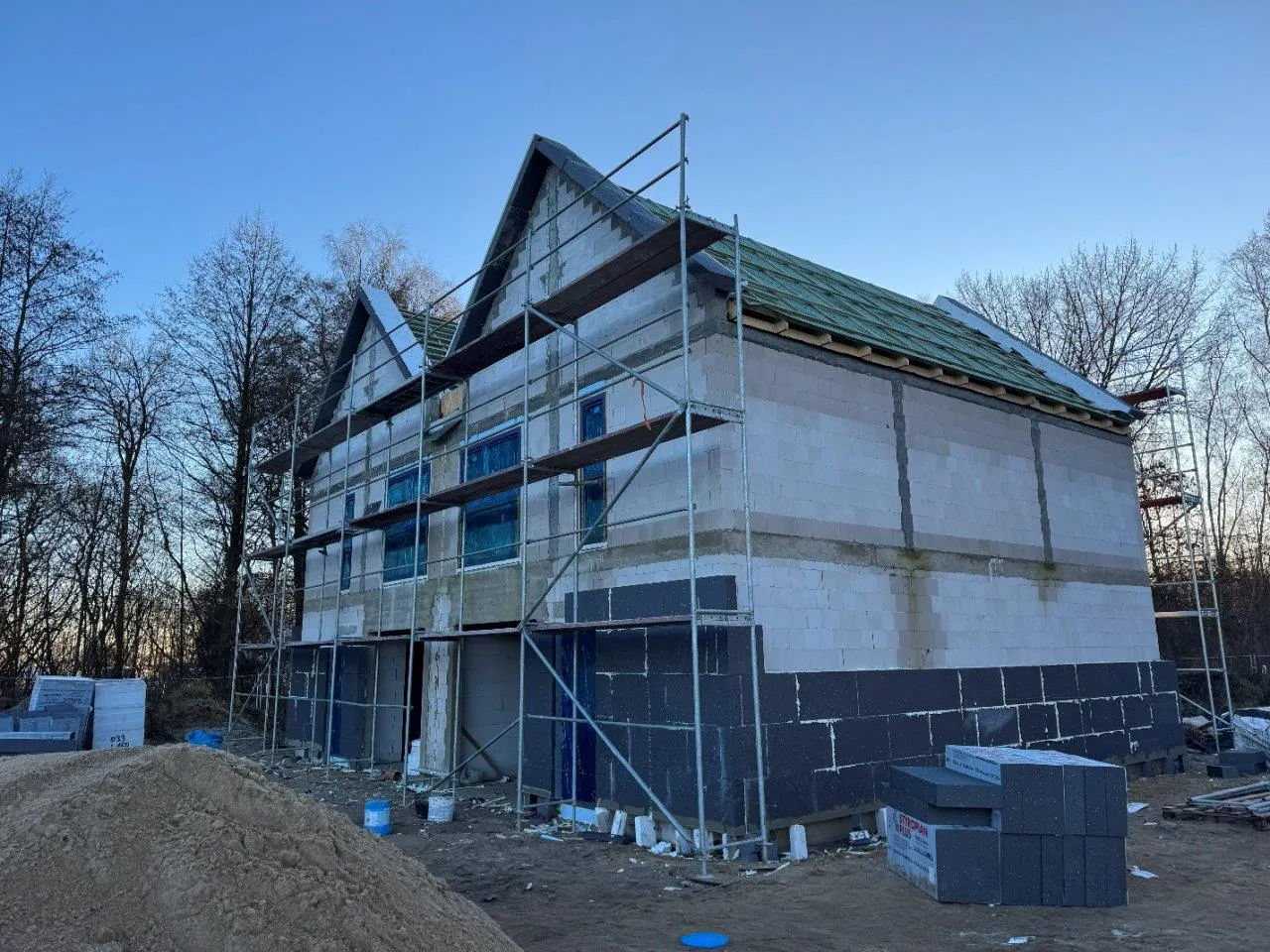

15.11.2025

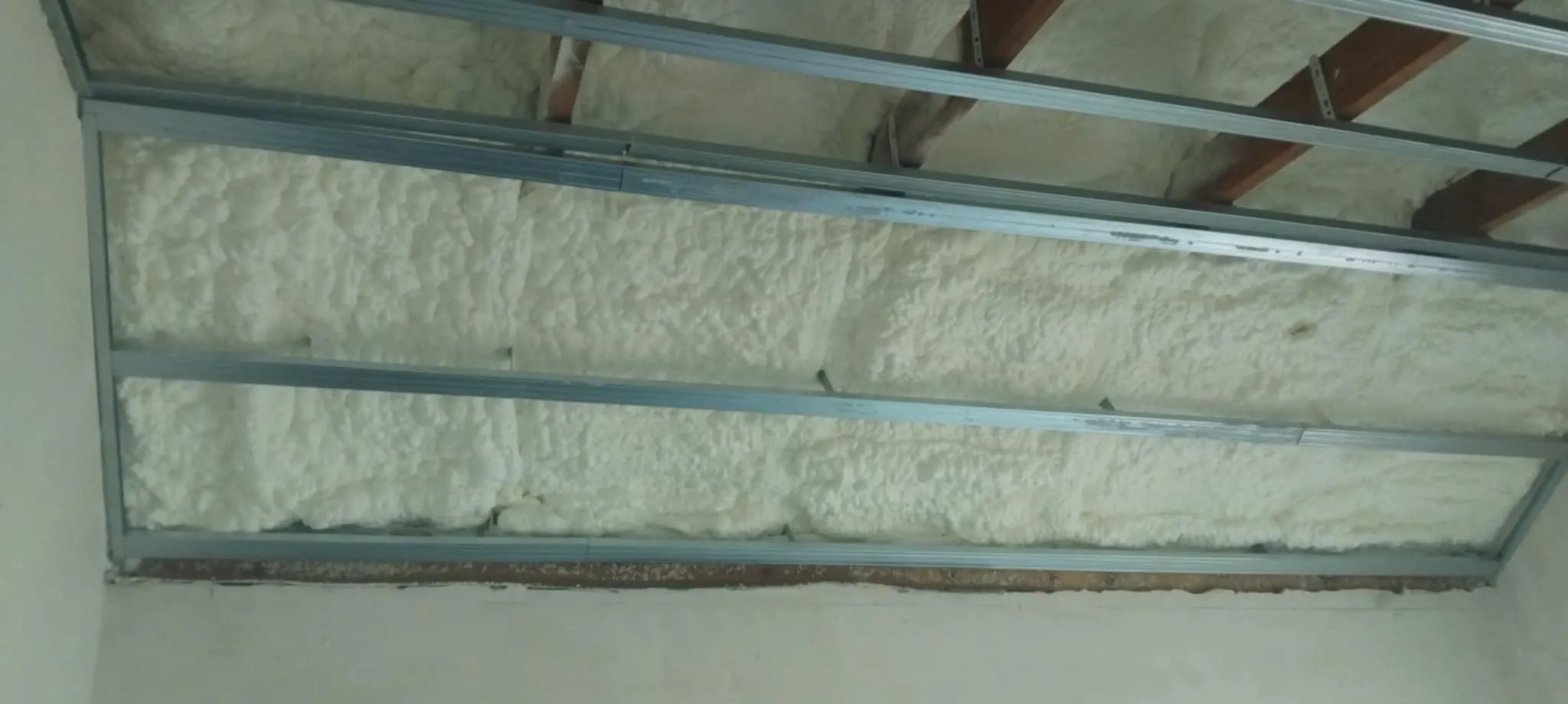

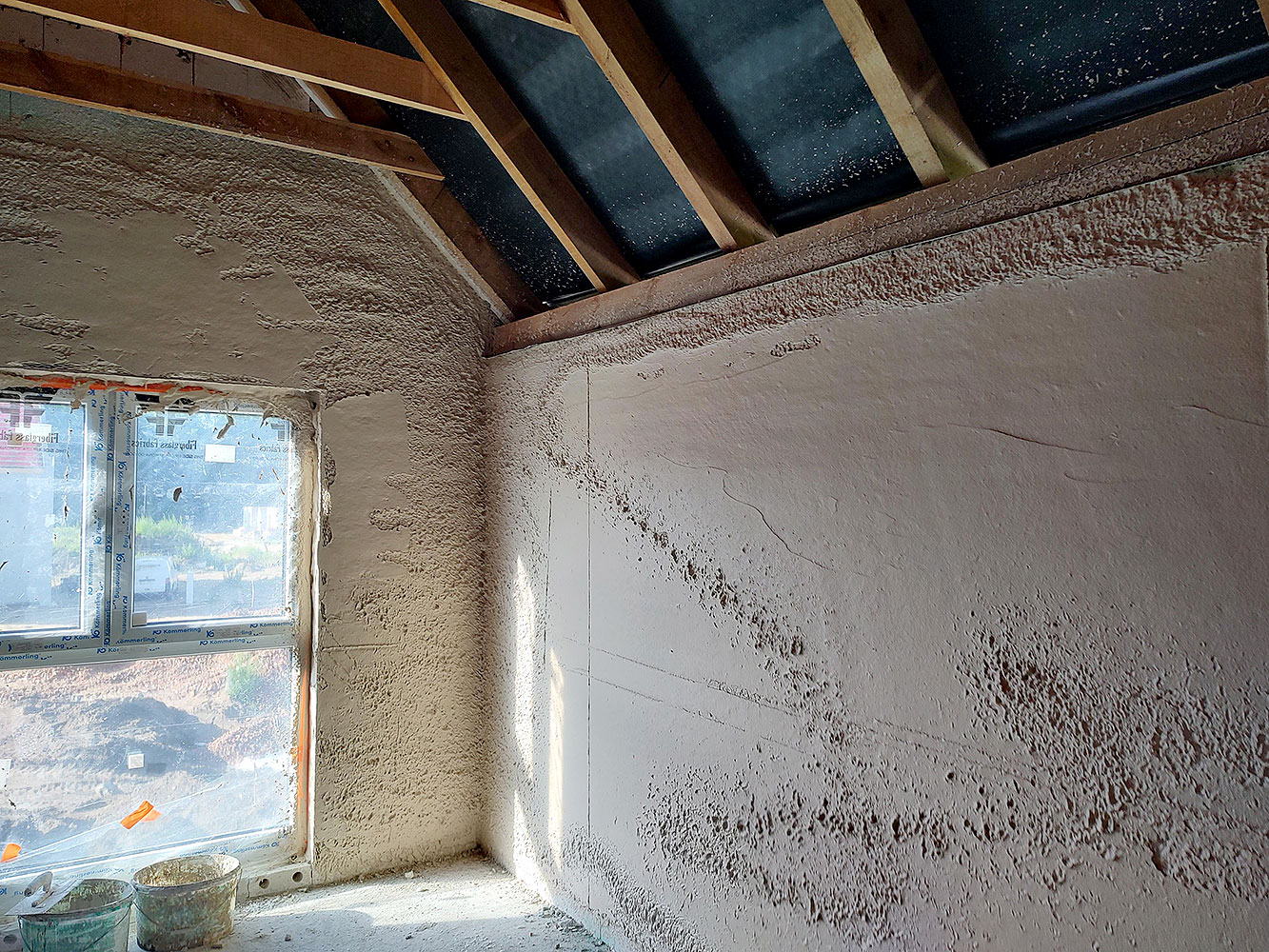

- Montaż piany PUR w krokwiach
- Montaż stelaży do zabudowy strychu
- Prace nad instalacją elektryczną w budynkach

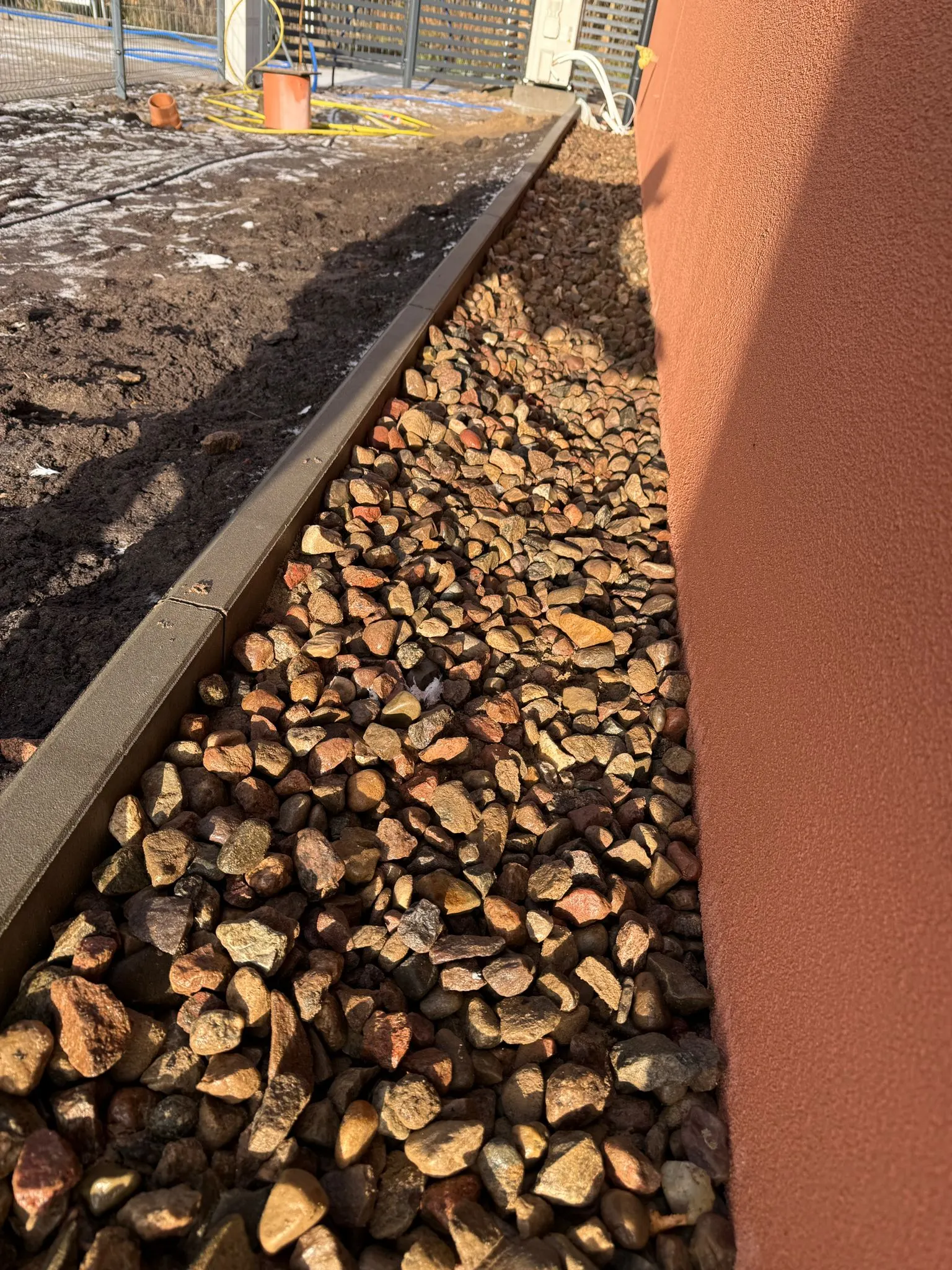

- Budowa opaski wokół budynków
- Realizacja fundamentów etapu III

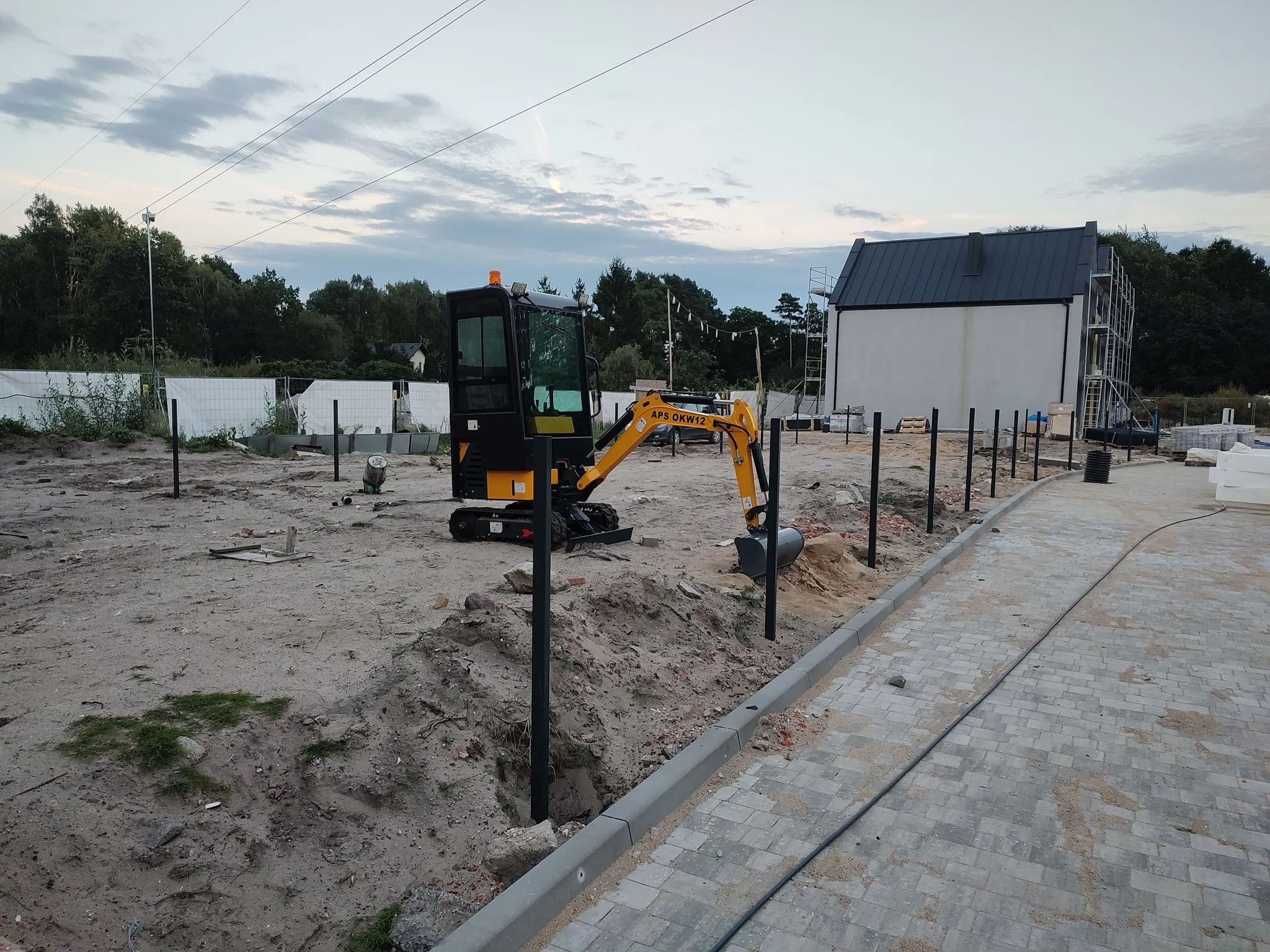

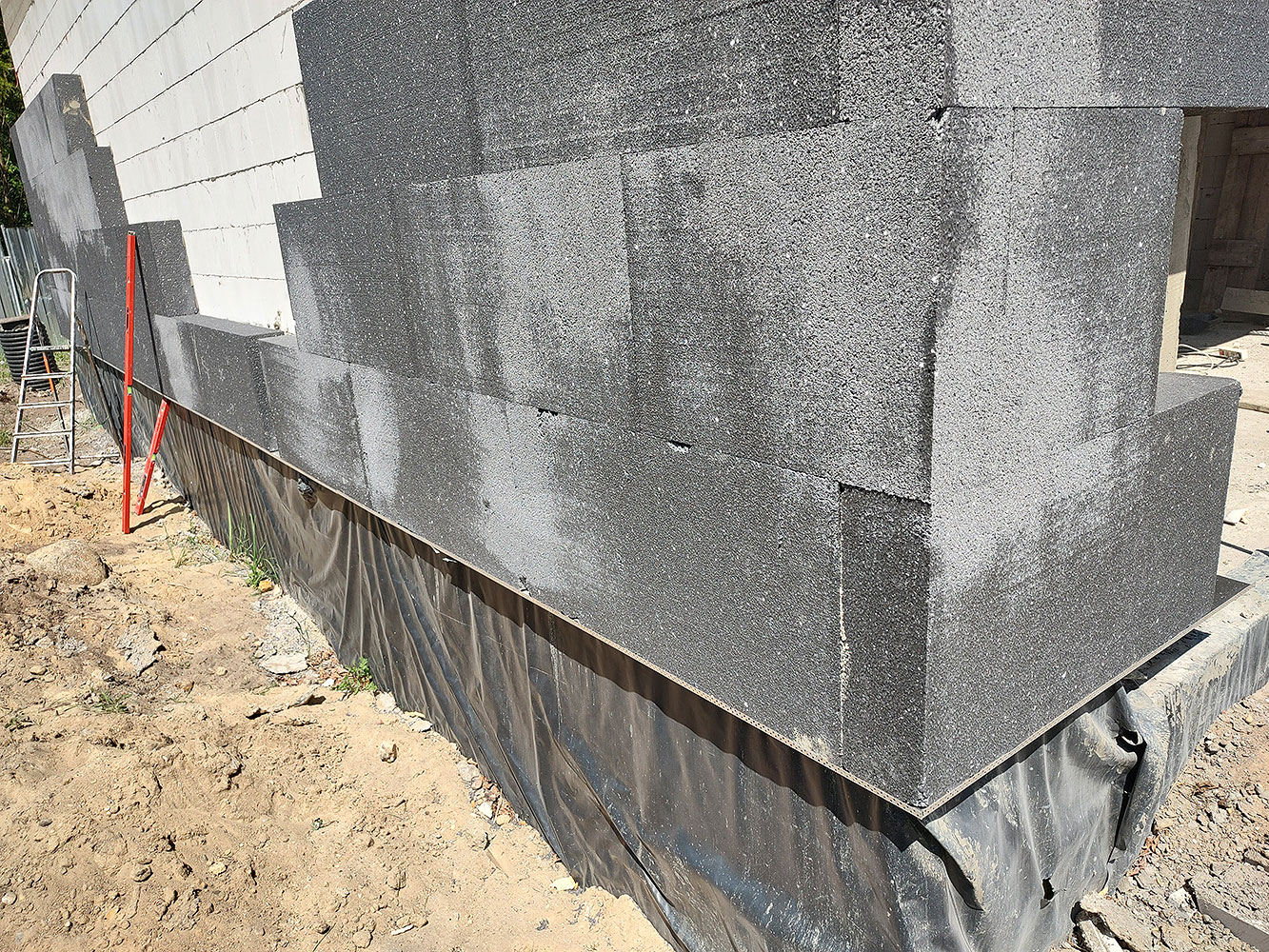

21.09.2025
- Montaż słupków ogrodzenia ogródków

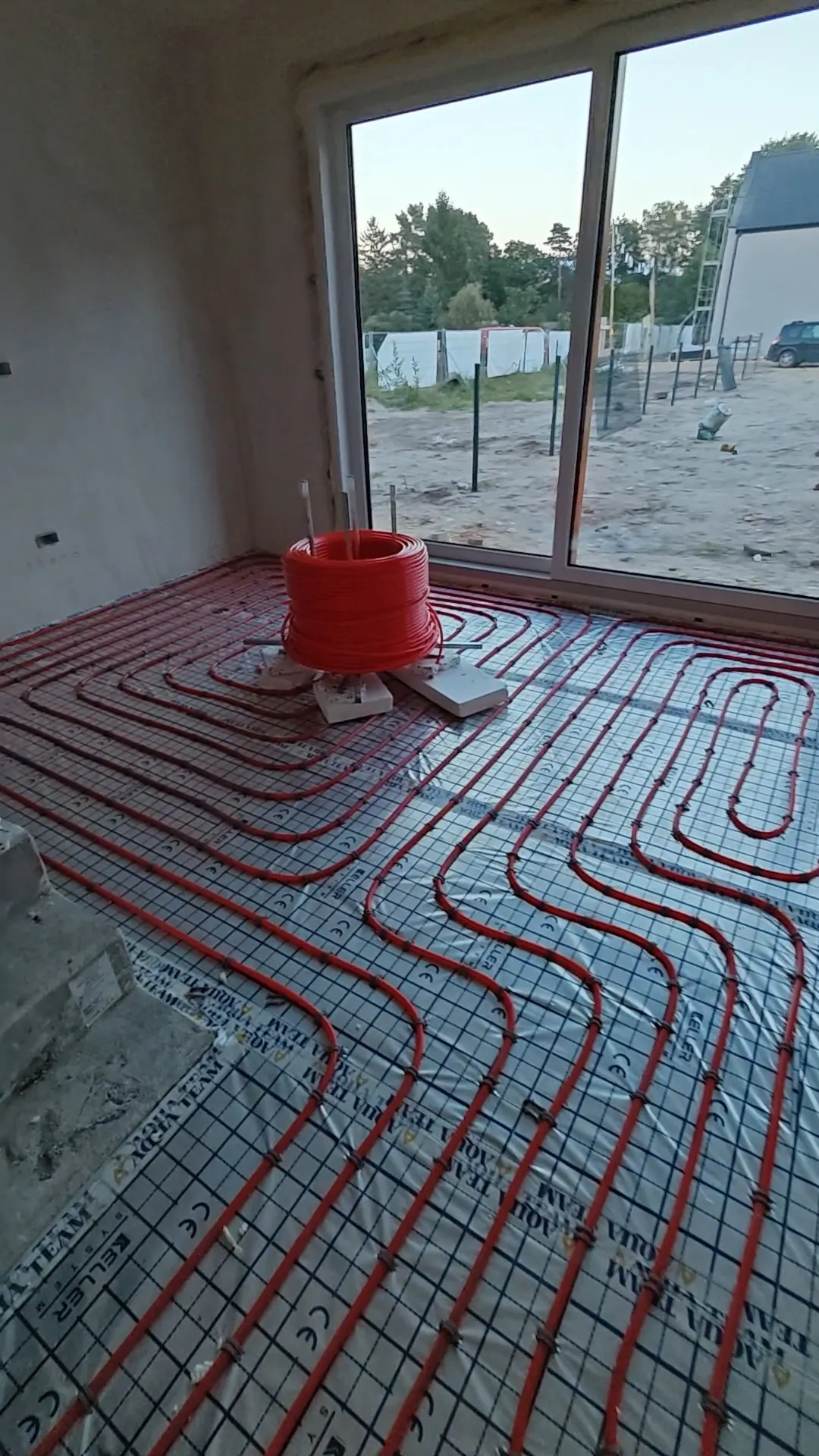

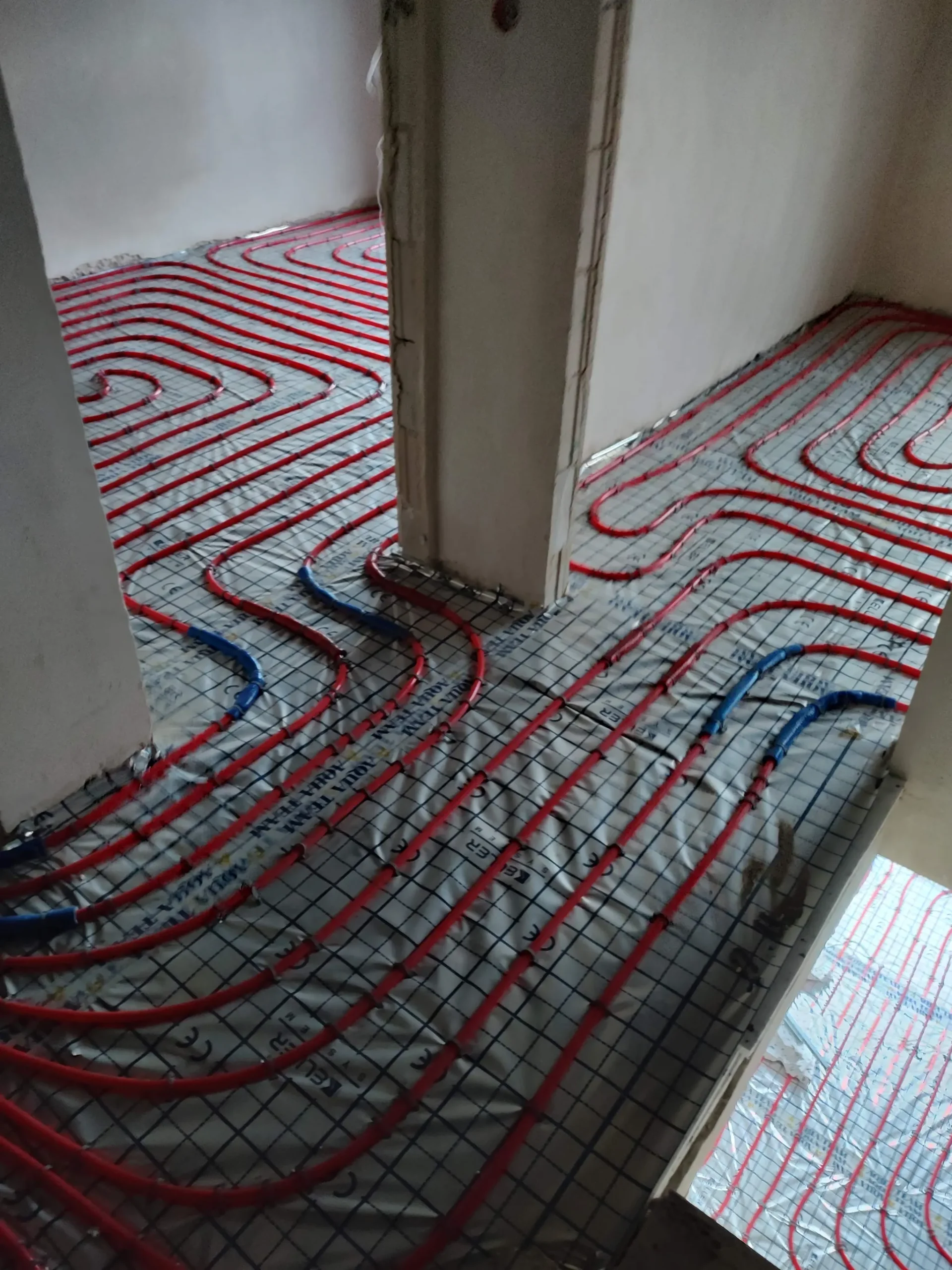

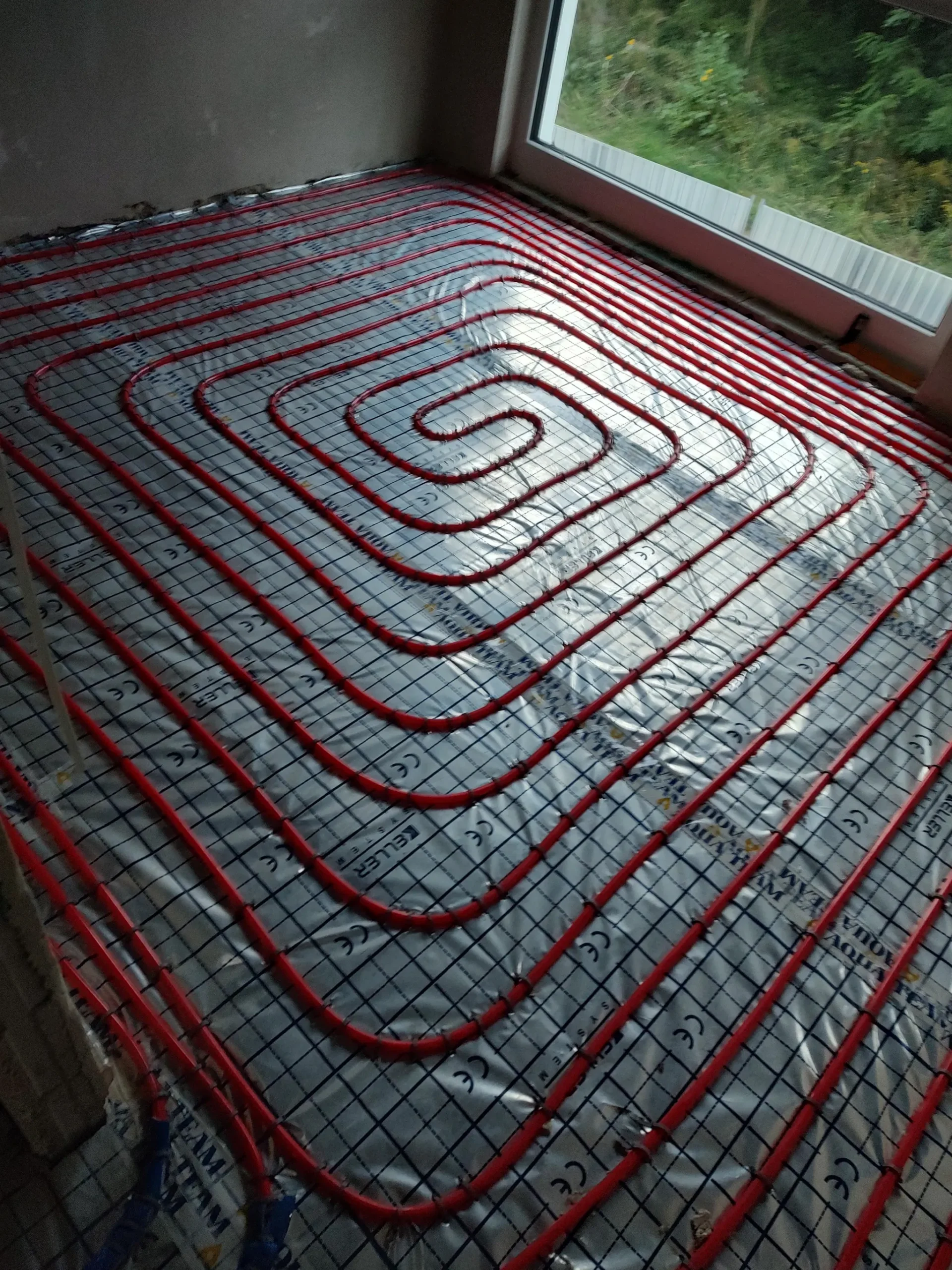

- Prace nad ogrzewaniem podłogowym

06.09.2025

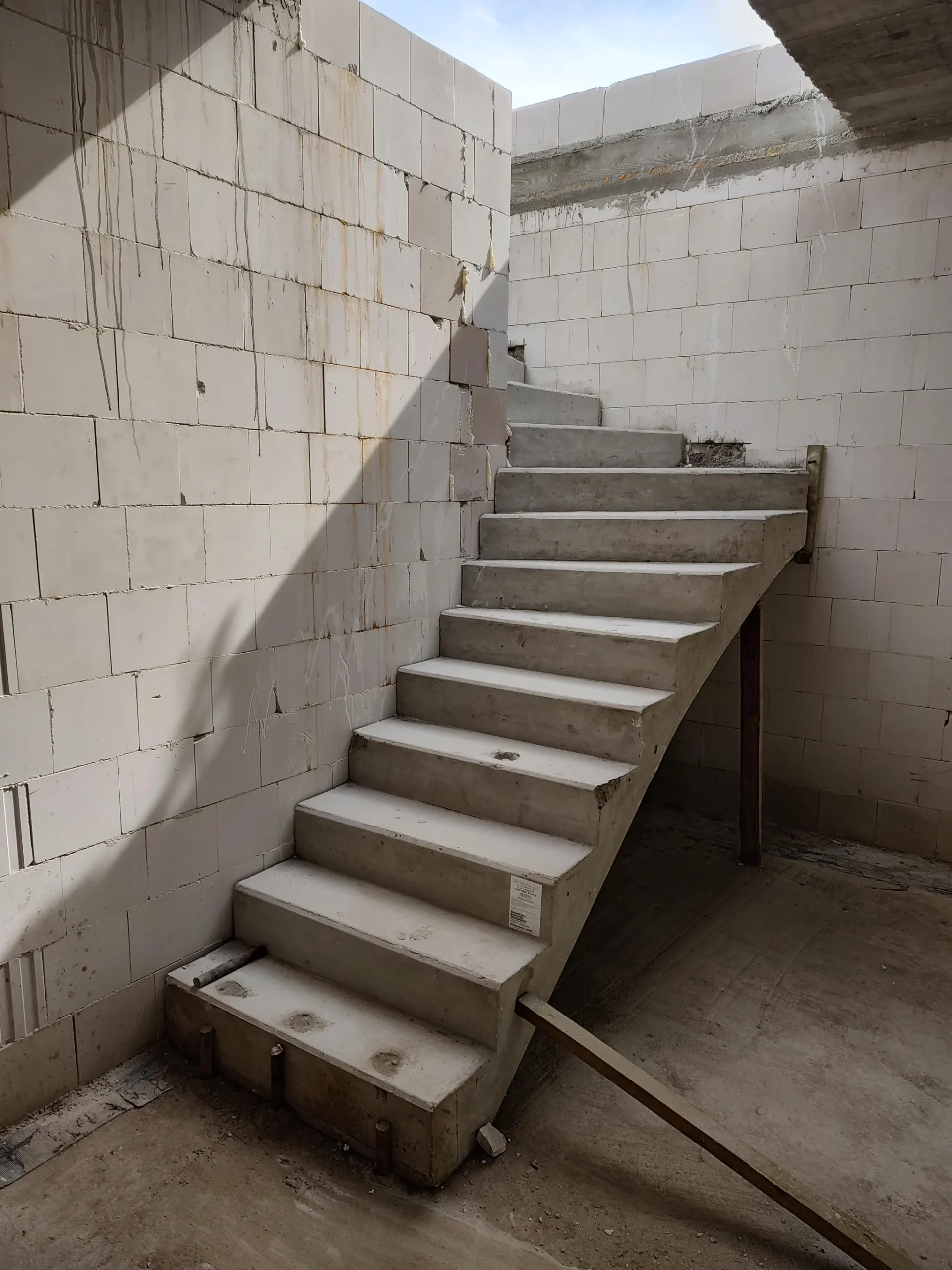

- Montaż prefabrykowanych schodów dla etapu II
- Kontynuacja prac elewacyjnych etapu I
- Przygotowanie powierzchni pod montaż ogrzewania podłogowego

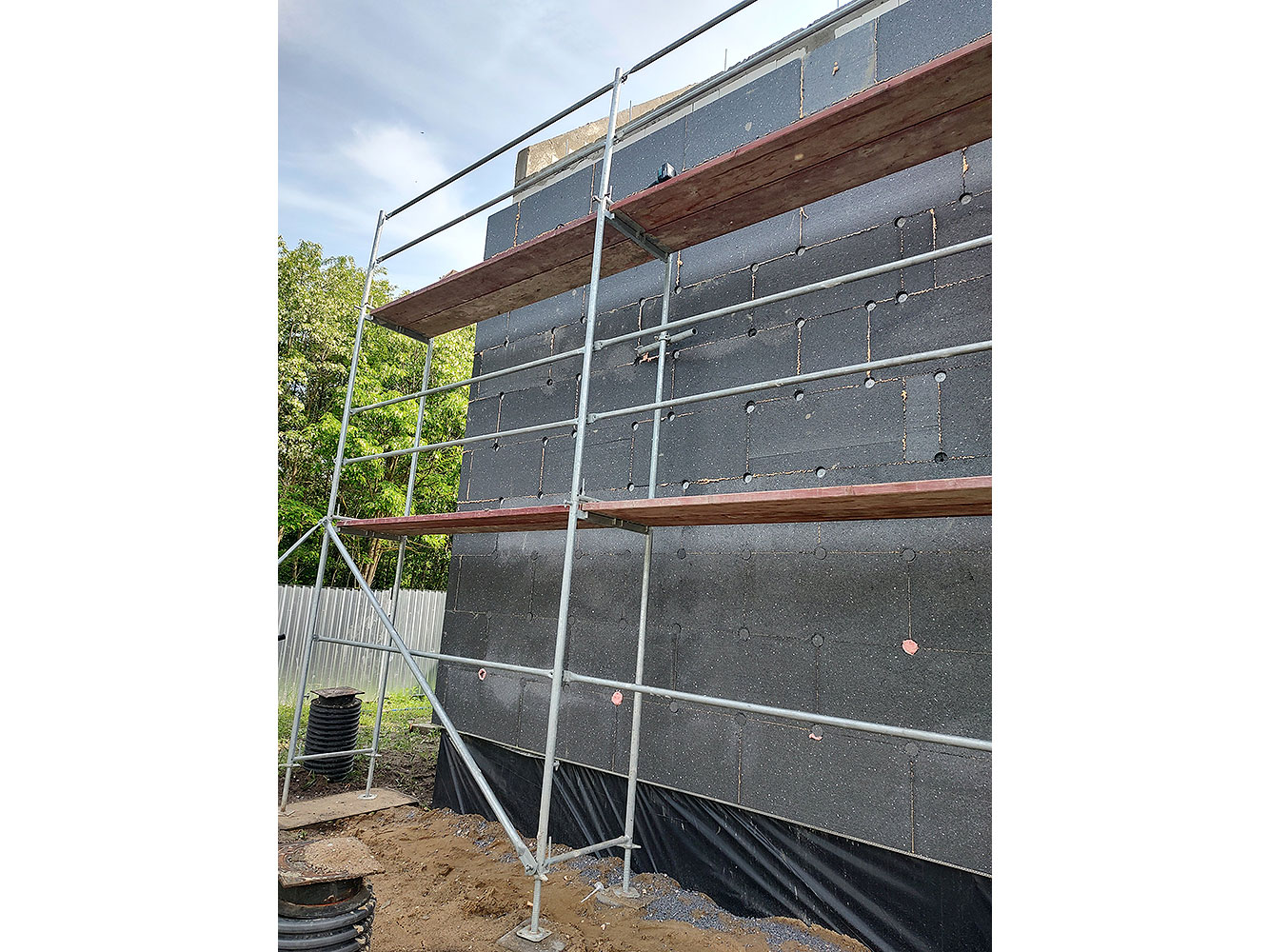

27.08.2025
- Murowanie ścian piętra budynków II etapu
- Budowa drogi wewnętrznej dla etapu I

14.08.2025

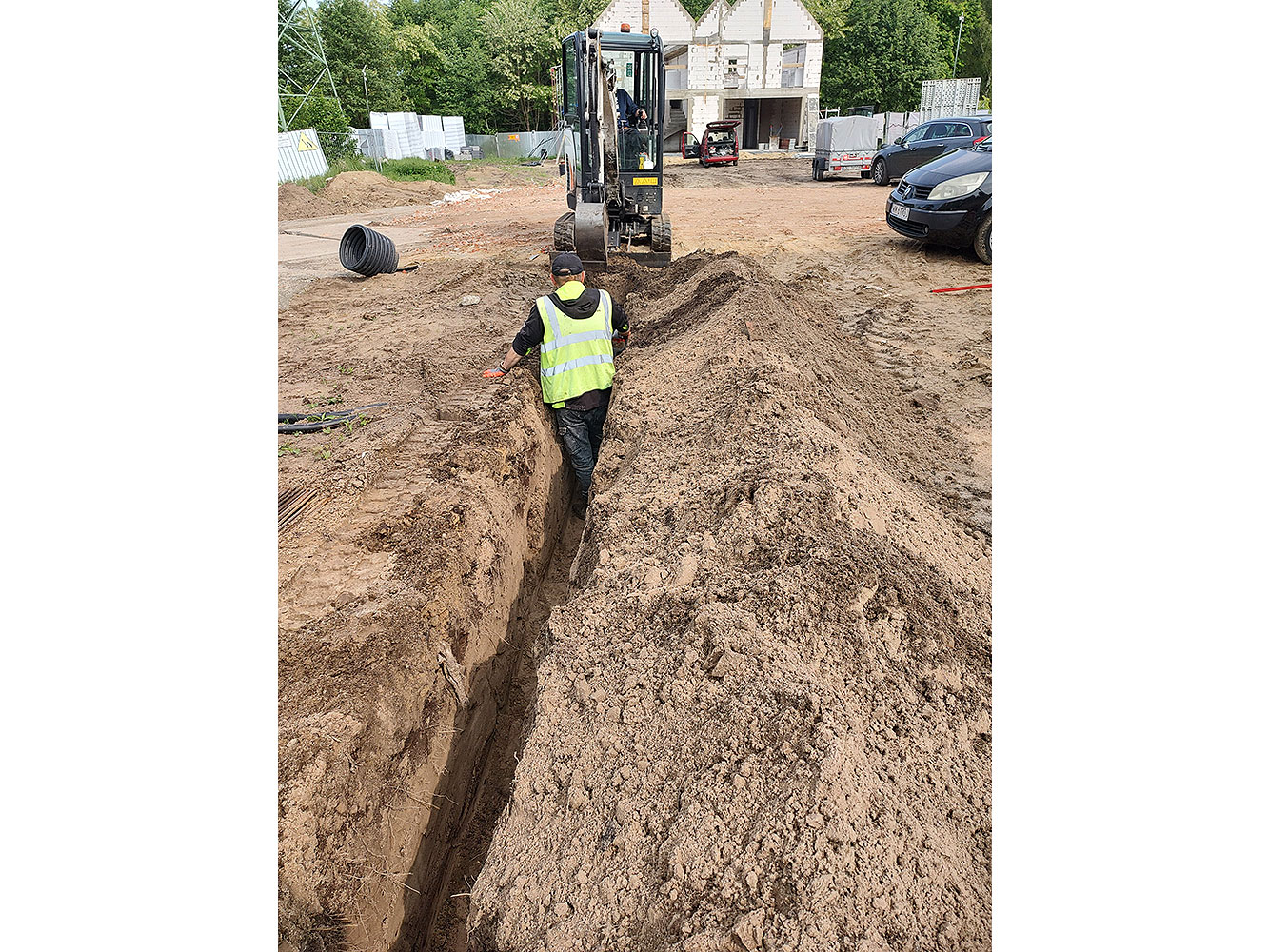

- Przyłączenie etapów II oraz III do sieci wod-kan

- Kontynuacja prac elewacyjnych

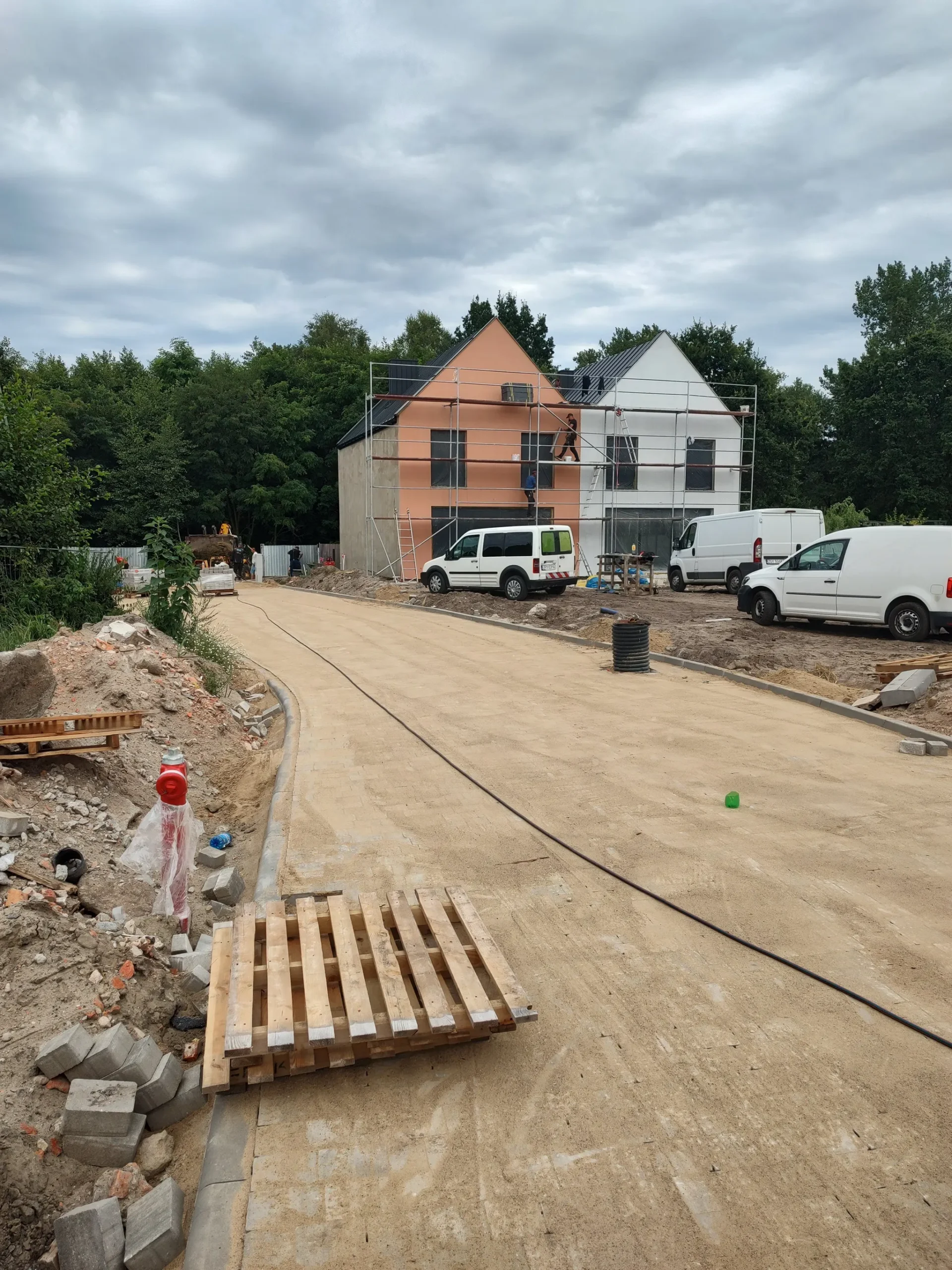

- Budowa drogi wewnętrznej dla etapu I
- Realizacja podjazdów budynków E oraz F

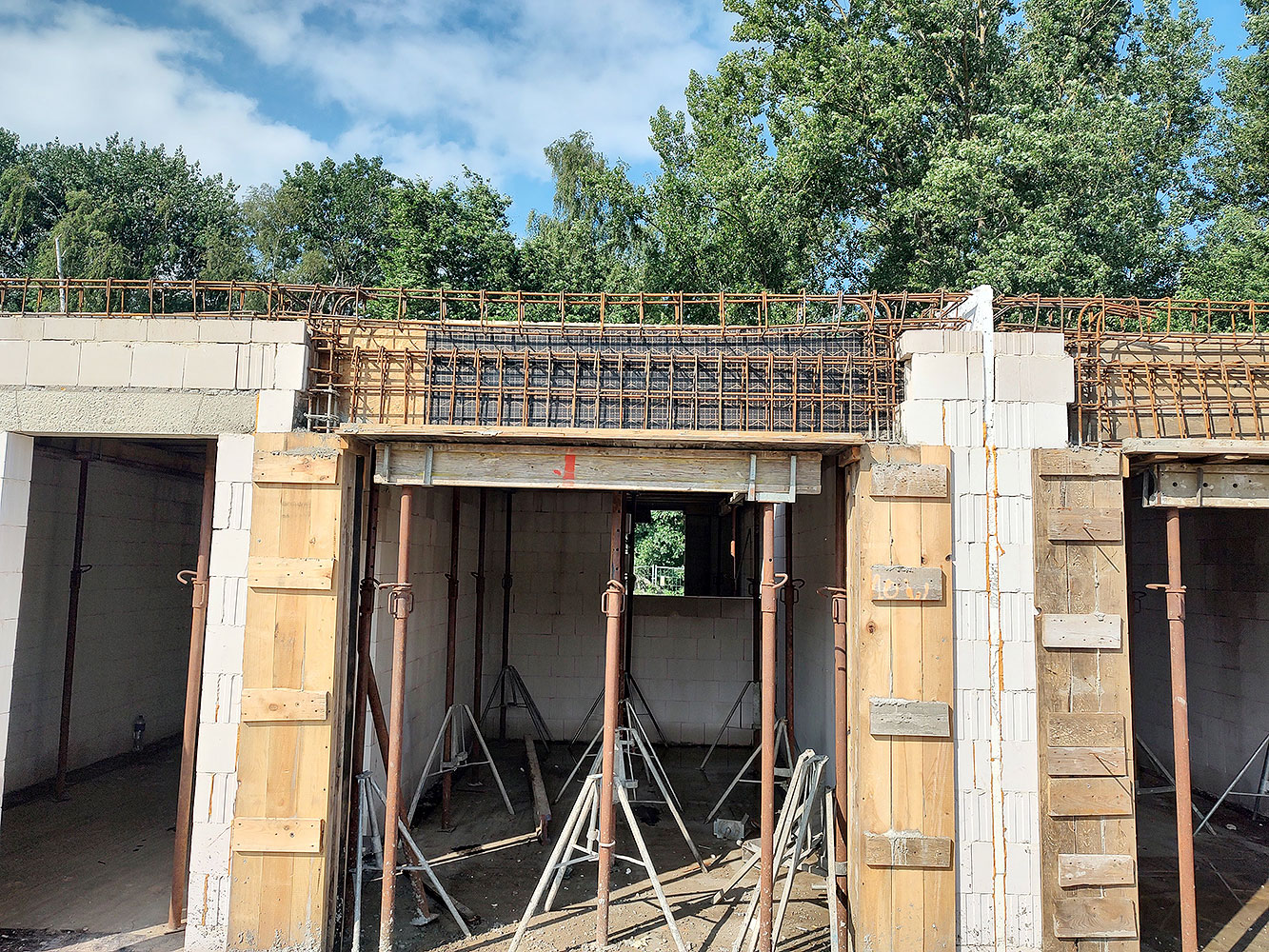

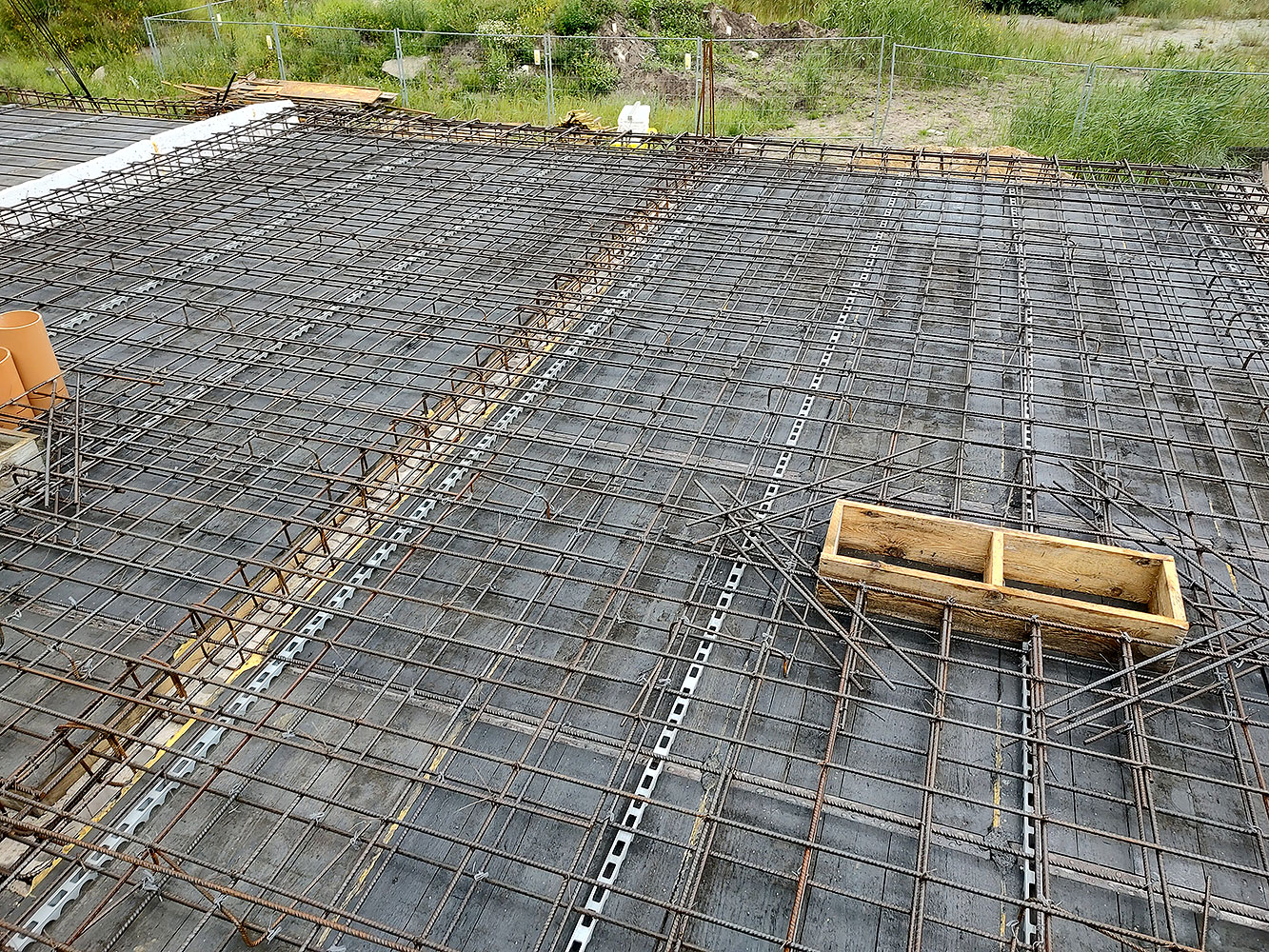

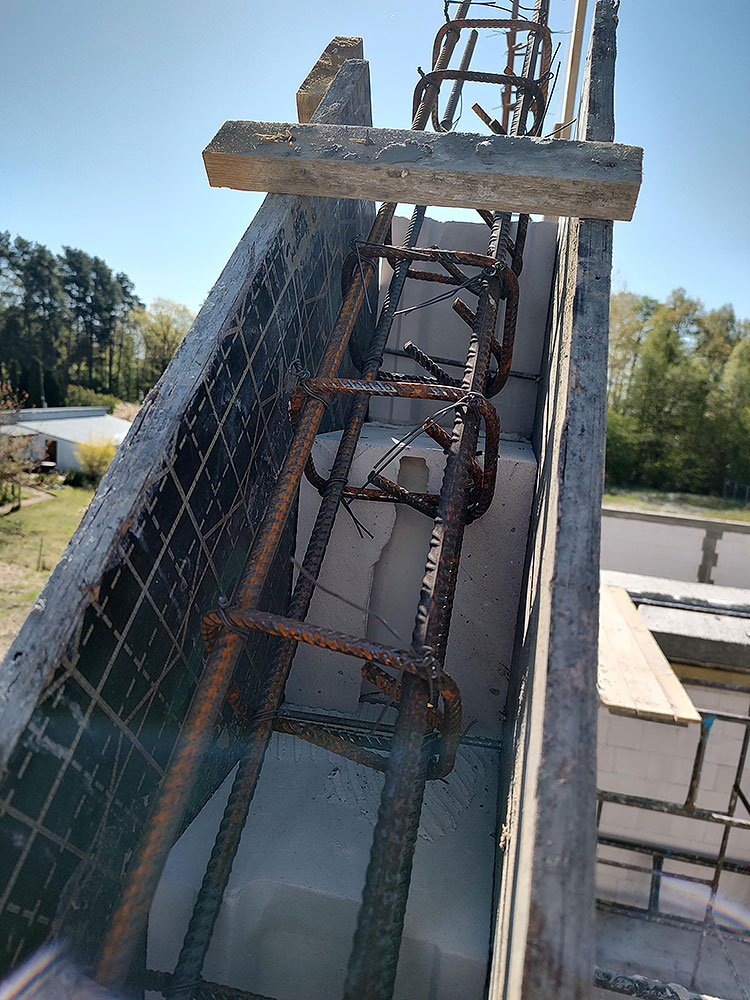

- Zbrojenie i betonowanie elementów konstrukcyjnych etapu II

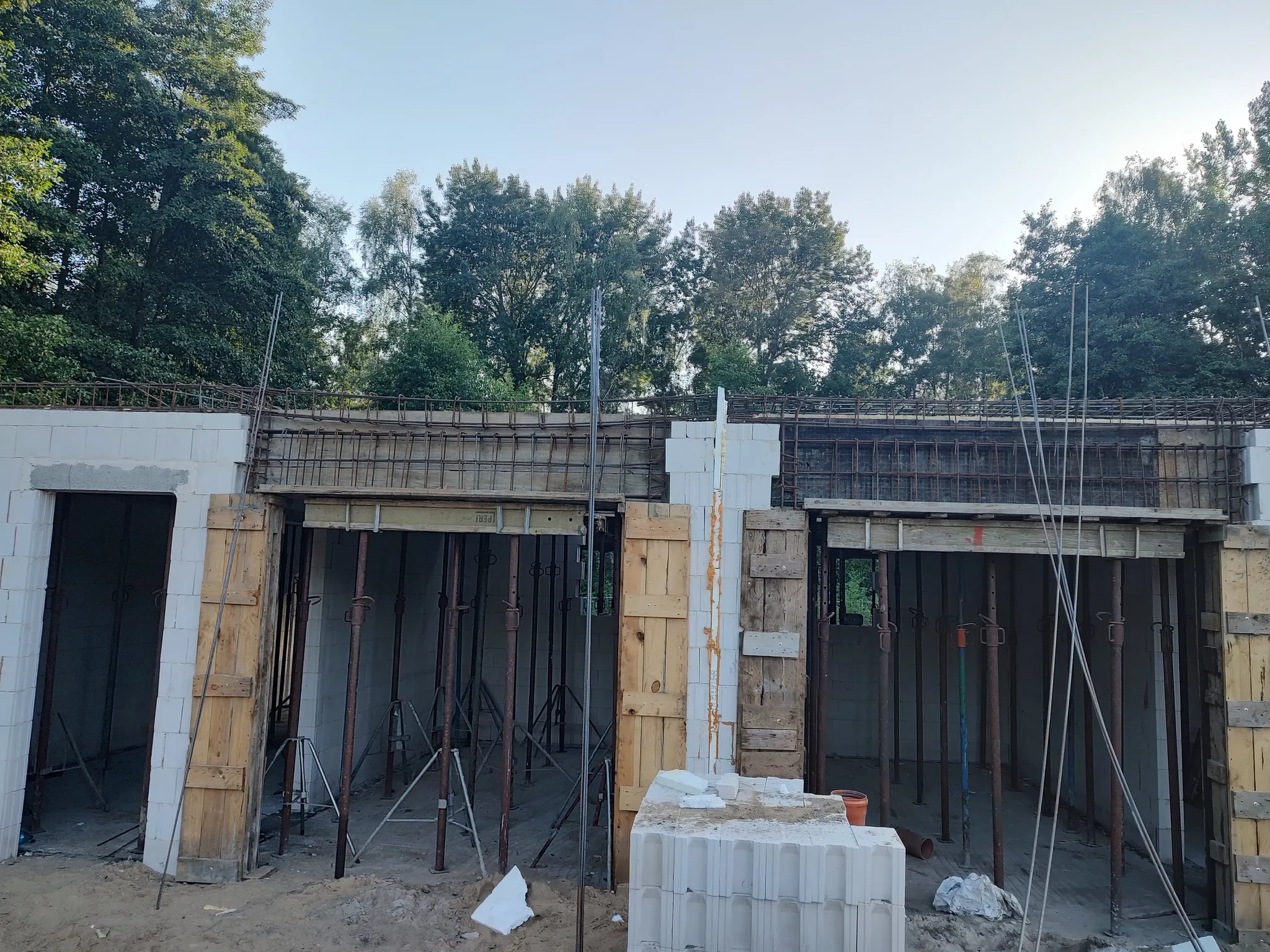

18.07.2025
- Odbiory instalacji elektrycznej A B E F

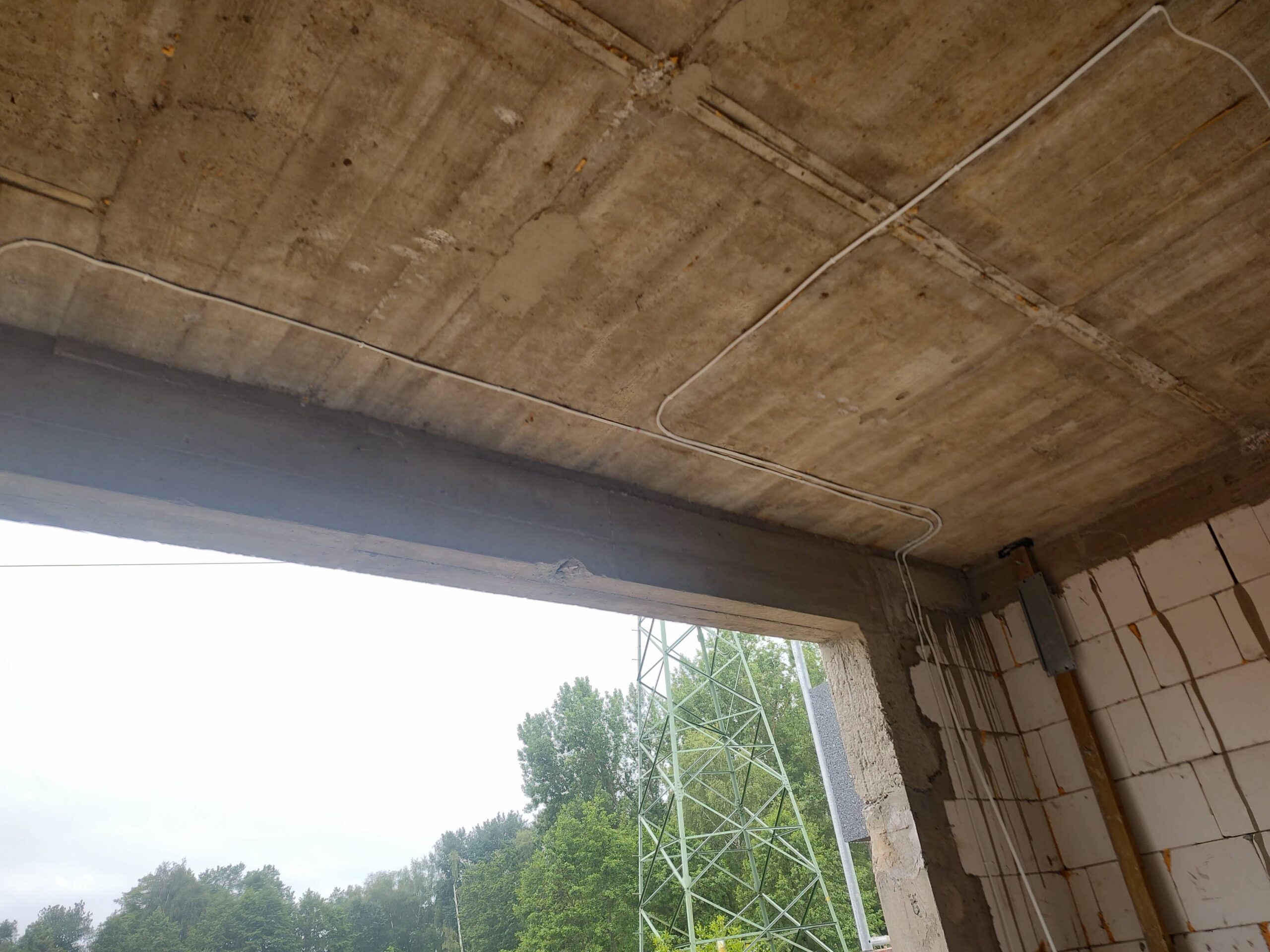

- Zbrojenie i szalowanie słupów oraz stropów I J
- Transport obrzeży do drogi wewnętrznej

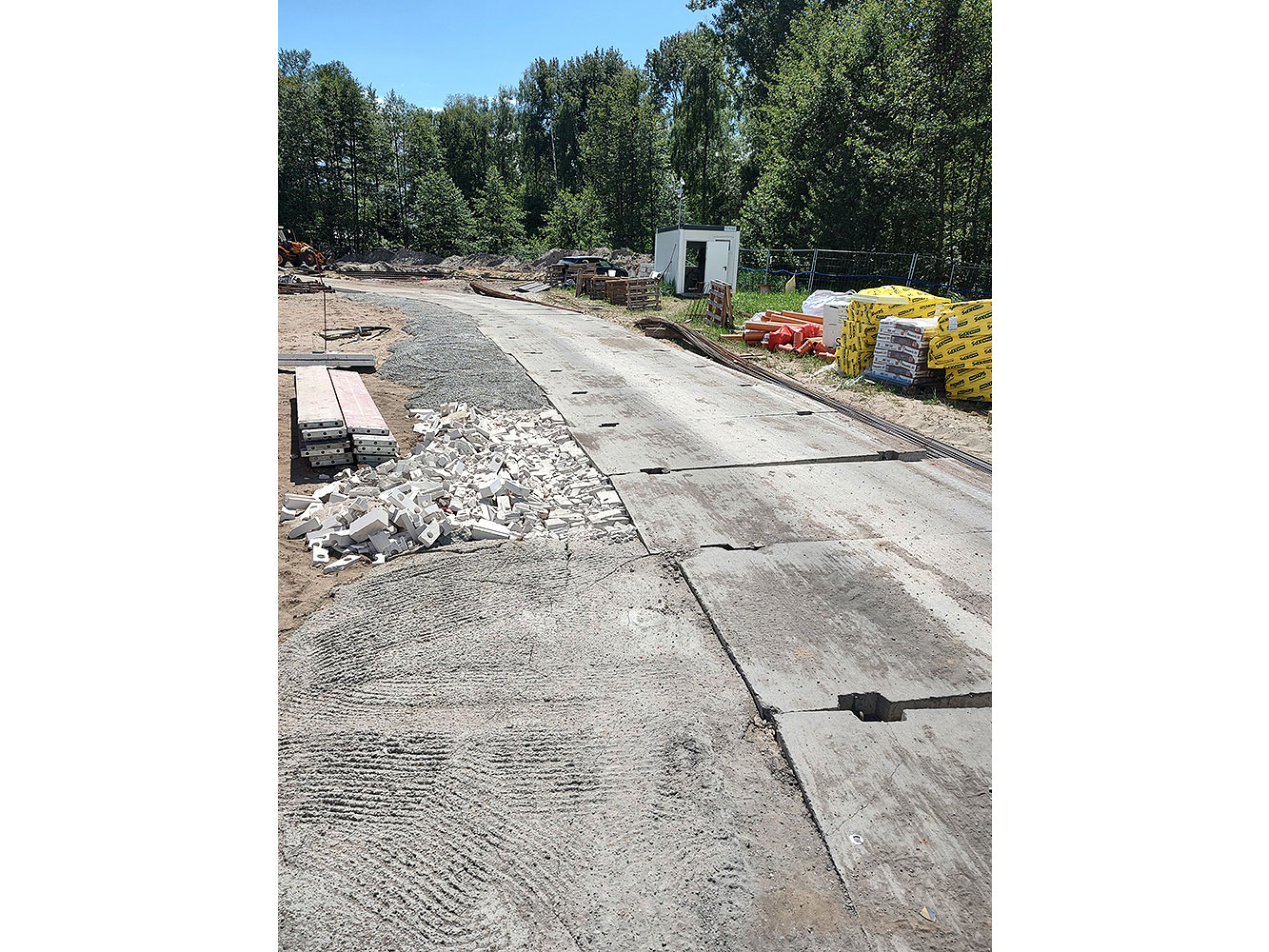

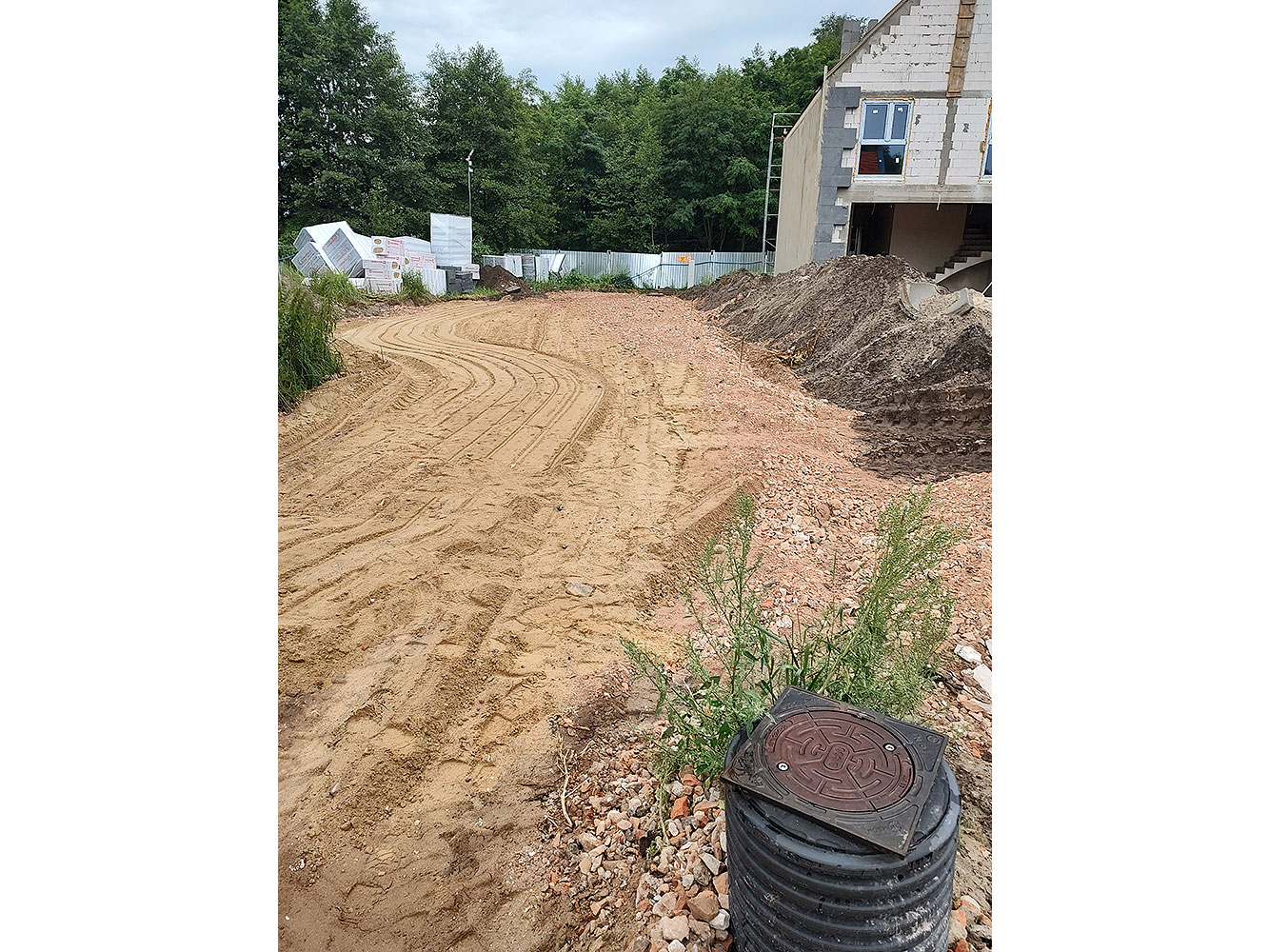

- Prace nad zagospodarowaniem terenu – droga wewnętrzna etapu I

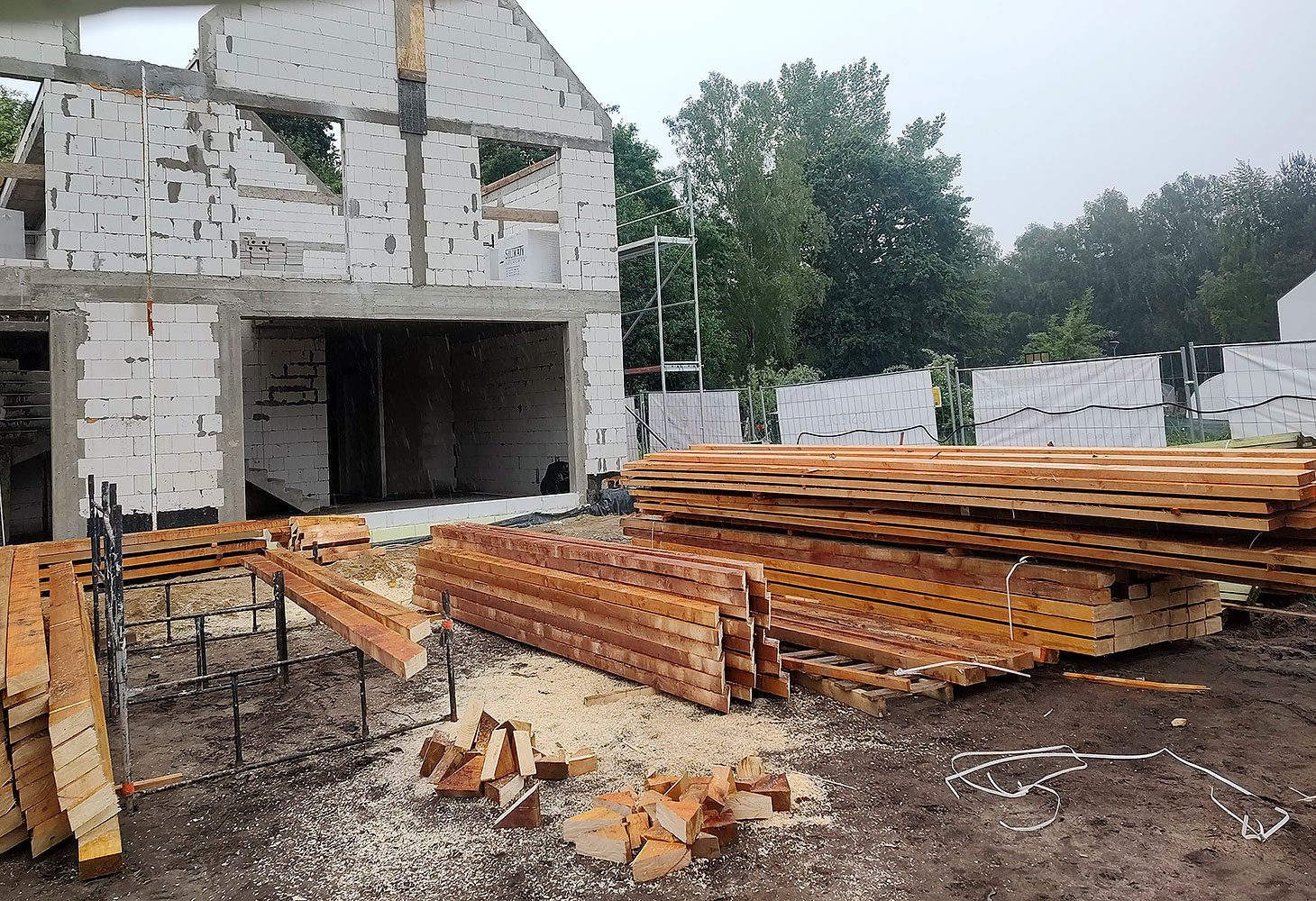

16.07.2025

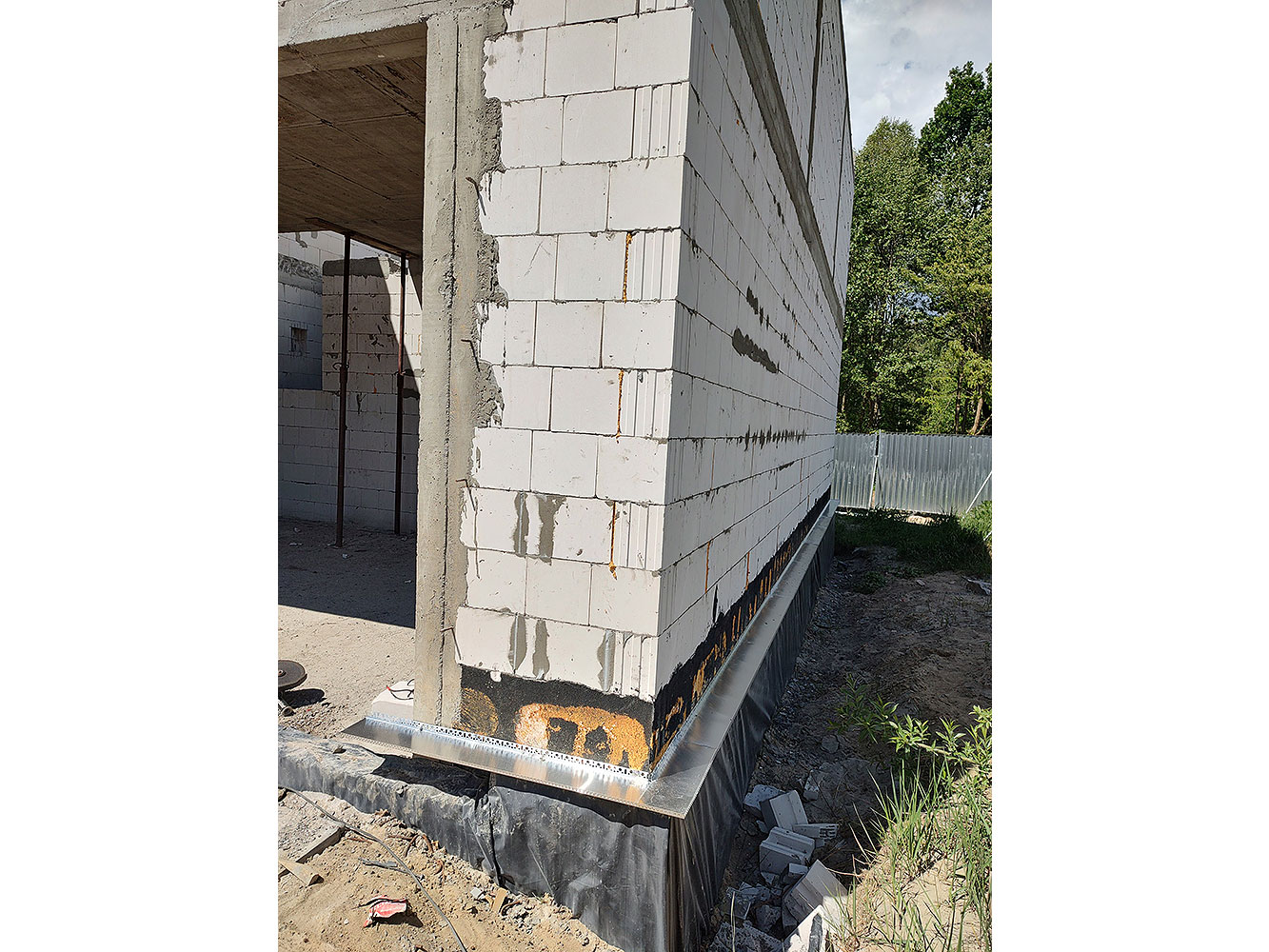

- Tynkowanie ścian i sufitów A B
- Prace elewacyjne E F

04.07.2025

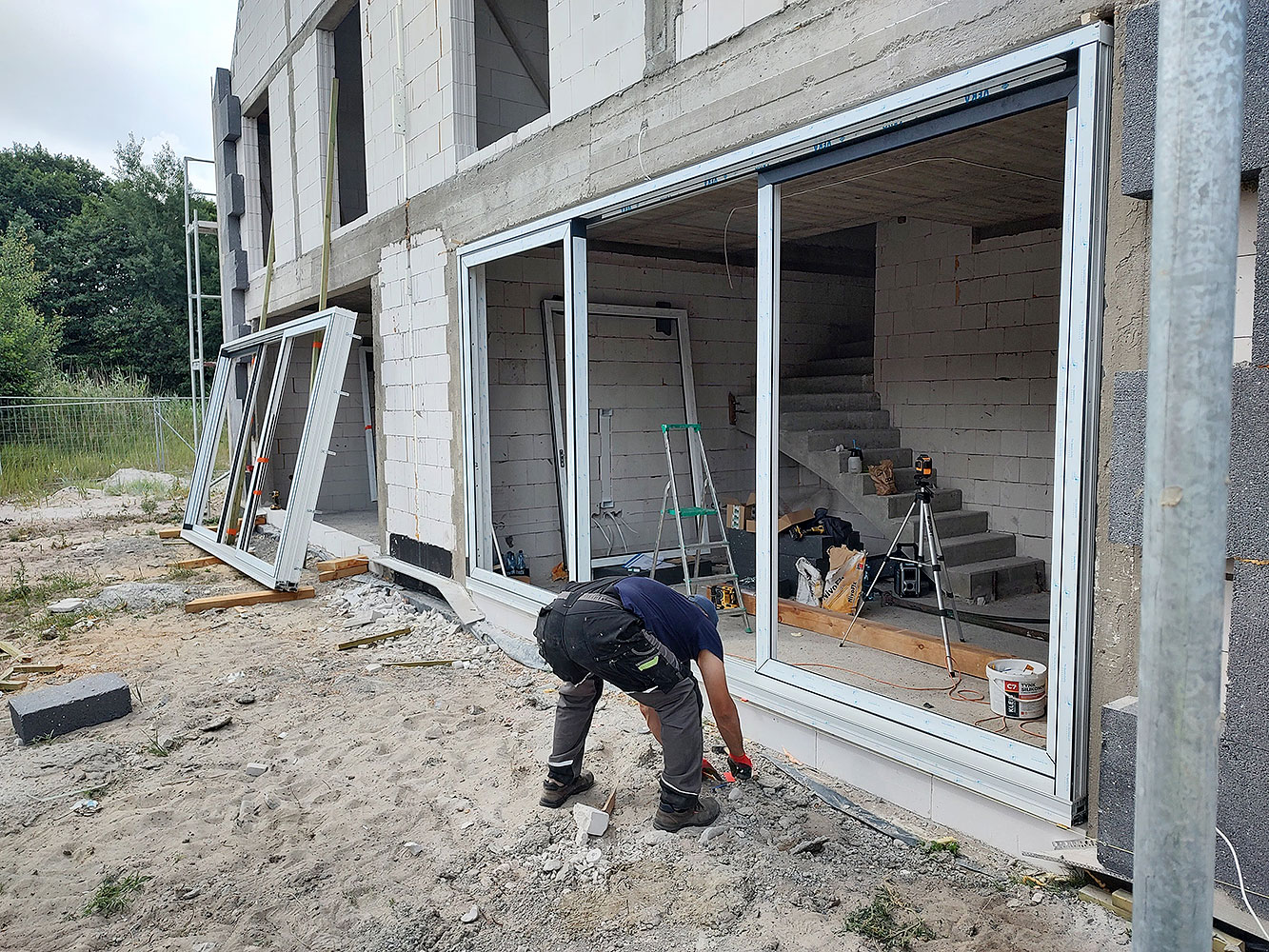

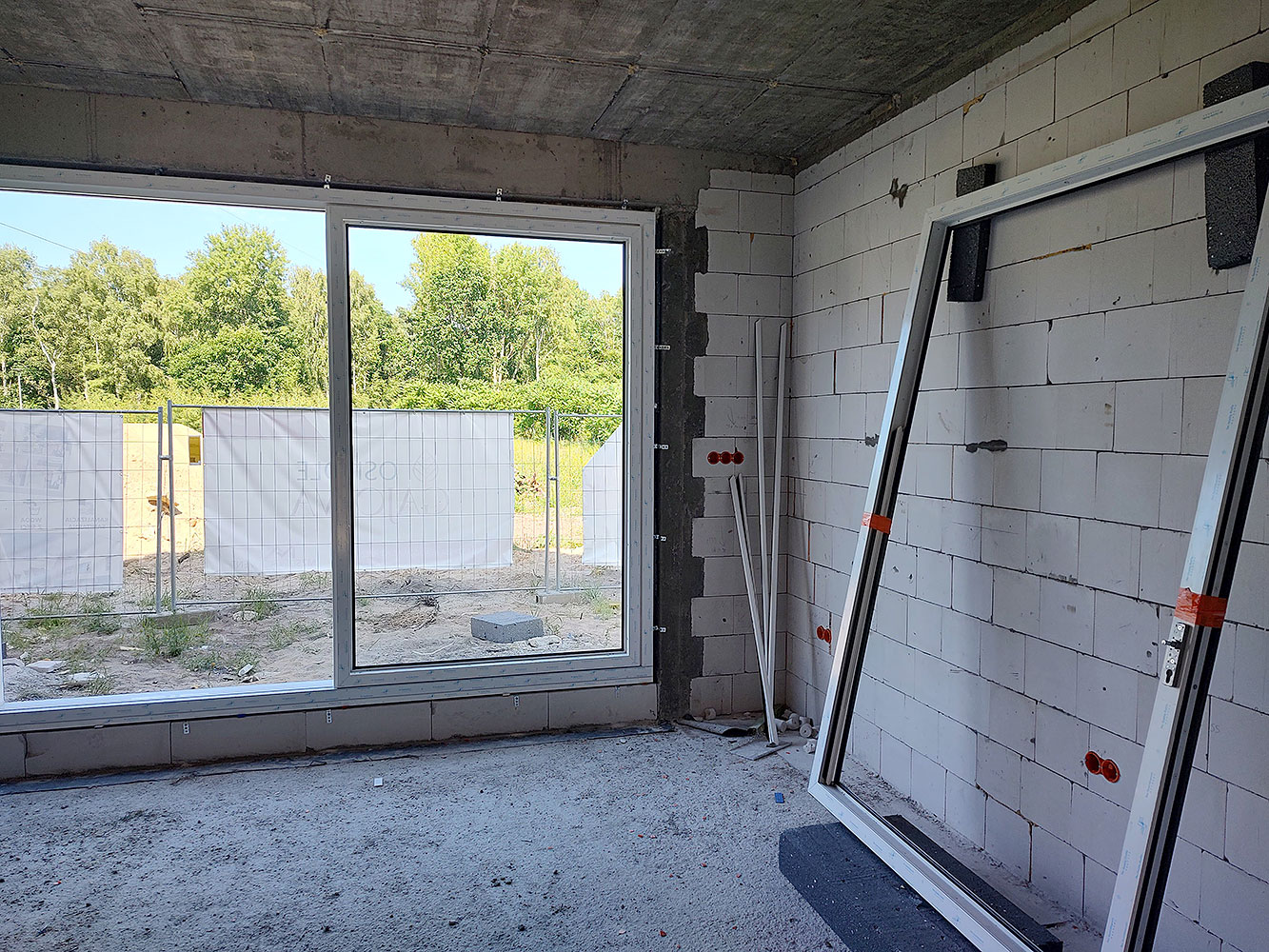

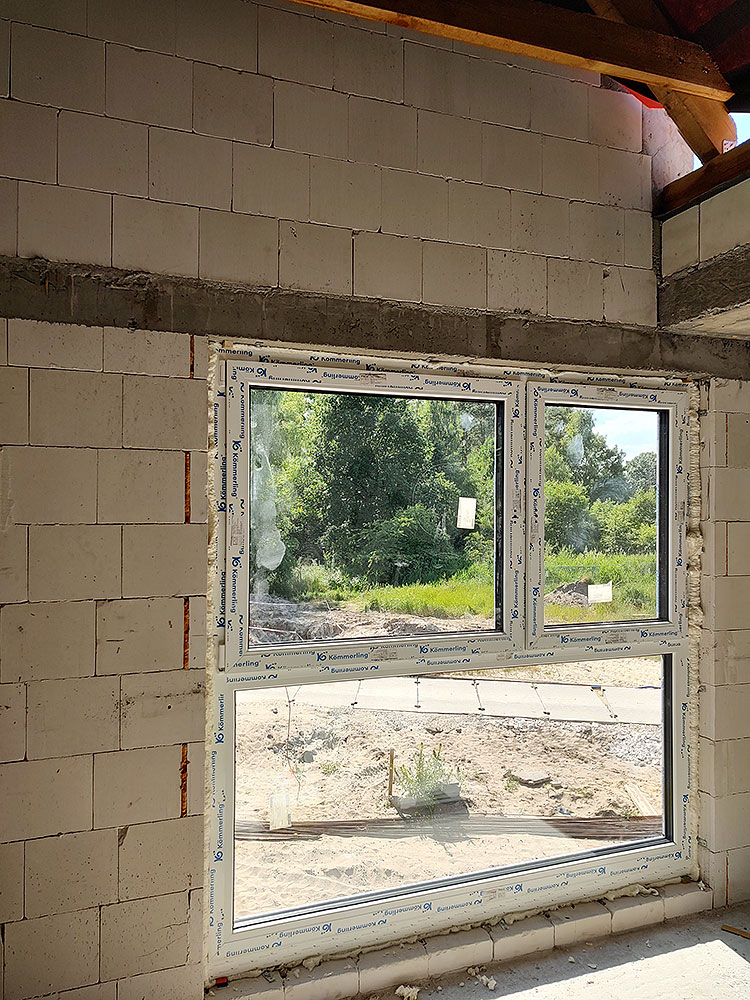

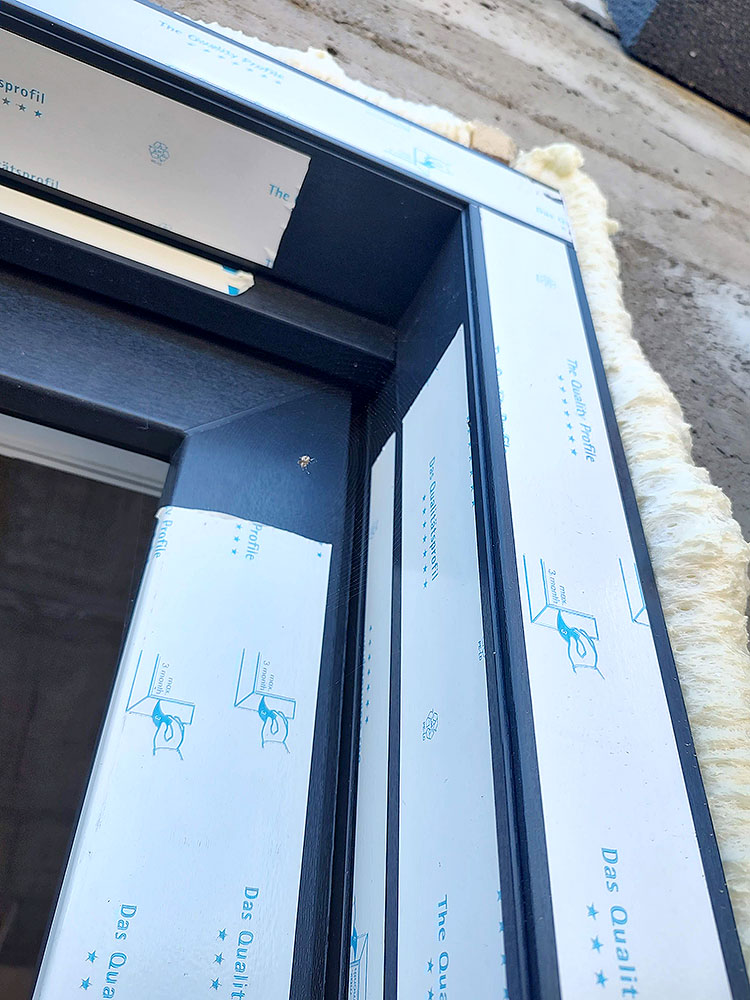

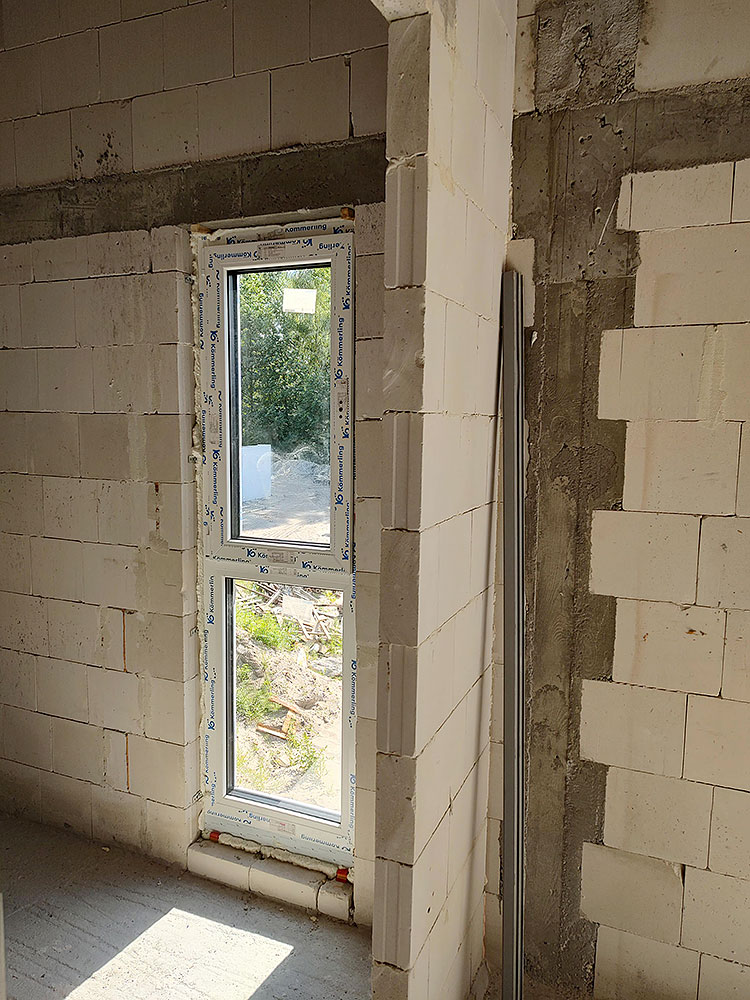

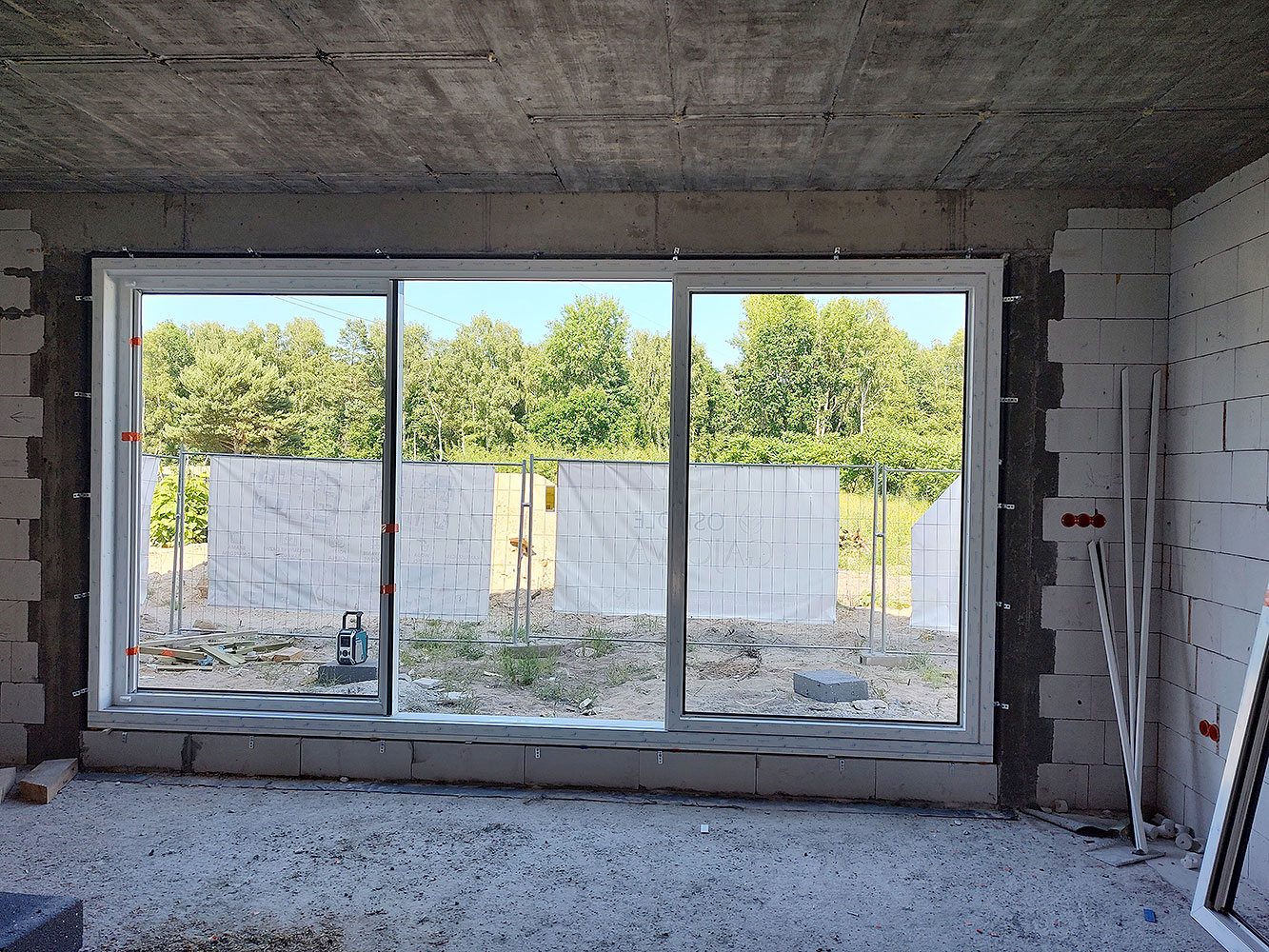

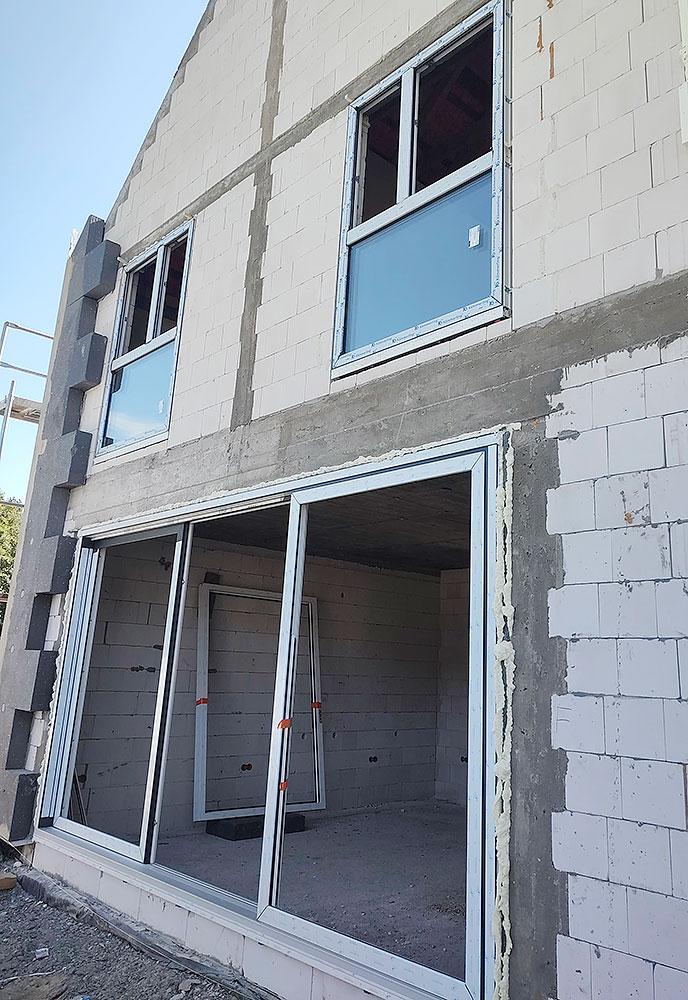

- Transport i montaż okien A B E F

30.06.2025

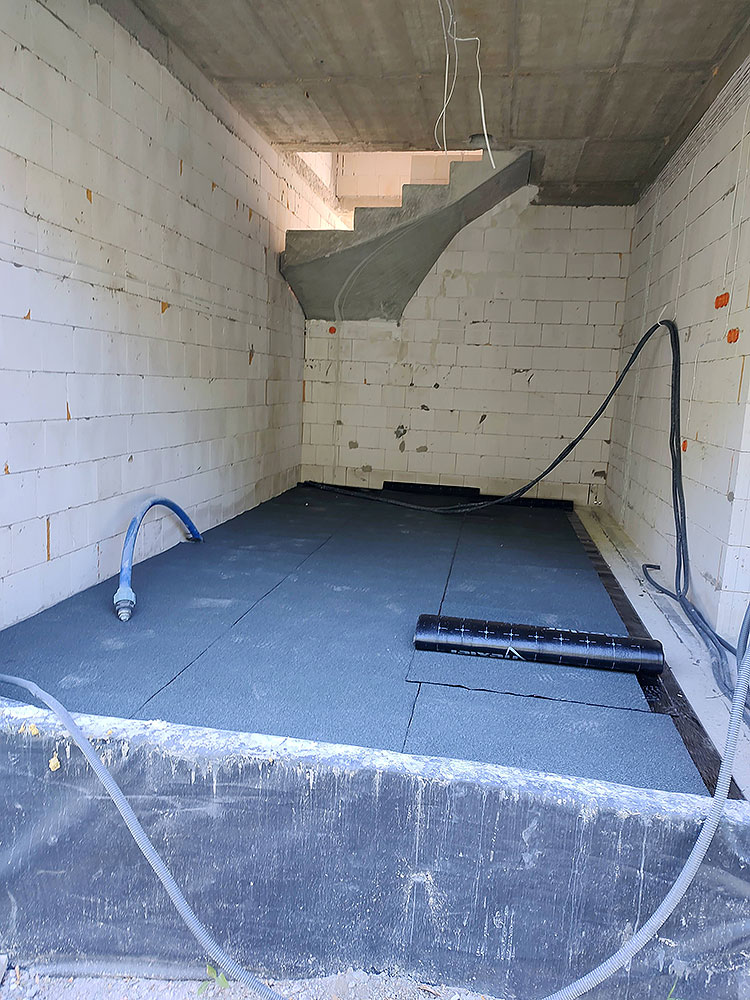

- Warstwy izolacji poziomej

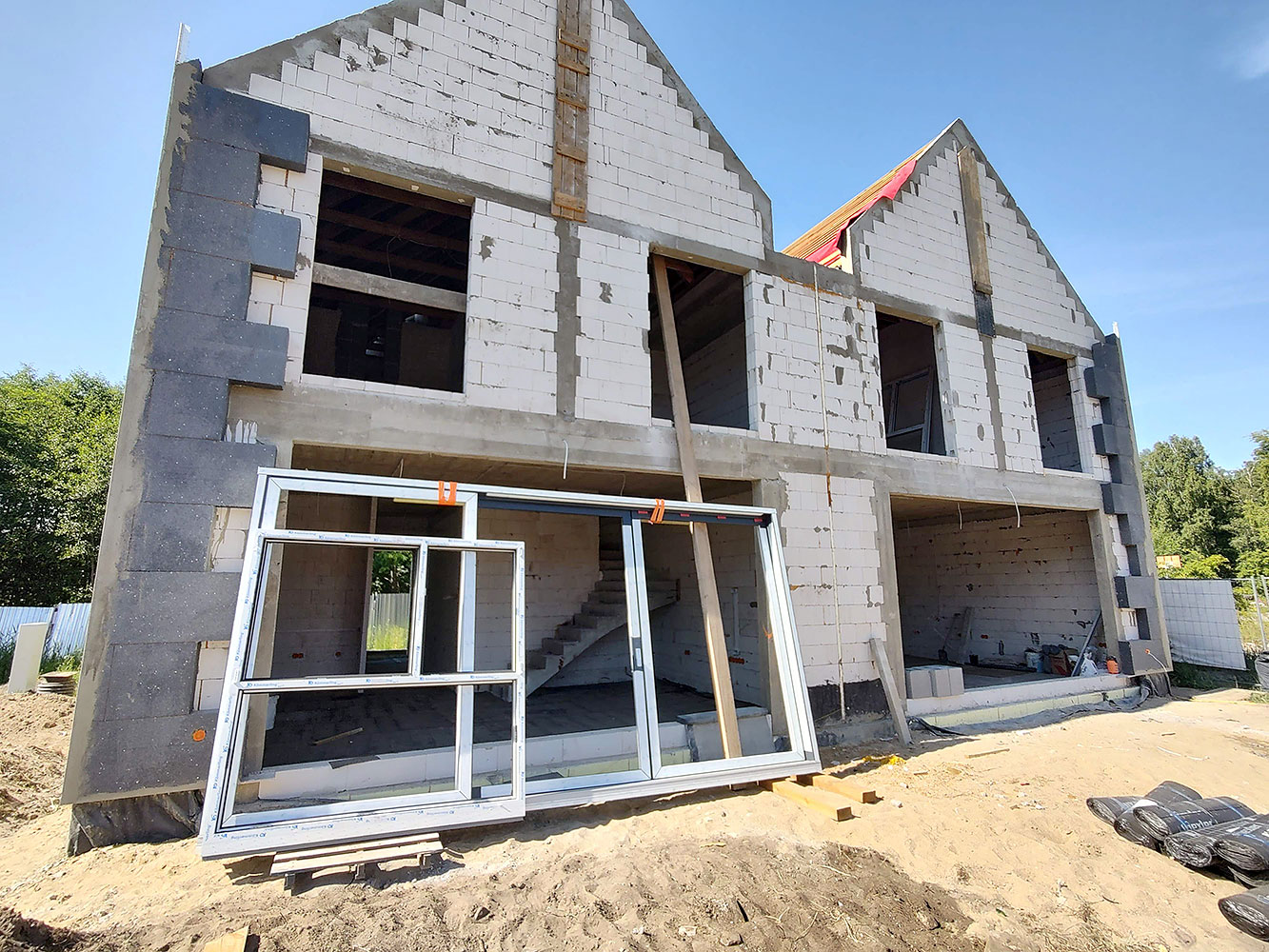

- Prace elewacyjne E F

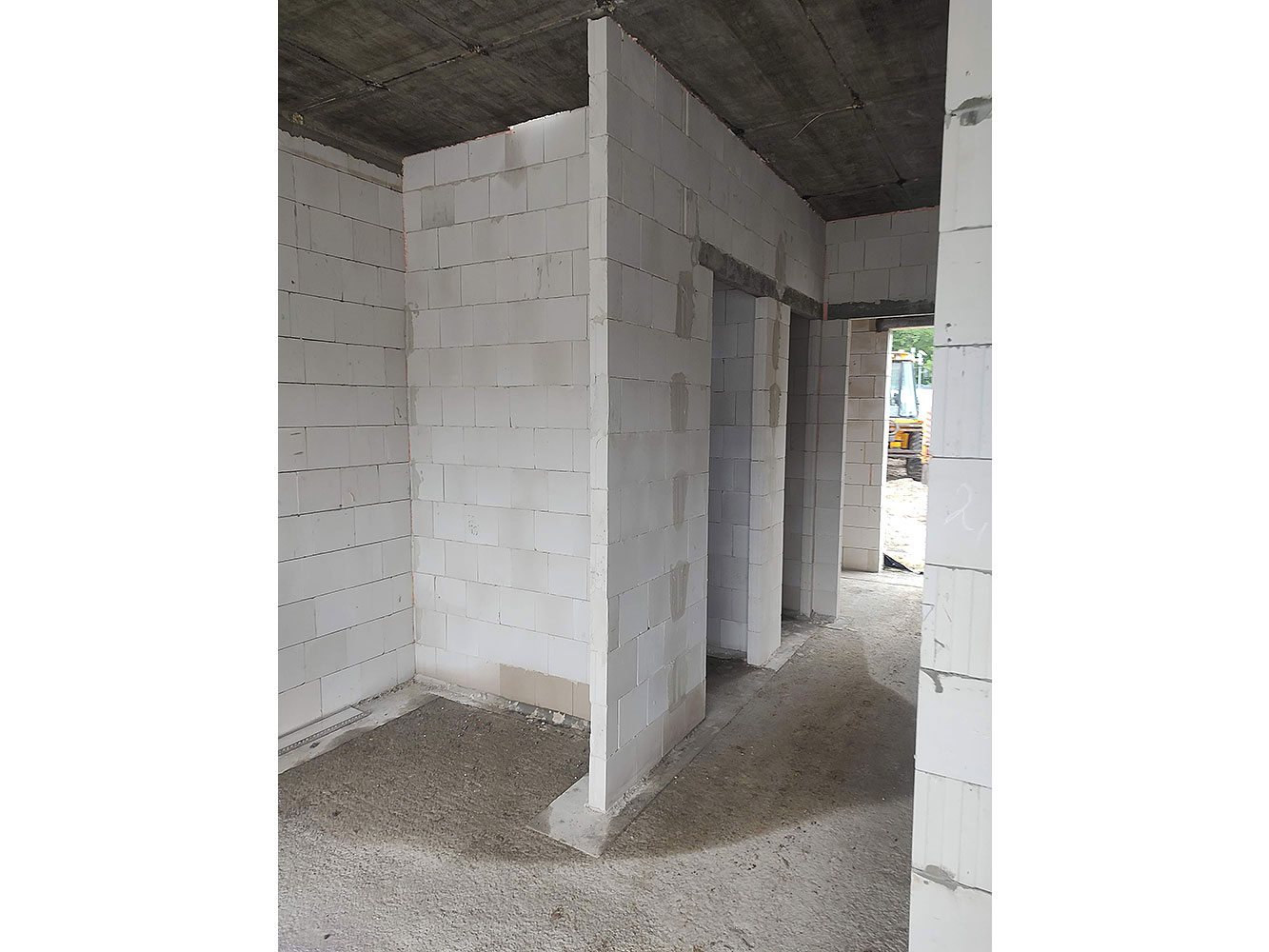

- Murowanie ścian działowych piętra

18.06.2025

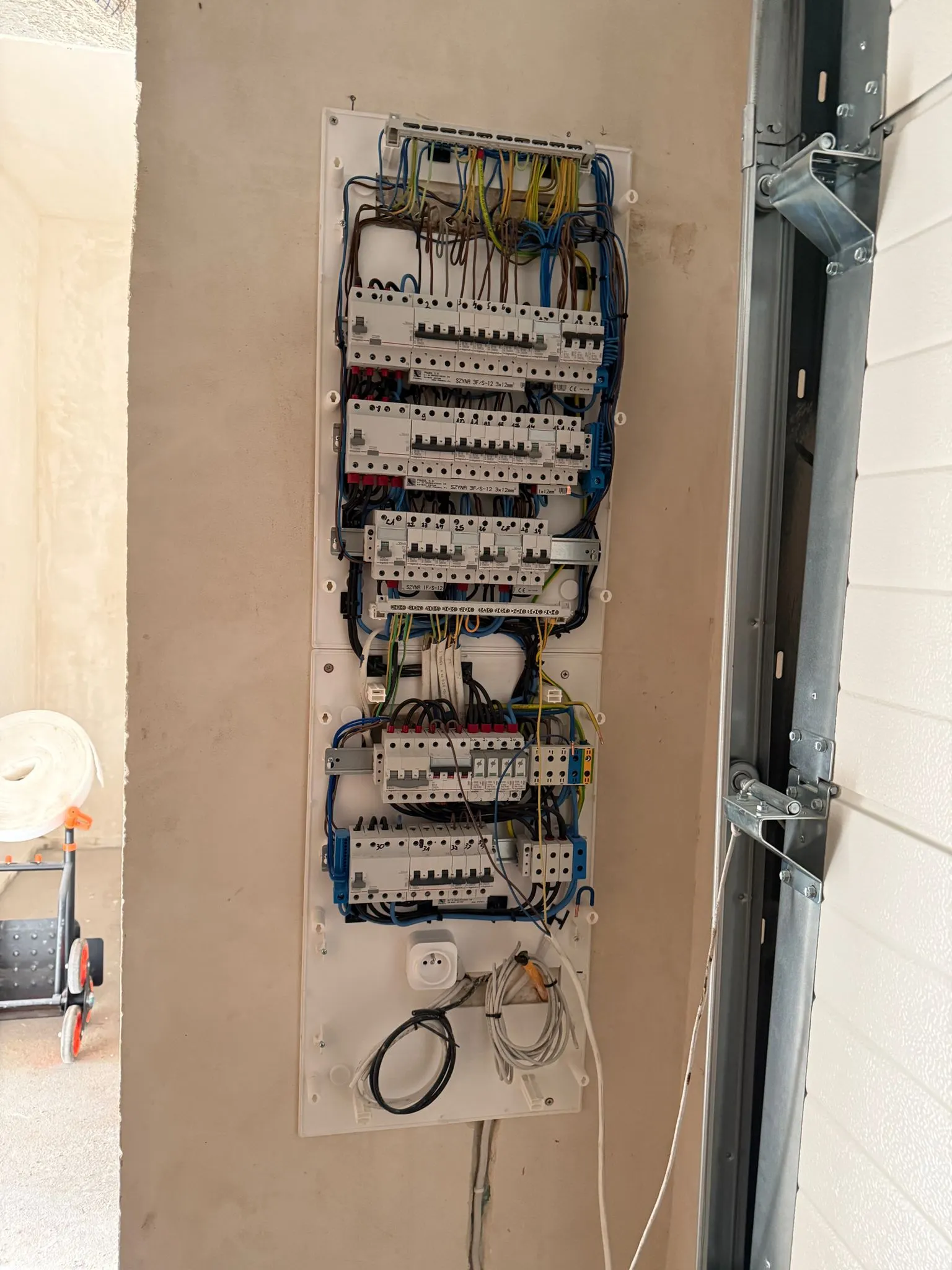

- Kontynuacja prac nad instalacją elektryczną A B E F
- Ukończenie murowania ścian nośnych parteru I J

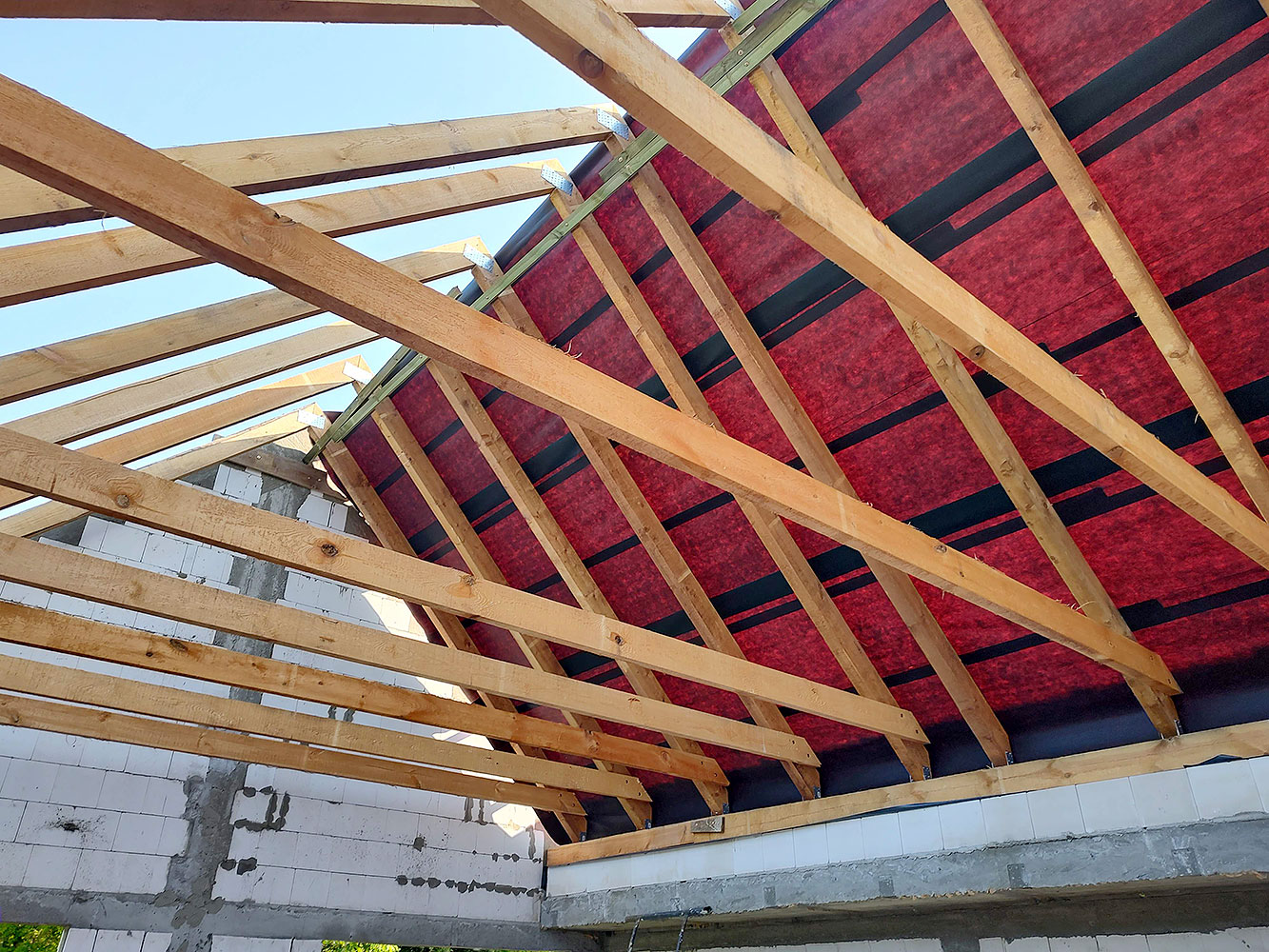

- Realizacja konstrukcji dachu E F

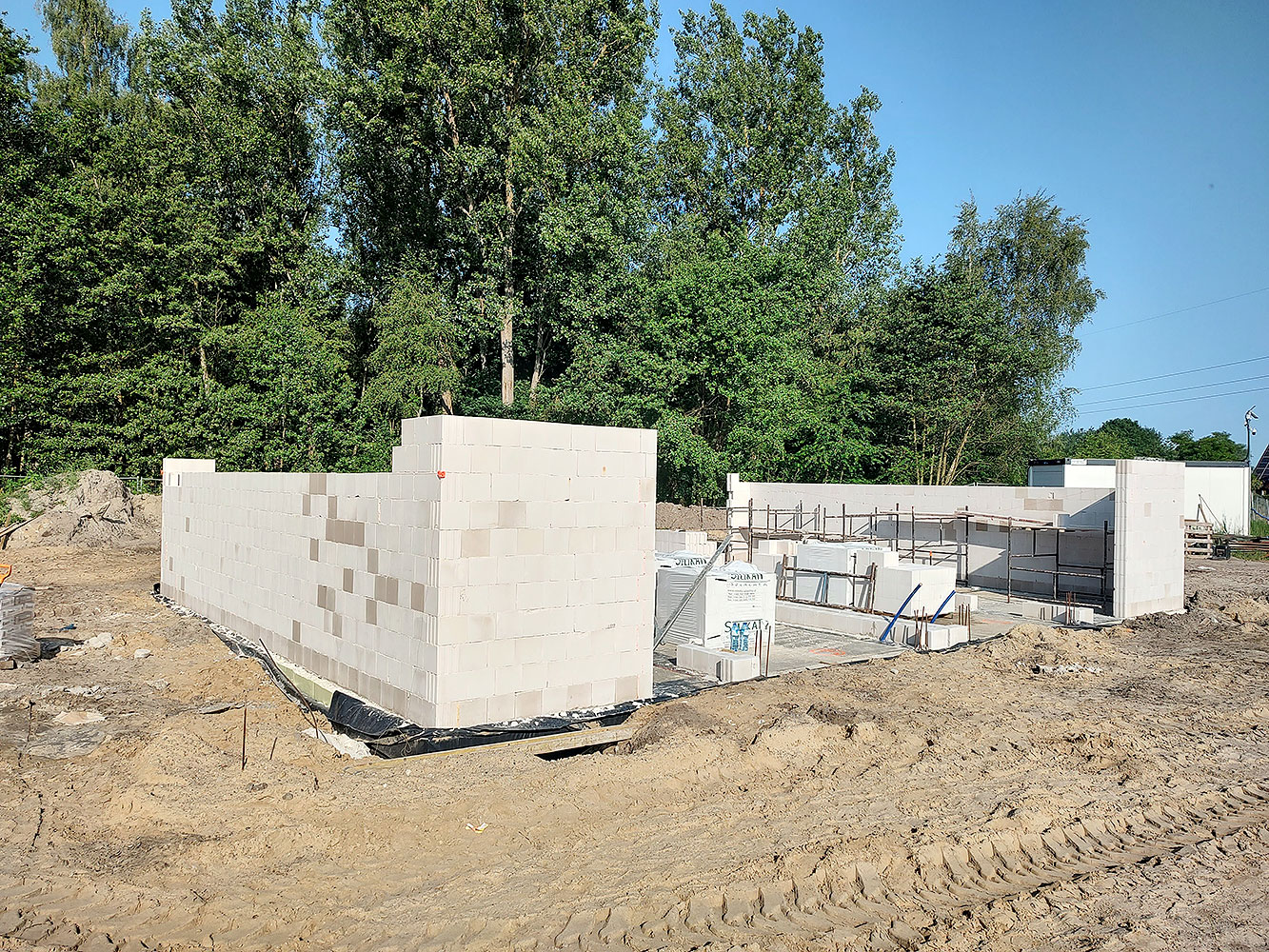

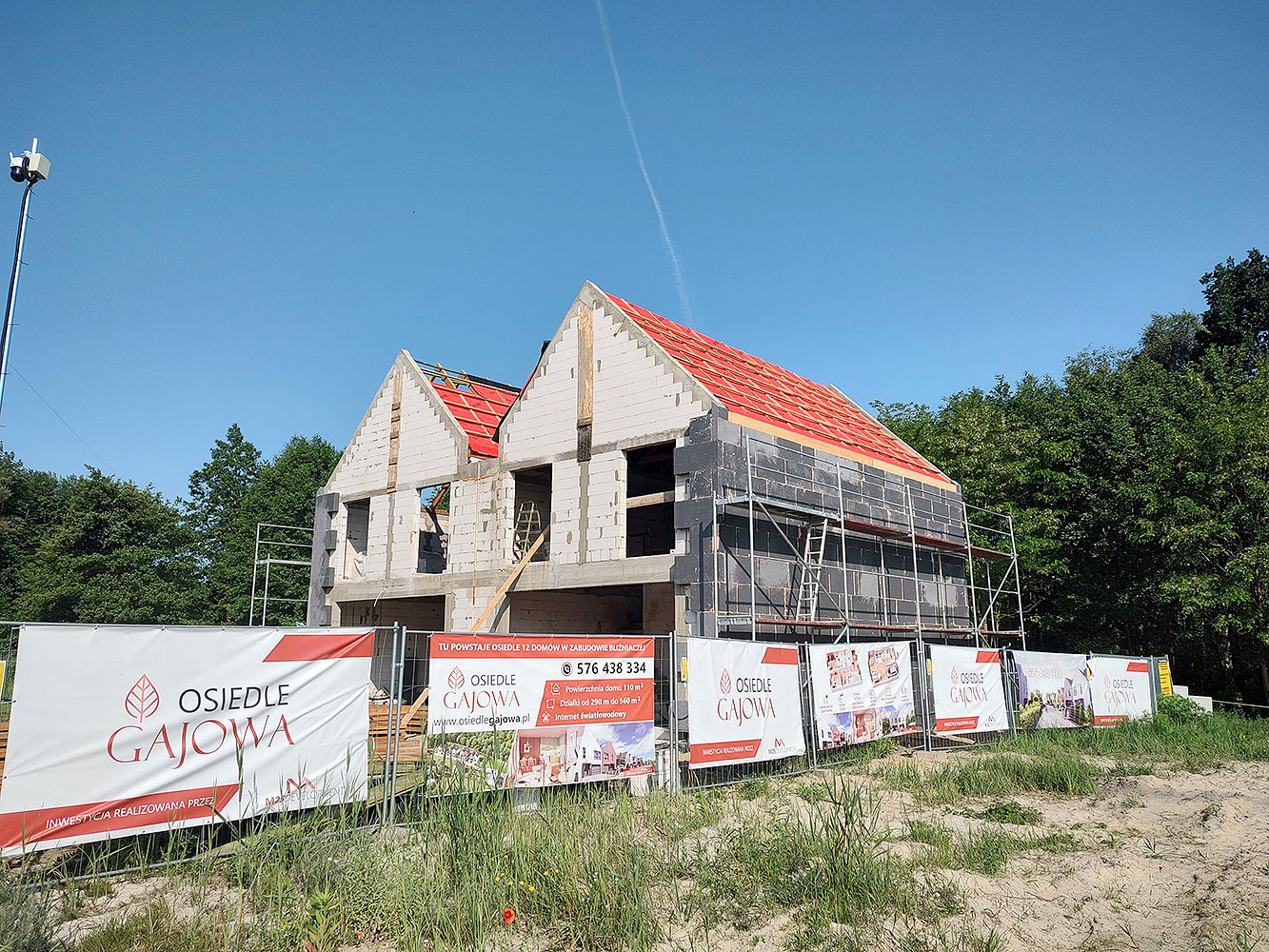

12.06.2025

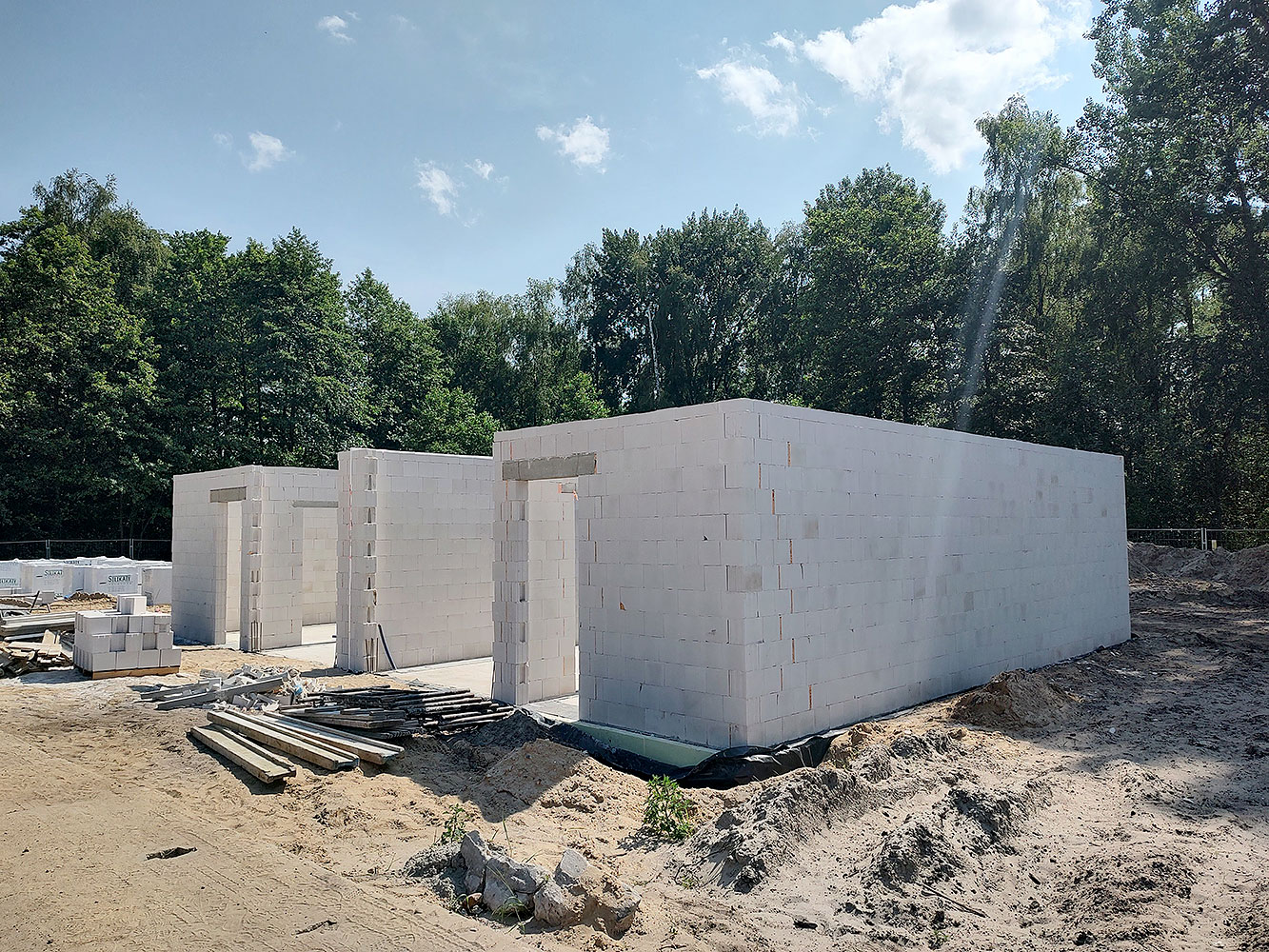

- Prace murarskie parterów I J K L
- Konstrukcja dachów oraz montaż membrany A B
- Kontynuacja prac nad elewacją A B

05.06.2025

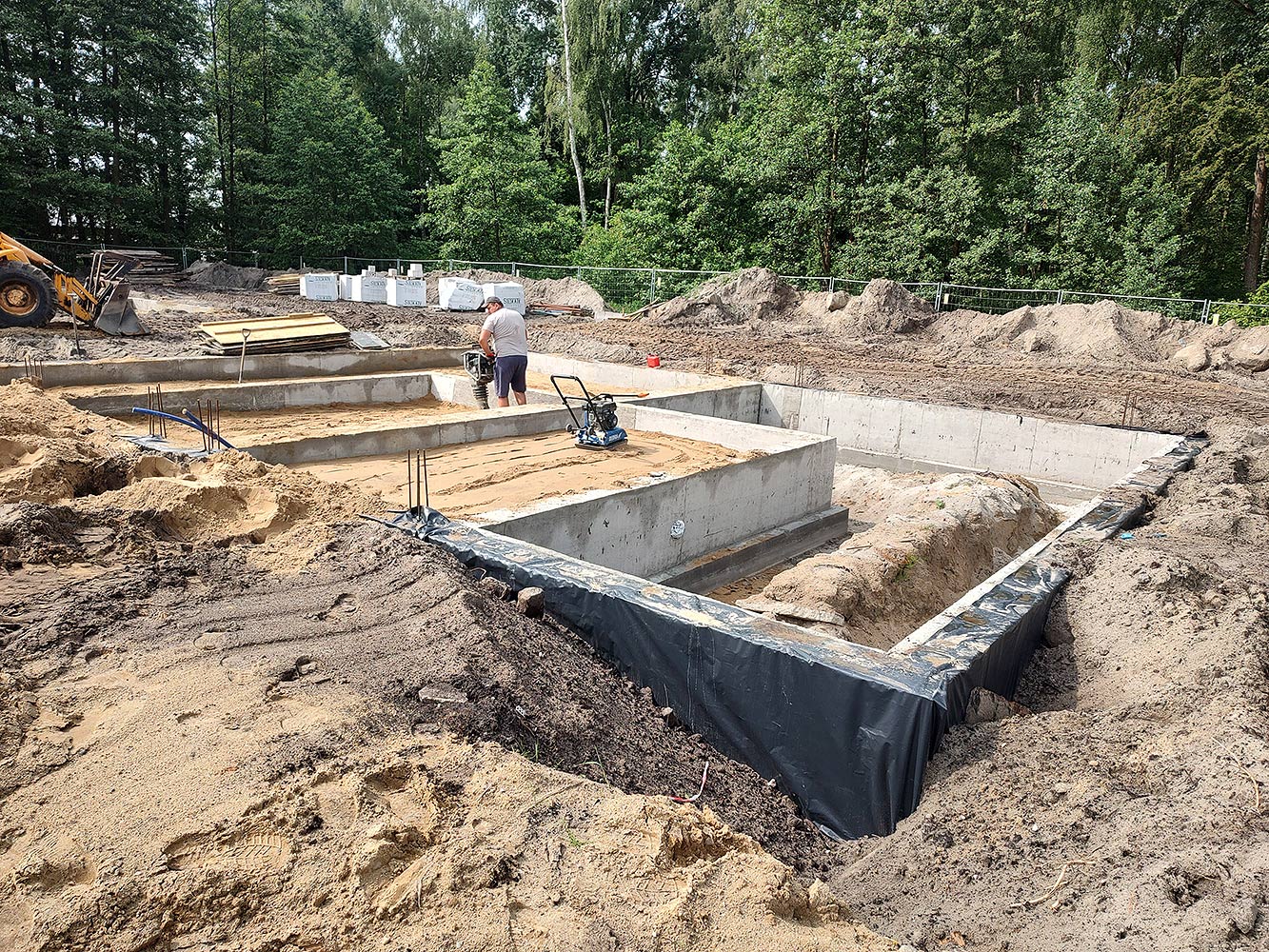

- Chudy beton na I J K L

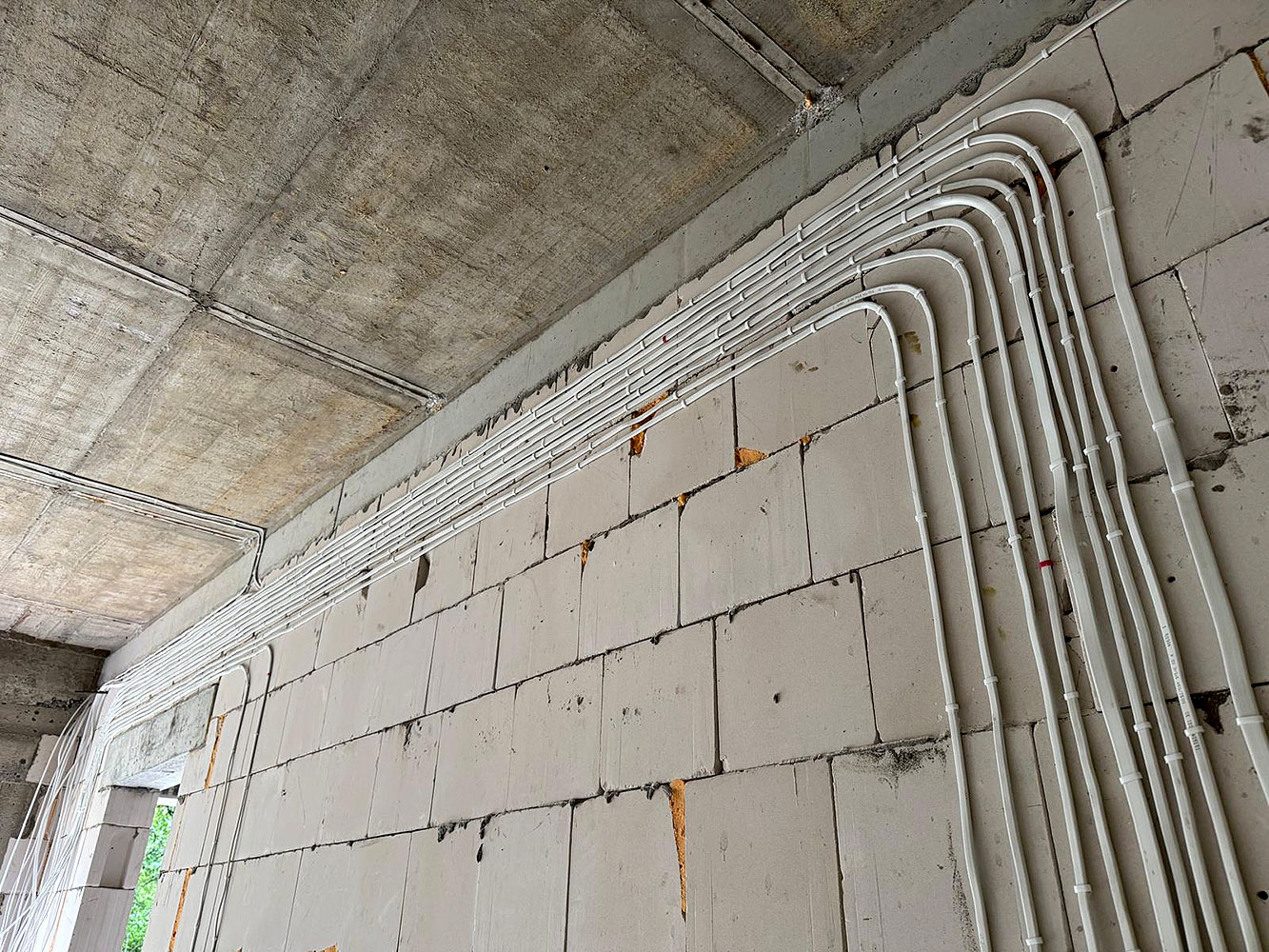

- Rozpoczęcie prac nad instalacją elektryczną
- Dostawa materiału na konstrukcję dachów
- Kontynuacja prac murarskich ścian działowych

02.06.2025
- Kontynuacja prac ziemnych na I J K L
- Realizacja przyłączy do sieci światłowodu dla całego osiedla
- Prace elewacyjne A B

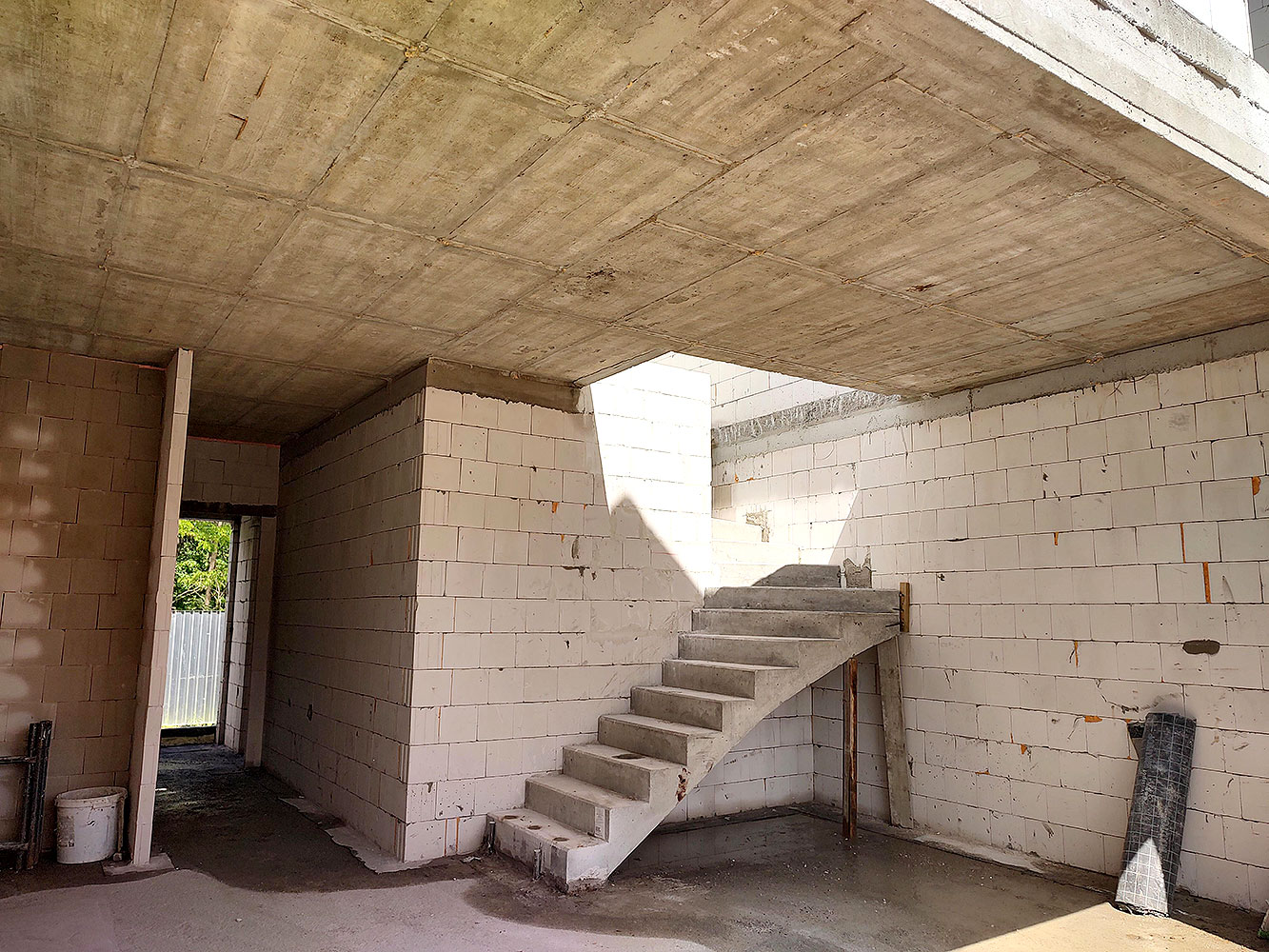

29.05.2025
- Montaż prefabrykowanych schodów A B E F

23.05.2025
- Przygotowanie tymczasowej drogi dojazdowej do budynków II i III etapu
- Rozpoczęcie prac elewacyjnych A B
- Transport prefabrykowanych schodów dla 4 domów etapu I
- Rozszalowanie ścian fundamentowych K L
- Zbrojenie i szalowanie ścian fundamentowych I J

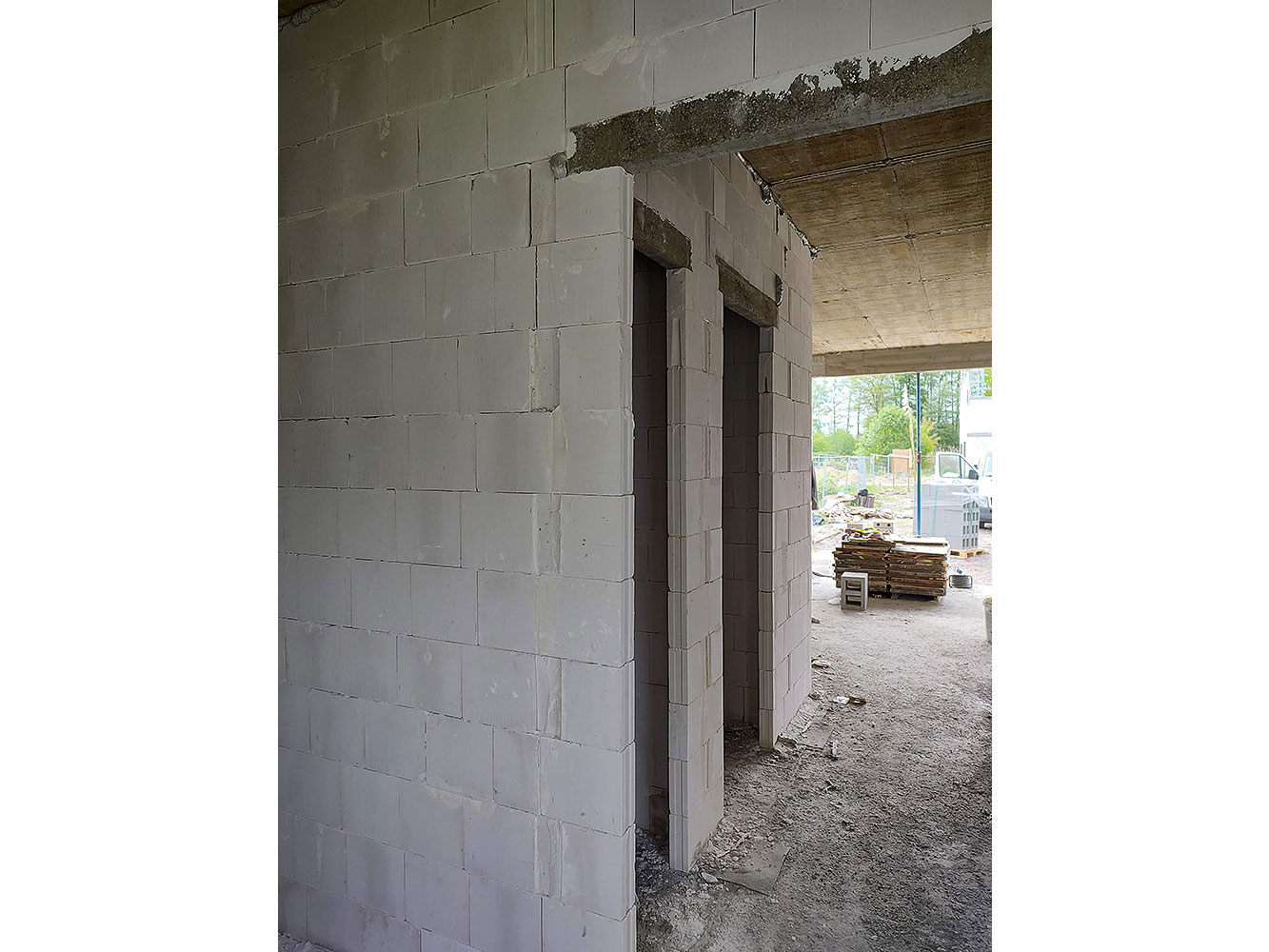

09.05.2025
- Zbrojenie i szalowanie ścian fundamentowych K L
- Murowanie ścian działowych parteru A B
- Betonowanie wieńców szczytowych E F

28.04.2025
- Szalowanie ław fundamentowych K L
- Szalowanie wieńców szczytowych E F
- Chudy beton I J

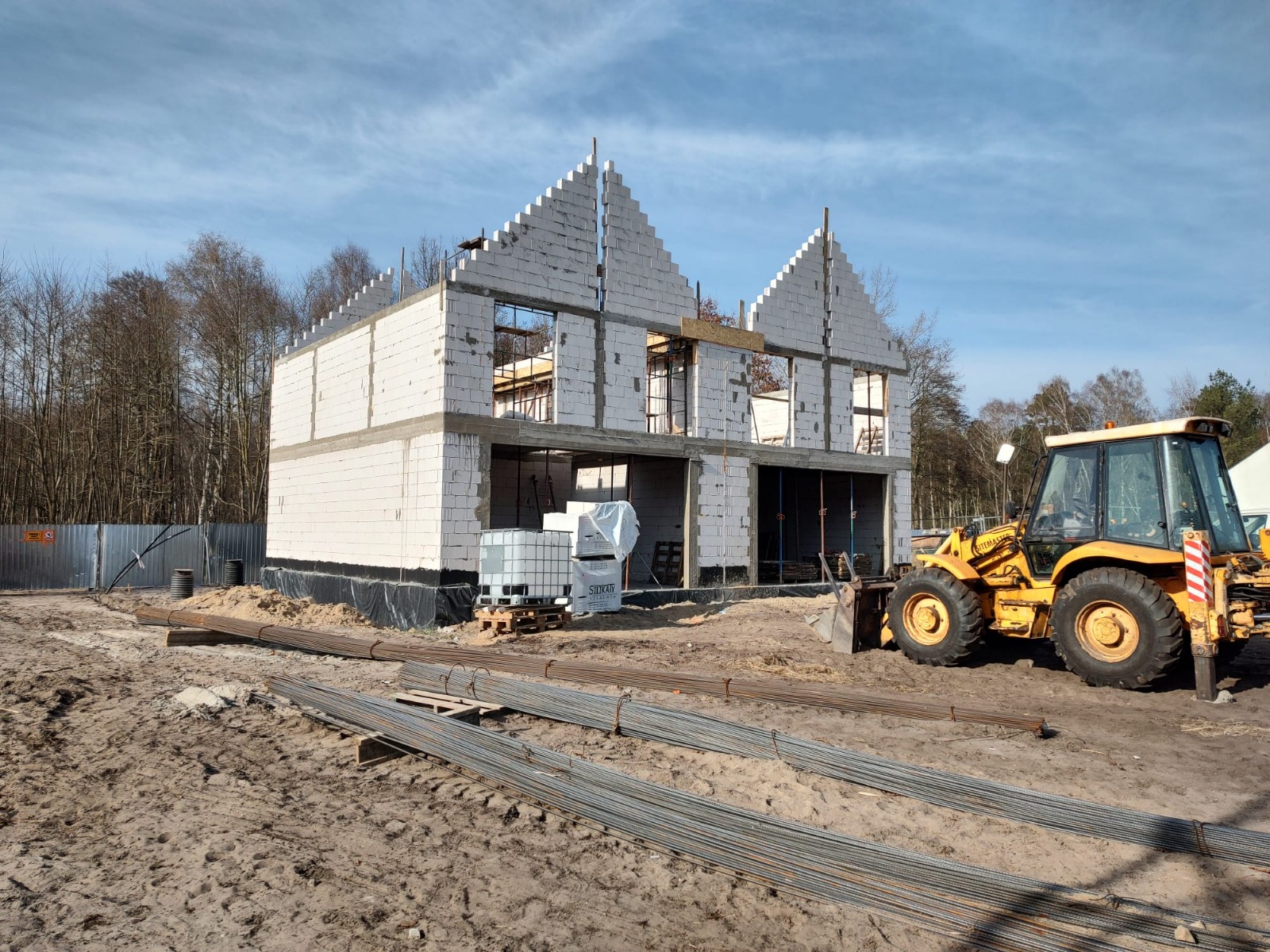

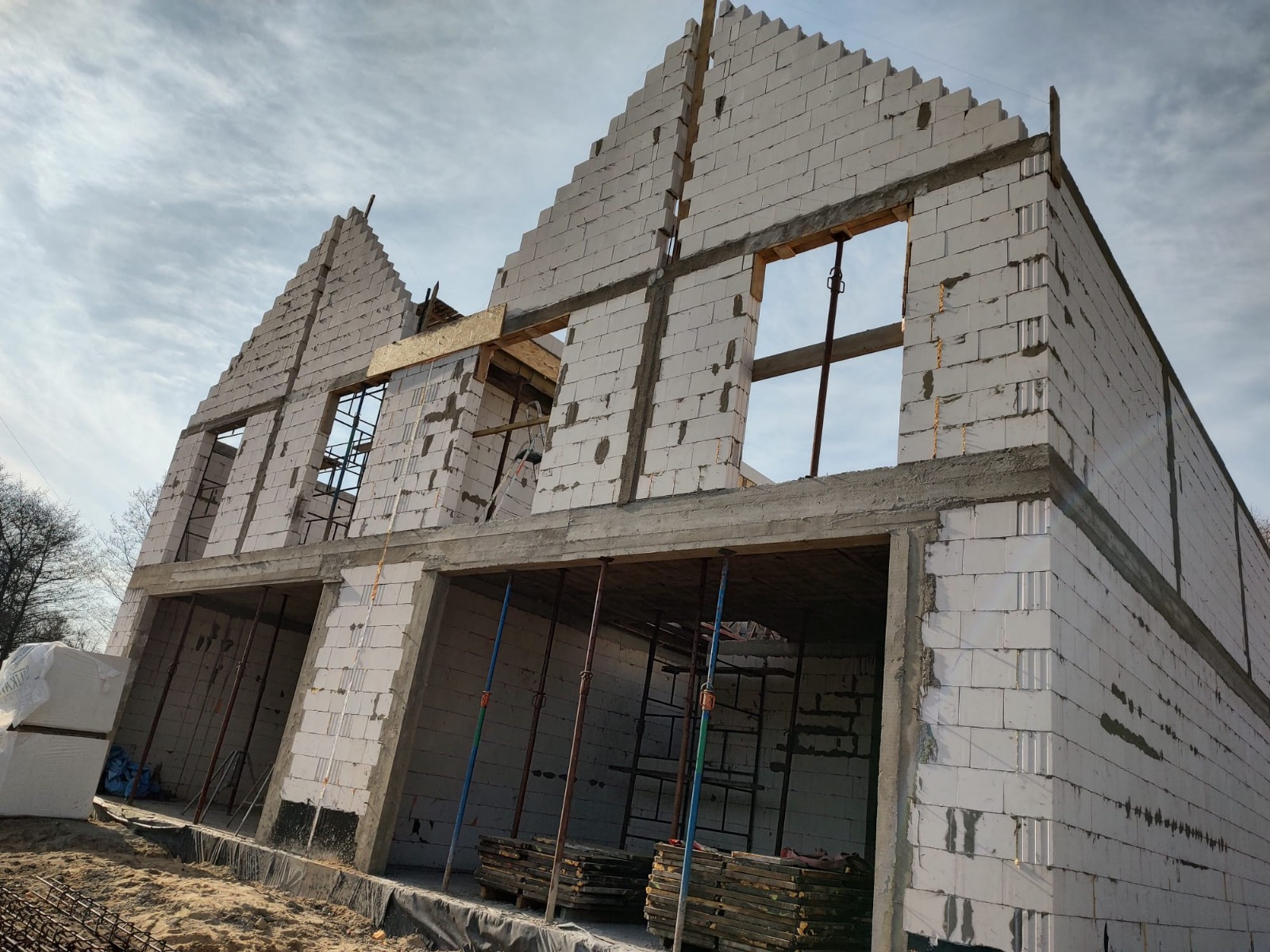

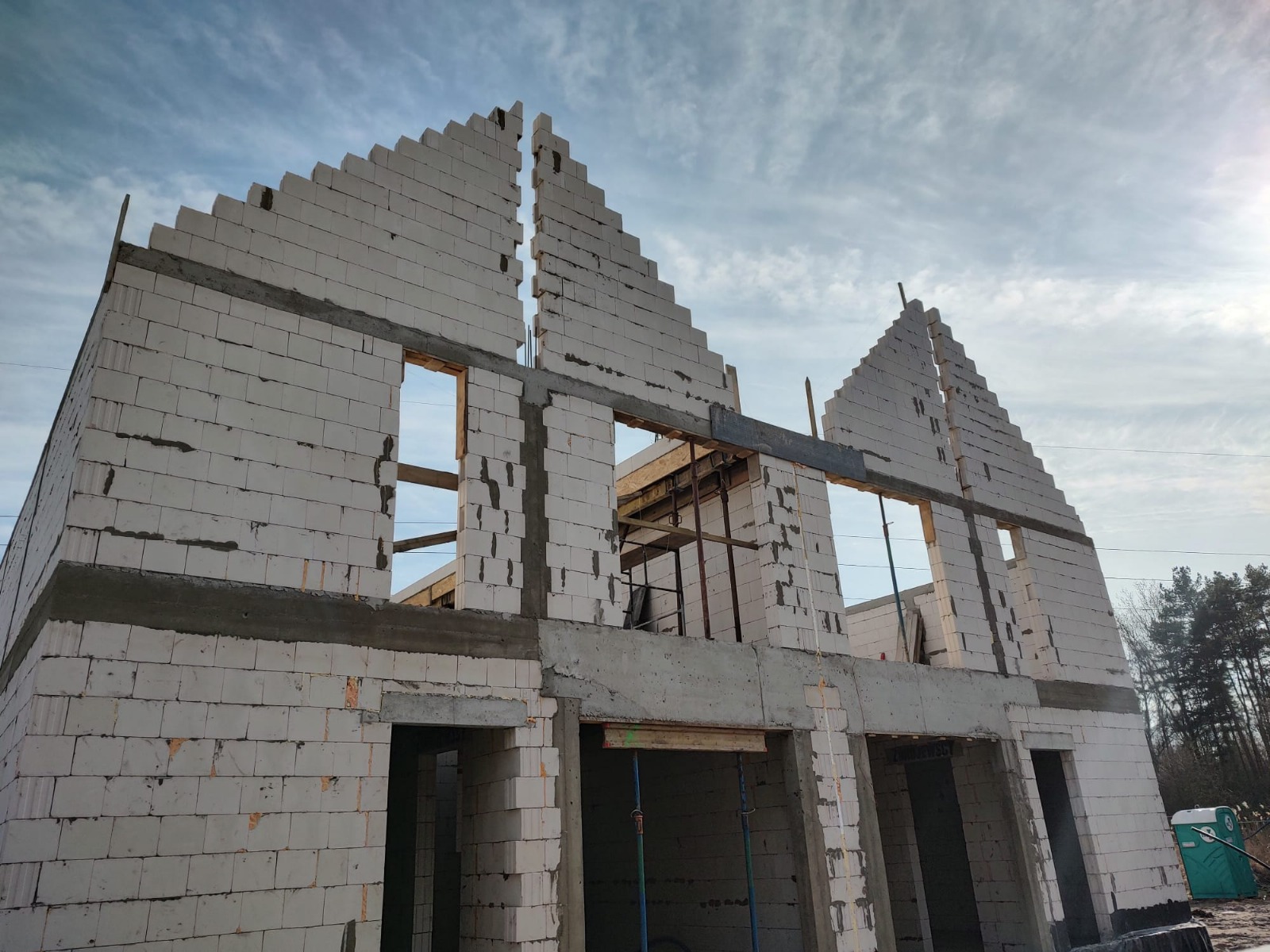

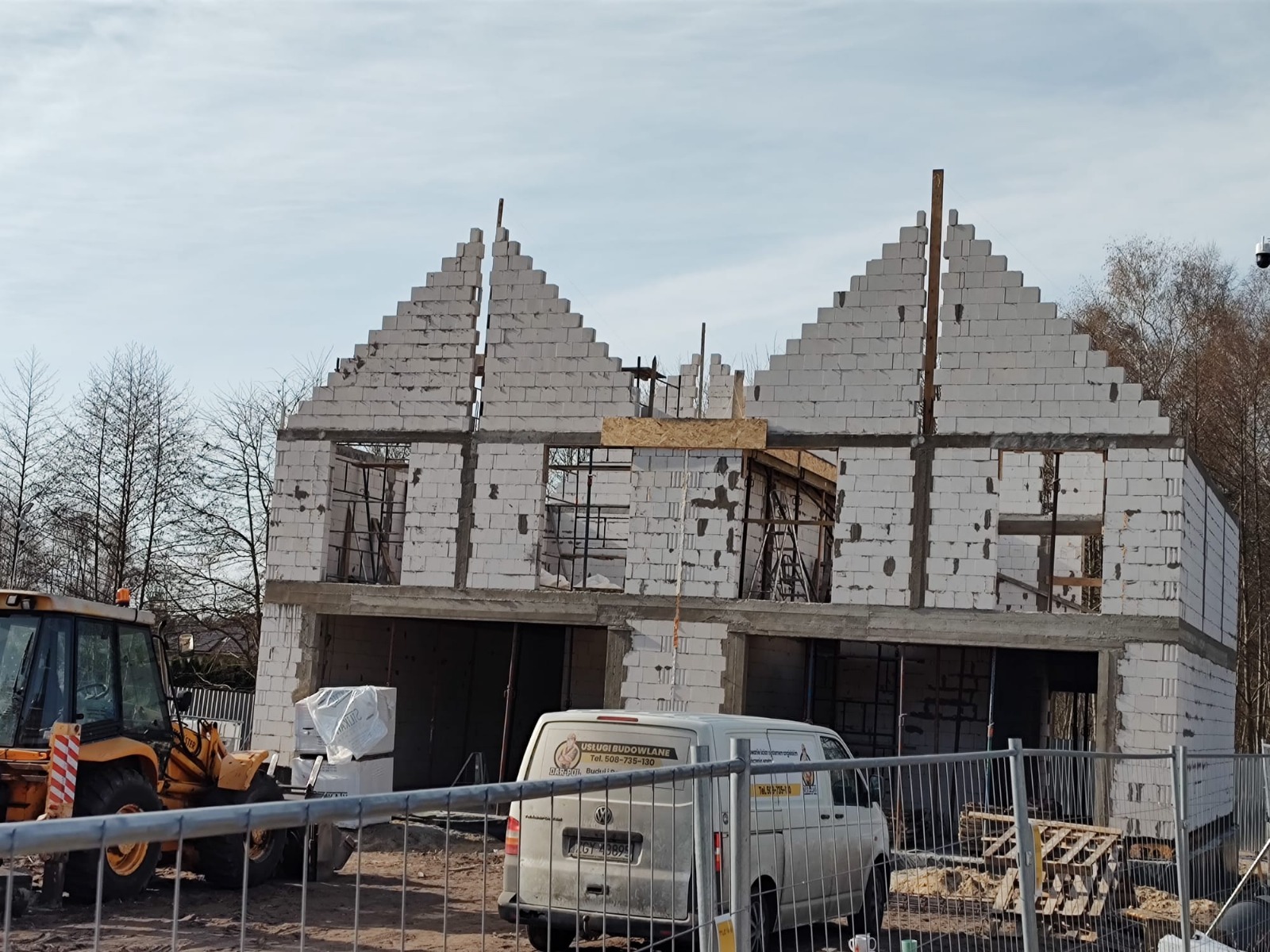

4.4.2025

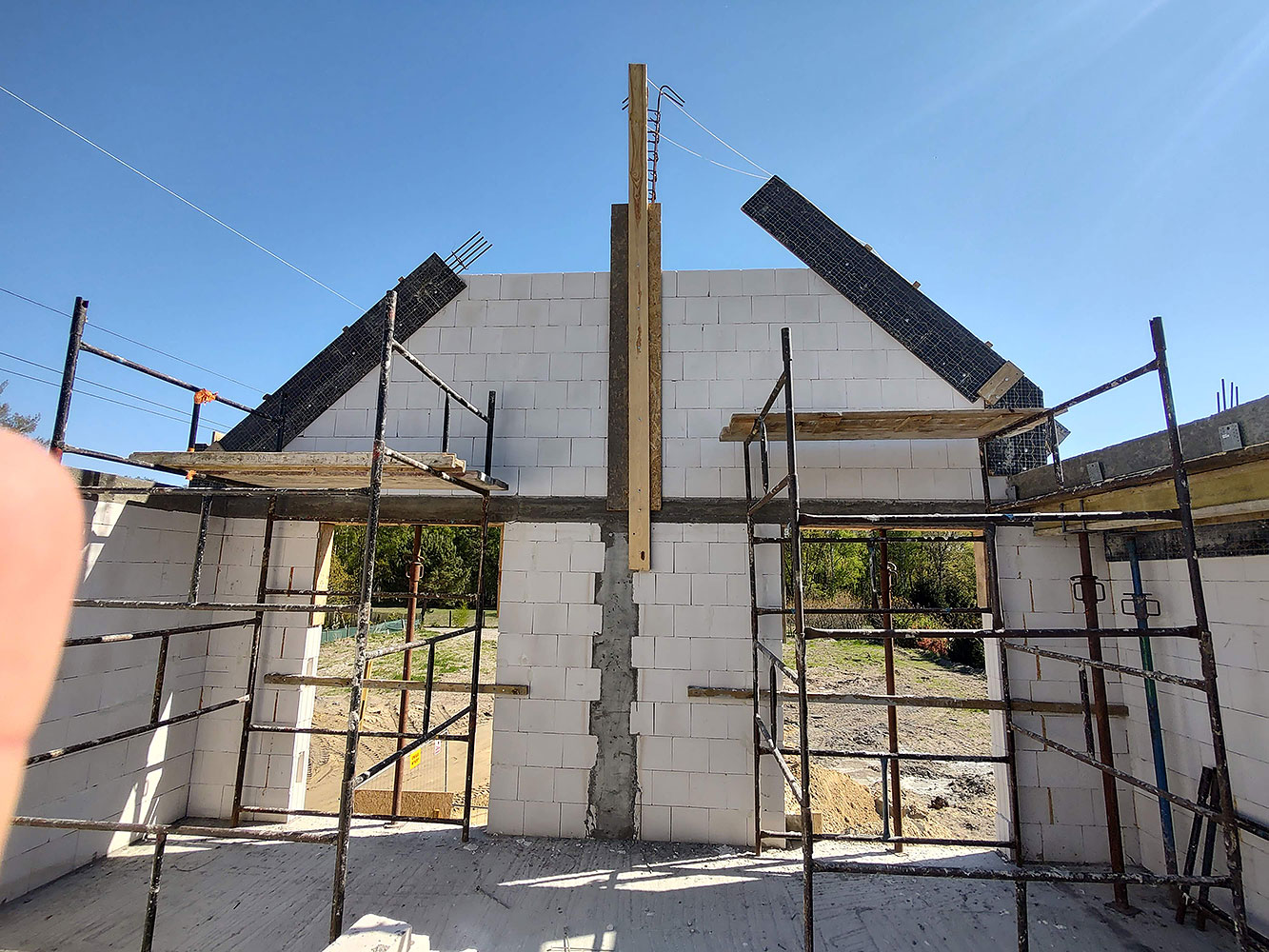

Murowanie ścian szczytowych A&B, zbrojenie i betonowanie stropów E&F
- Betonowanie wieńców budynków A&B
- Zakończenie murowania ścian szczytowych budynków A&B
- Szalowanie i zbrojenie pozostałych elementów konstrukcyjnych A&B
- Murowanie ścian piętra budynku F
- Szalowanie i zbrojenie wieńców budynku E

11.3.2025
Murowanie ścian parteru budynków E&F, betonowanie stropów w budynkach A&B
- Zakończenie murowania ścian nośnych parteru we wszystkich budynkach etapu I
- Betonowanie stropów w budynkach A&B
- Rozpoczęcie murowania ścian nośnych piętra w budynkach A&B
- Prace zbrojeniowe stropu w budynku E

14.2.2025
Murowanie parteru budynków A&B, zakończenie stanu zero budynków E&F
- Zakończenie murowania parteru i rozpoczęcie prac zbrojenia stropów budynków A&B
- Wybranie, zasypanie, zagęszczenie wykopu w budynkach E oraz F
- Badania geologiczne zasypu w celu potwierdzenia parametrów nośności – wynik 100%!
- Wylanie chudego betonu pod posadzkę w budynkach E oraz F

3.2.2025

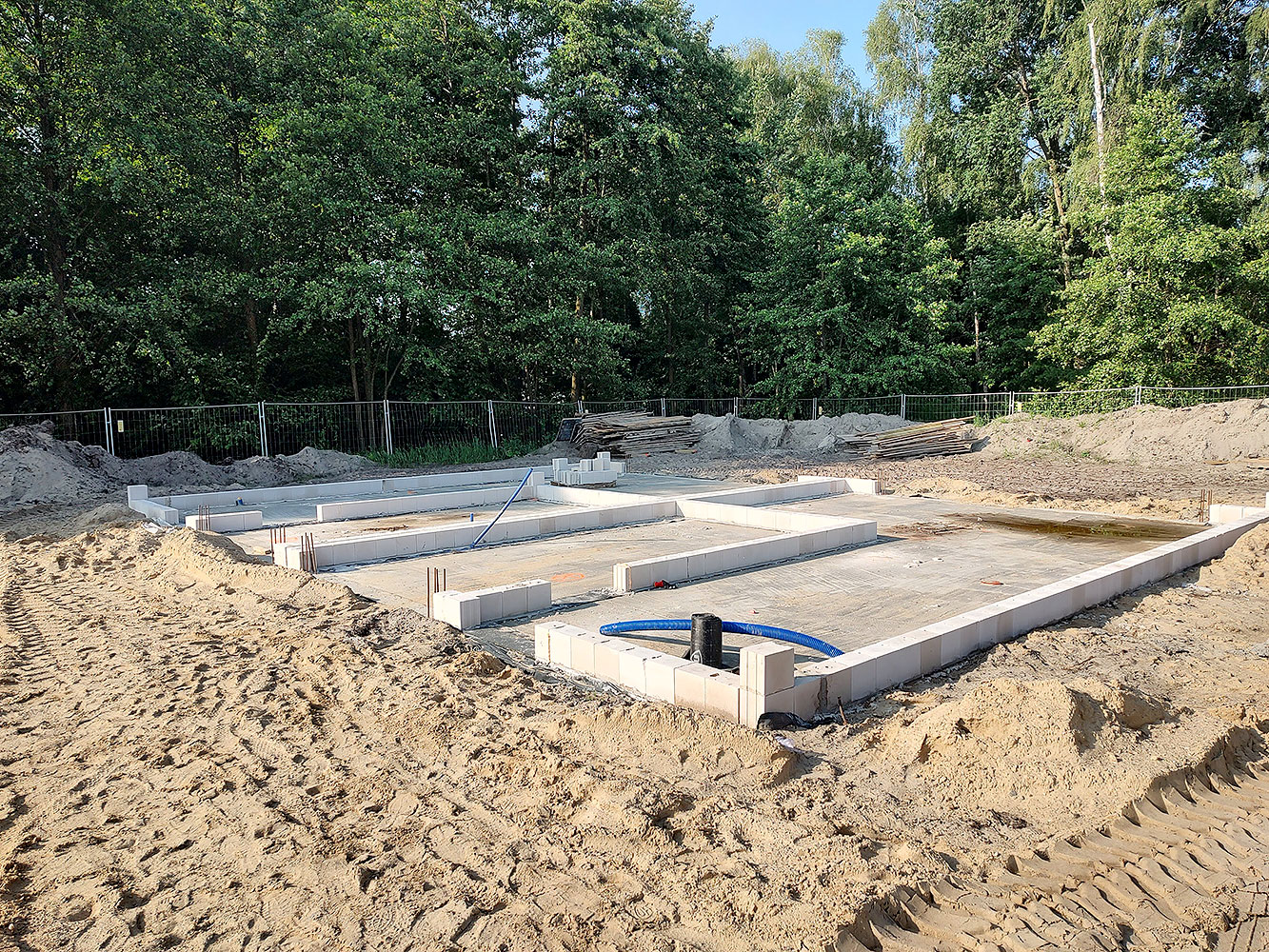

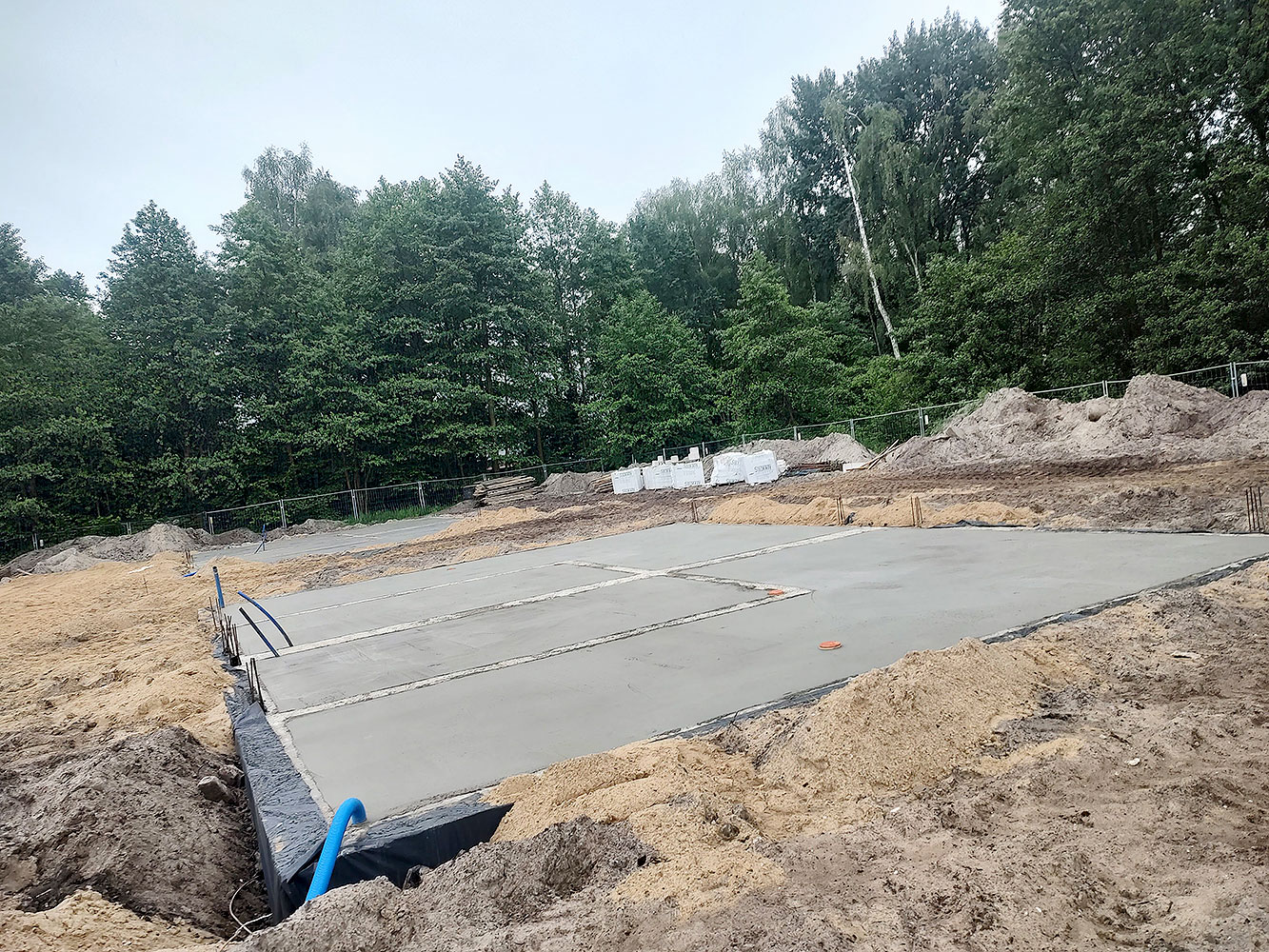

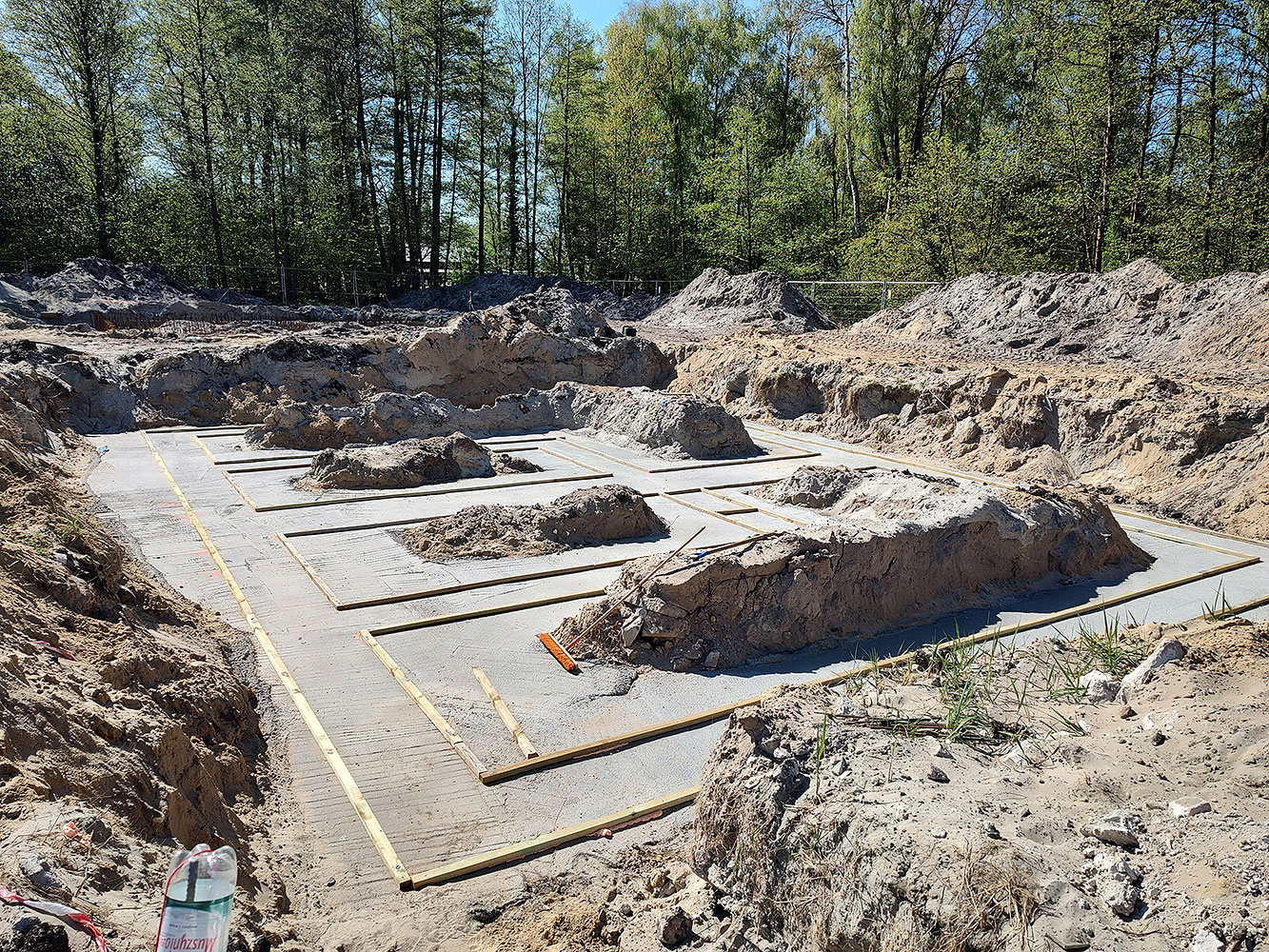

Prace fundamentowe, transport materiałów na ściany nośne
- Wybranie, zasypanie, zagęszczenie wykopu w budynkach A oraz B
- Badania geologiczne zasypu w celu potwierdzenia parametrów nośności – wynik 100%!
- Zbrojenie i szalowanie ścian fundamentowych w budynkach E i F
- Zakończenie przebudowy kanalizacji
- Realizacja budowy przyłącza wody do osiedla
- Realizacja przyłączy kanalizacji do budynków A i B
- Przyjazd bloczków silikatowych na ściany nośne budynków

24.01.2025

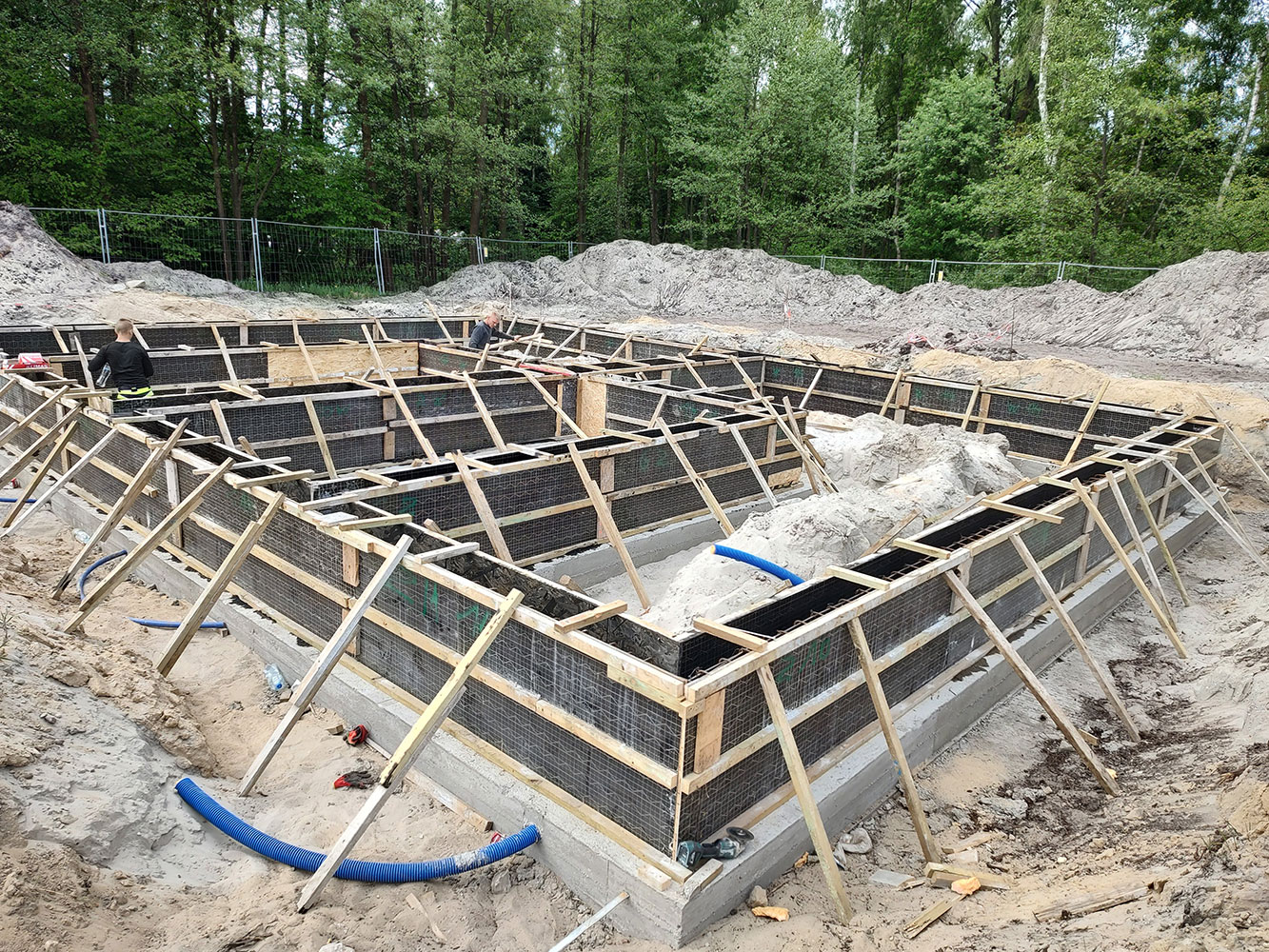

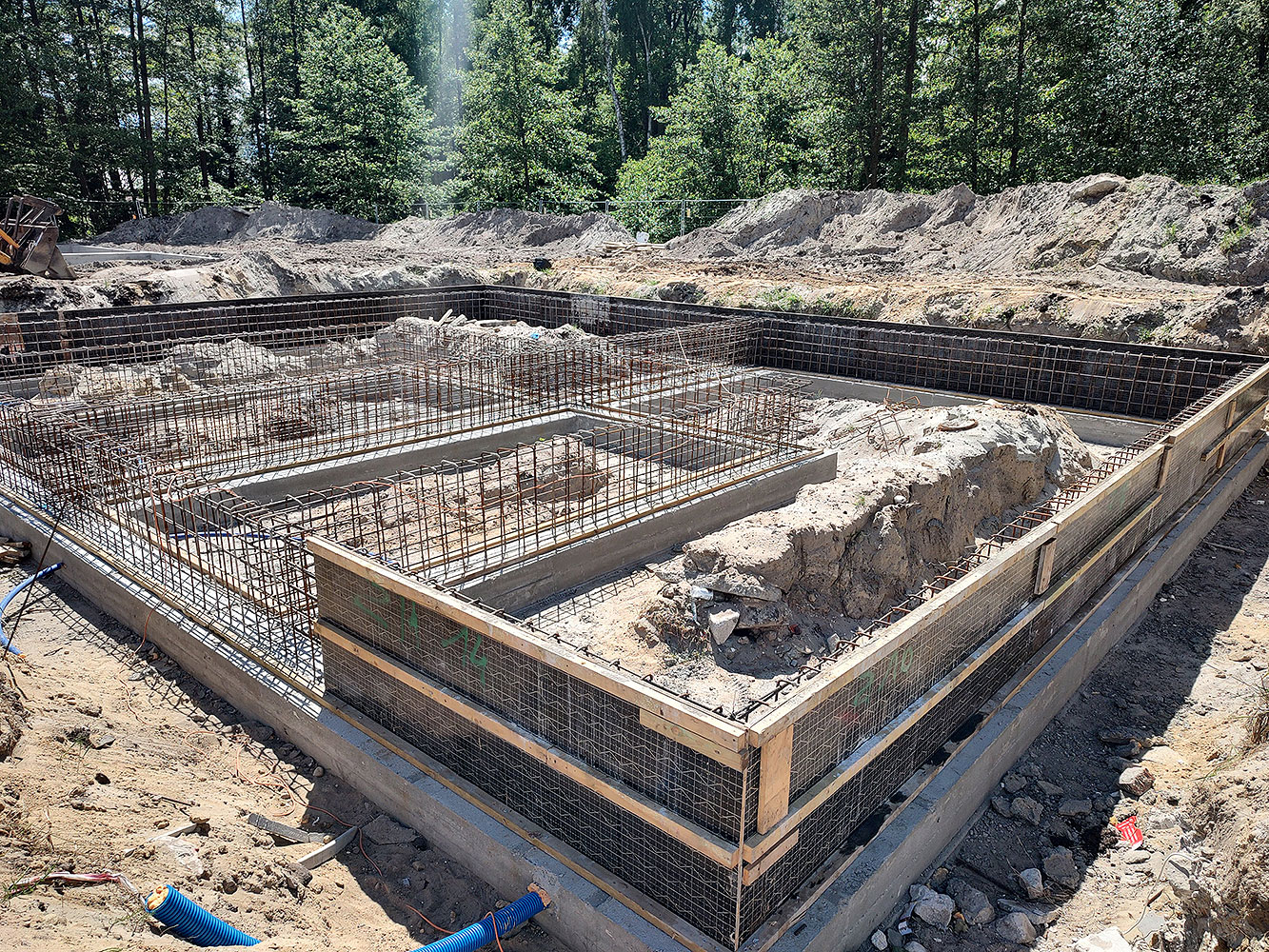

Betonowanie fundamentów w budynkach A, B, E, F
- Betonowanie monolitycznych ścian fundamentowych dla budynków A oraz B
- Betonowanie ław fundamentowych w budynkach E oraz F
- Rozpoczęcie prac związanych z przebudową i przyłączem kanalizacji
- Rozpoczęcie prac związanych z przyłączem wody

23.12.2024

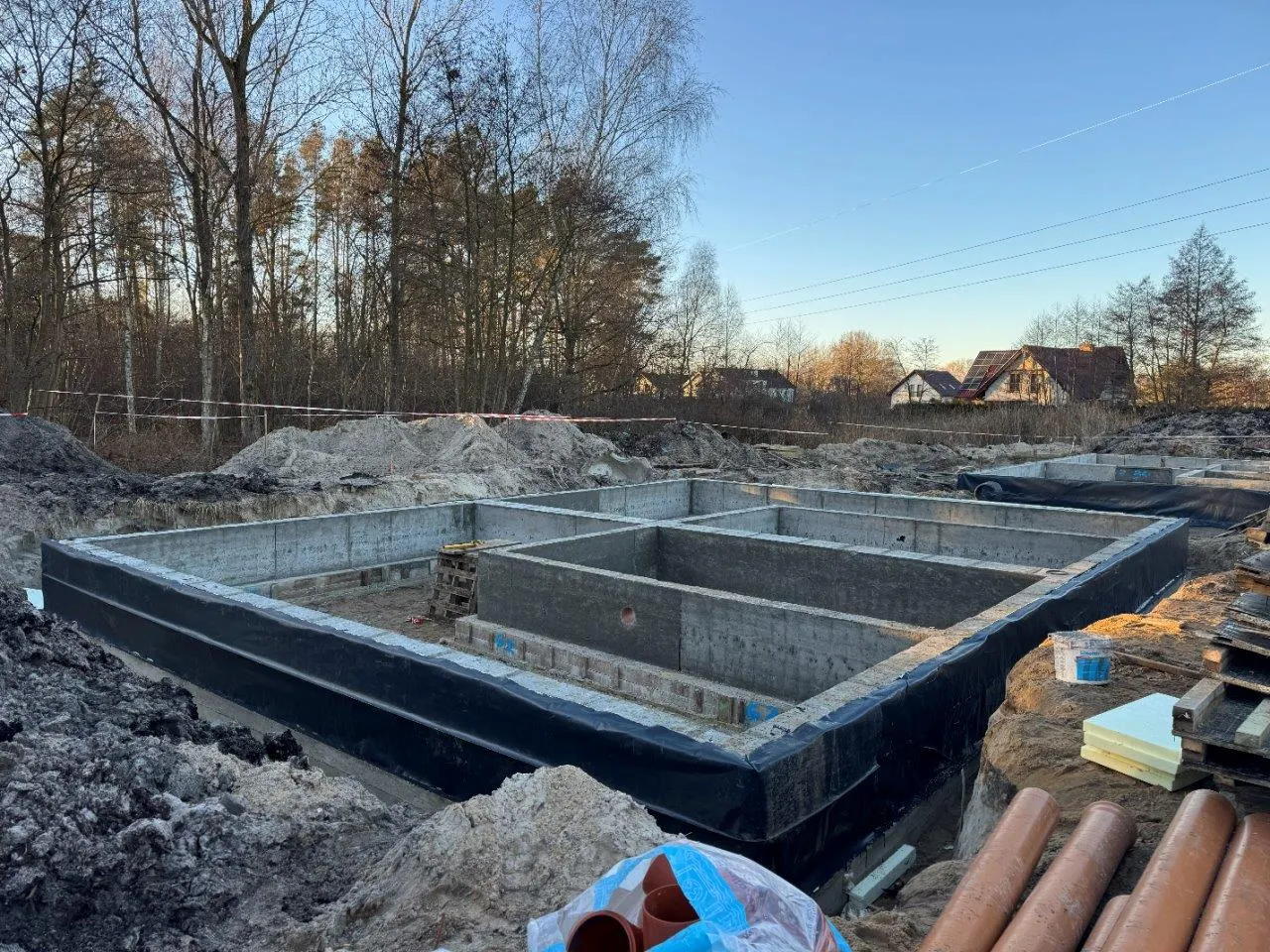

Fundamenty pod budynkami A oraz B
- Wylanie chudego betonu pod fundamenty

04.12.2024
Wymiana gruntu oraz badania geologiczne dla budynków A+B
- Wymiana gruntu pod fundamenty
- Przeprowadzenie badań geologicznych w celu sprawdzenia nośności

26.11.2024
Prace porządkowe, przygotowawcze, dostawa materiału
- Dostawa stali zbrojeniowej do fundamentów
- Prowadzenie wykopów pod ławy fundamentowe
- Wymiana gruntu pod fundamenty

20.11.2024
Prace porządkowe + przygotowawcze
- Ogrodzenie terenu
- Uporzadkowanie terenu
- Tymczasowe przyłącze prądu
- Rozpoczęcie wykopów pod fundamenty
